Tramvia Togliatti: lo stato di avanzamento lavori a inizio giugno 2026

Proseguono i lavori della tramvia Ponte Mammolo-Subaugusta: ecco tutti gli aggiornamenti dal cantiere nella prima metà di giugno.

09 giugno 2026 09:00
Tramvia Togliatti: lo stato di avanzamento lavori a inizio giugno 2026 -
Condividi

Proseguono i lavori sulla tramvia Ponte Mammolo-Subaugusta di viale Palmiro Togliatti, ecco l’aggiornamento dei cantieri alla prima metà di giugno.

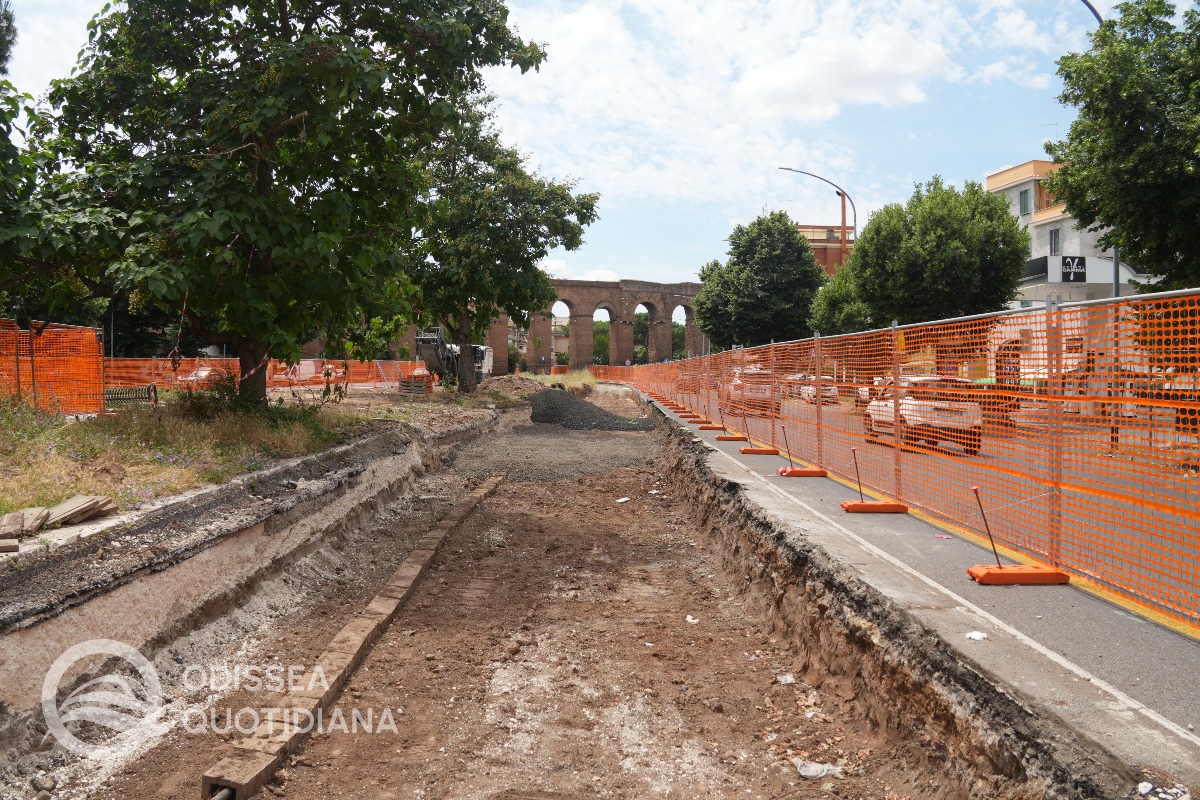

Tratta Ponte Mammolo-Alberini

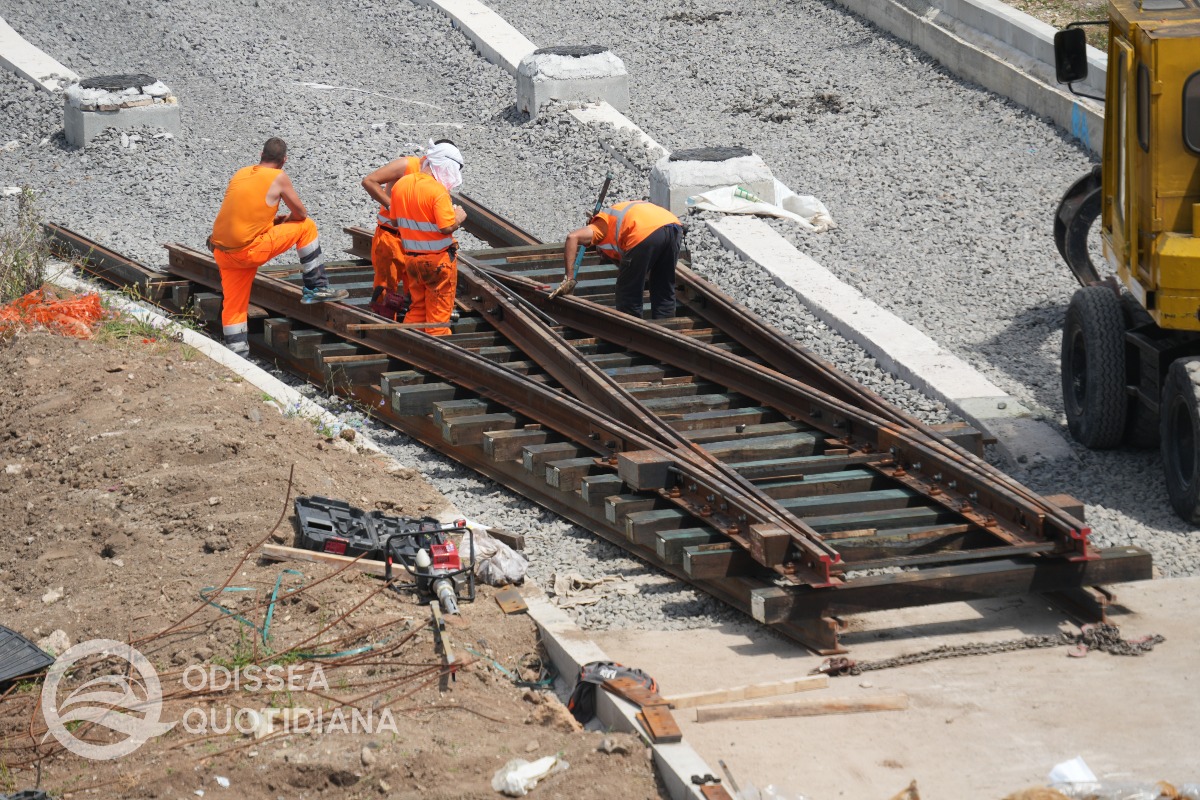

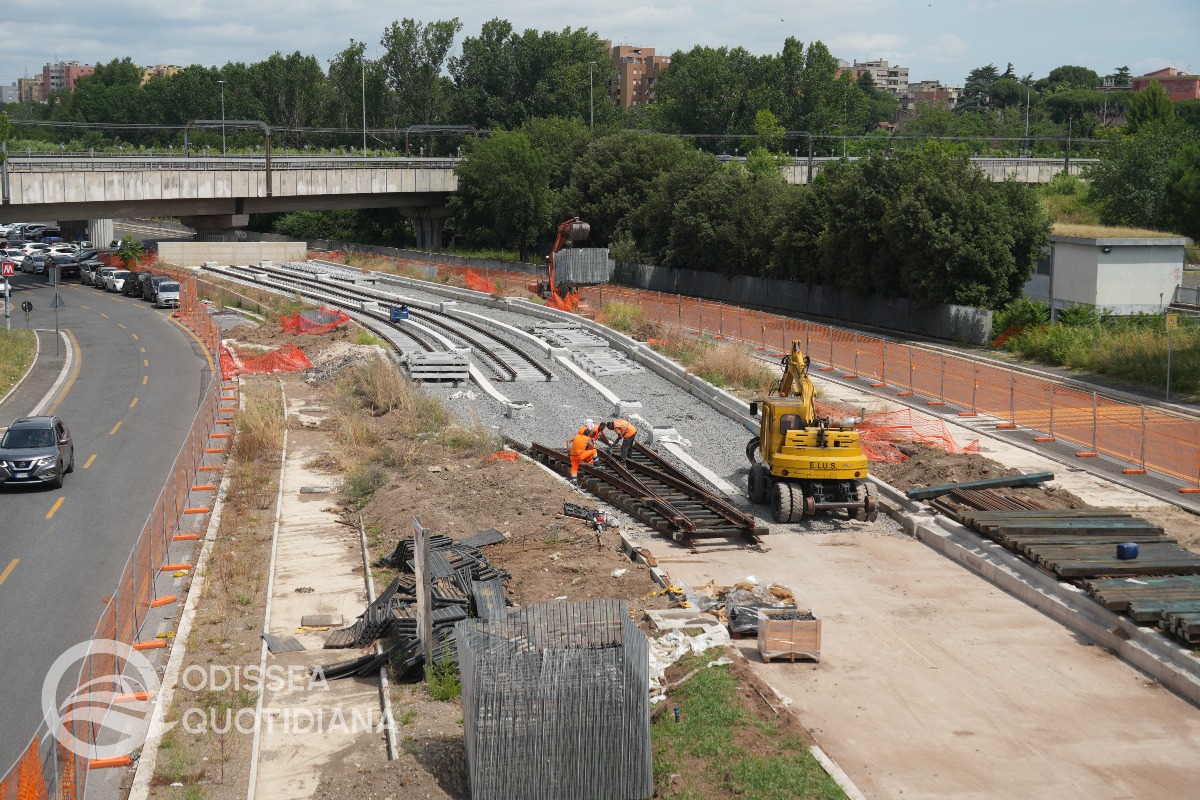

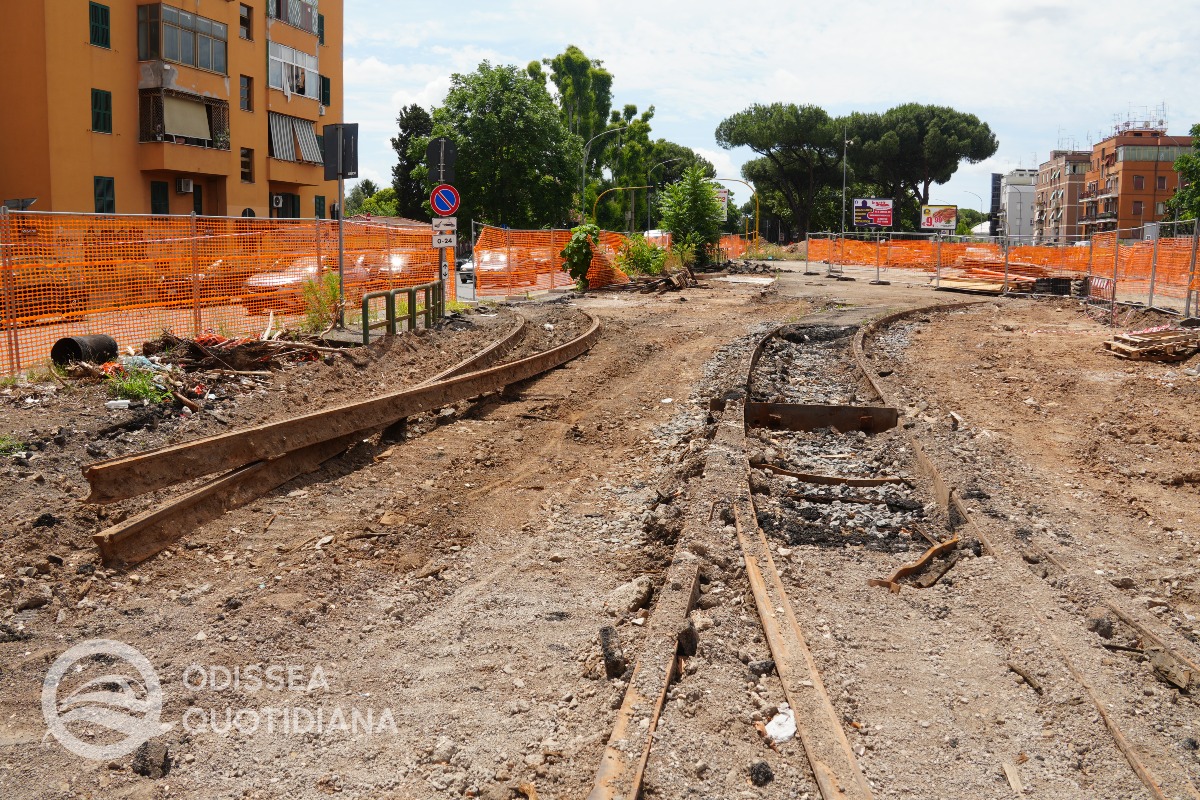

È cominciata la posa dei deviatoi per il terminale di Ponte Mammolo.

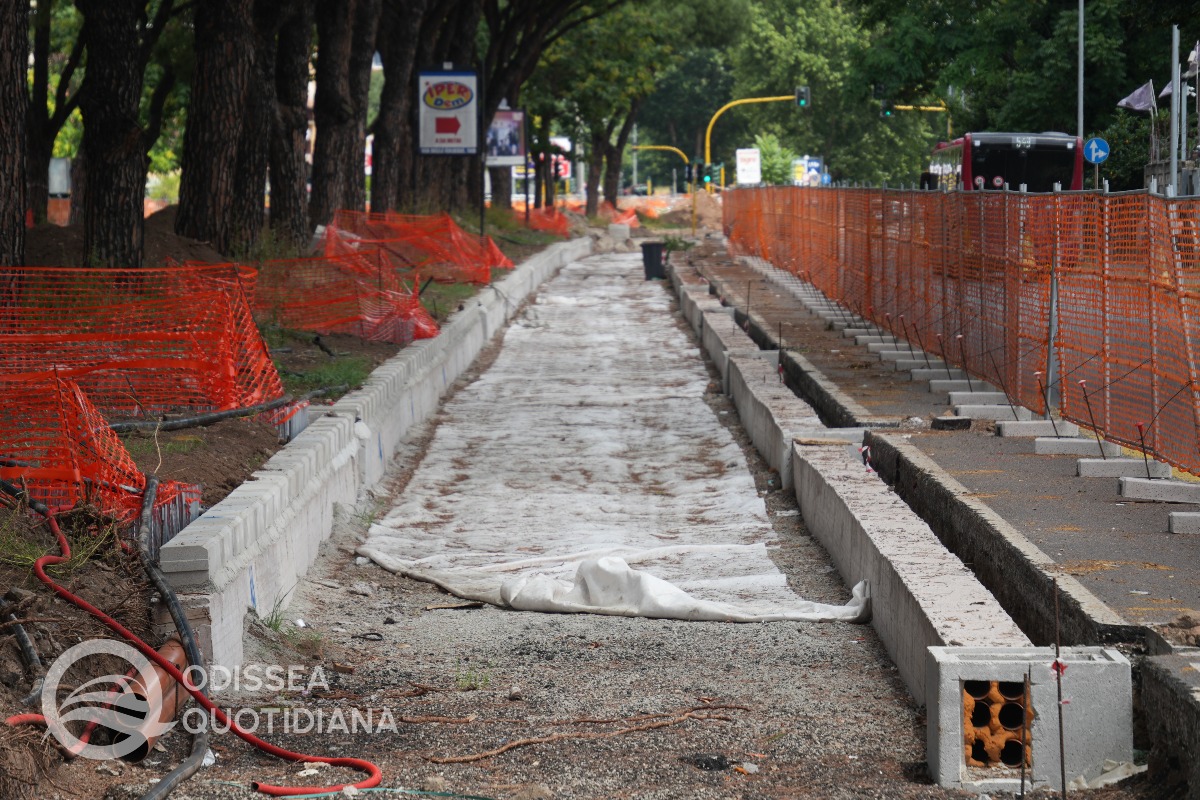

Tratta Alberini-Santi

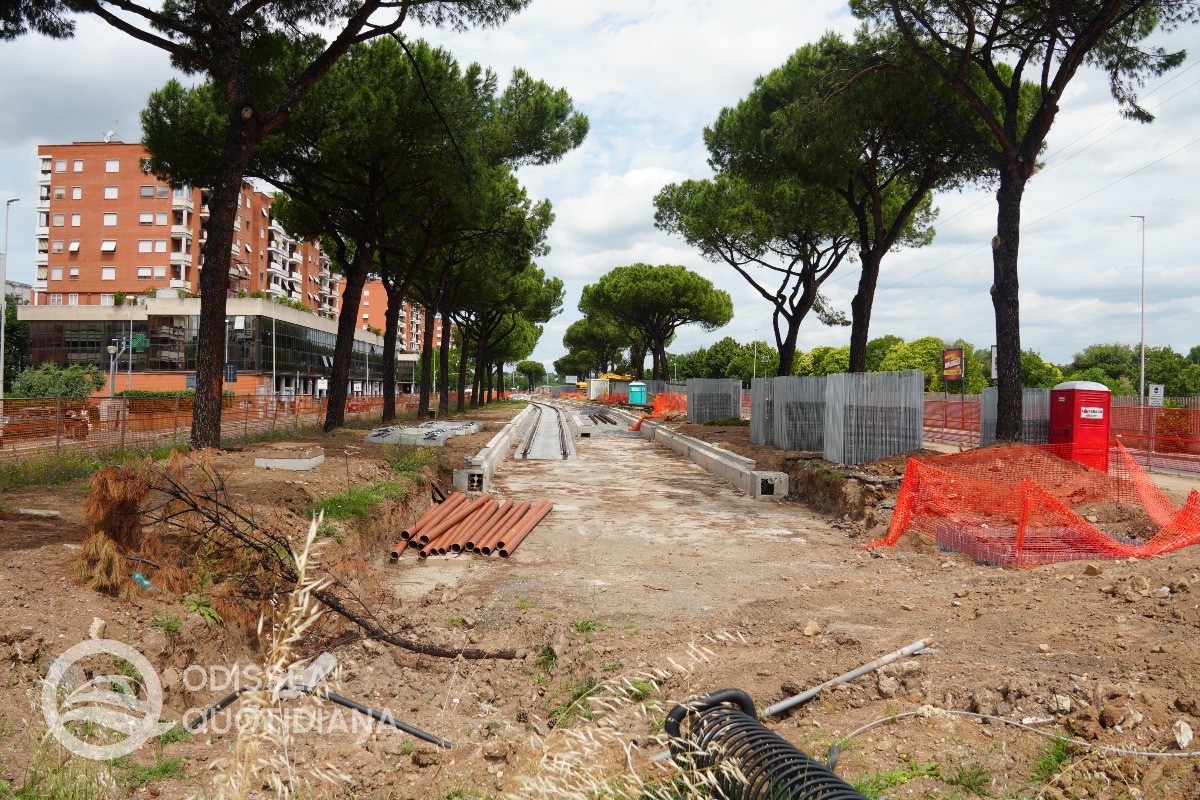

La posa dell'armamento è stata quasi completata, in modalità provvisoria.

Attraversamento via Santi

L'incrocio, chiuso dal 28 aprile, è ancora oggetto di lavori nonostante fosse prevista la riapertura per il 6 giugno. Risulta ancora da eseguire il getto di calcestruzzo che supporterà l'armamento ballastless.

Tratta Santi-Sacco e Vanzetti

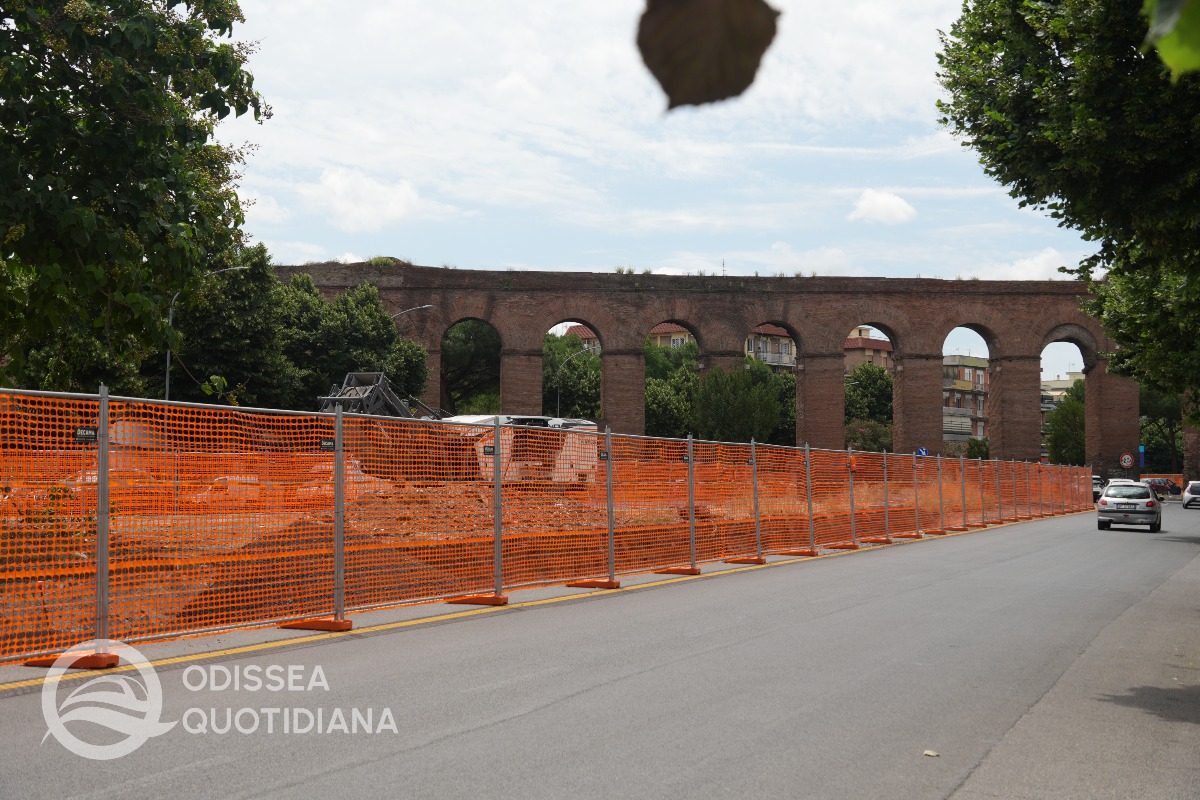

È stata quasi completata la sottostruttura tramviaria, al netto dell'incrocio con via Sacco e Vanzetti dove si è concluso lo spostamento di una condotta ACEA ed è in fase di chiusura la buca dello scavo.

Tratta Sacco e Vanzetti-Togliatti FL2 (A24)

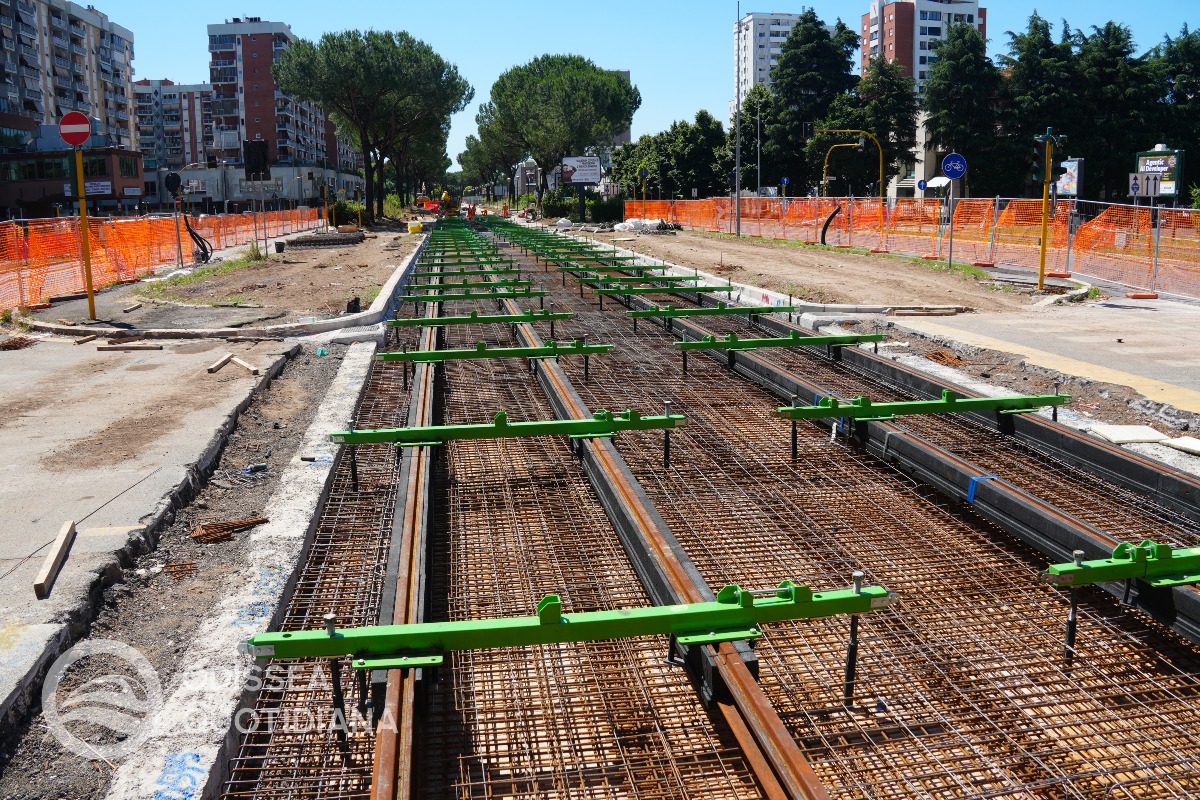

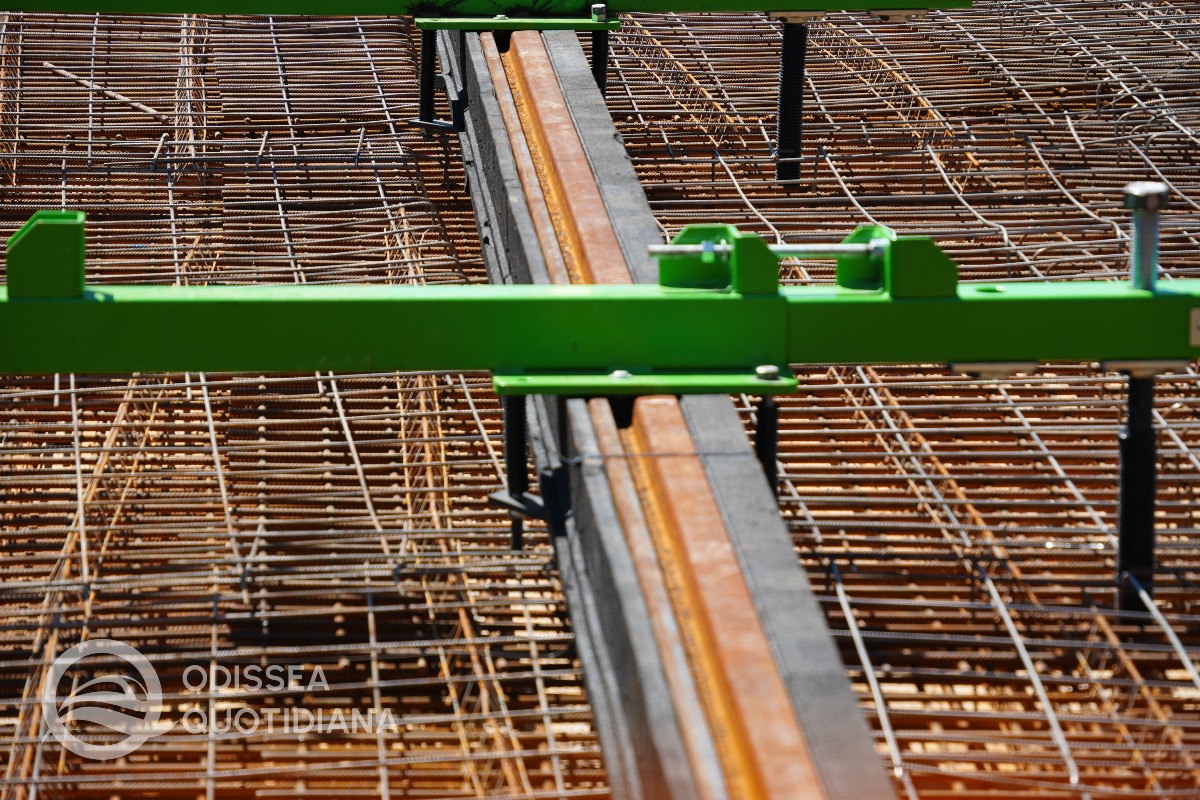

L’armamento è stato posato provvisoriamente ed è stato coperto dal ballast, in attesa del serraggio definitivo e dei lavori di livellamento dei binari.

Tratta Togliatti FL2 (A24)-Pascali

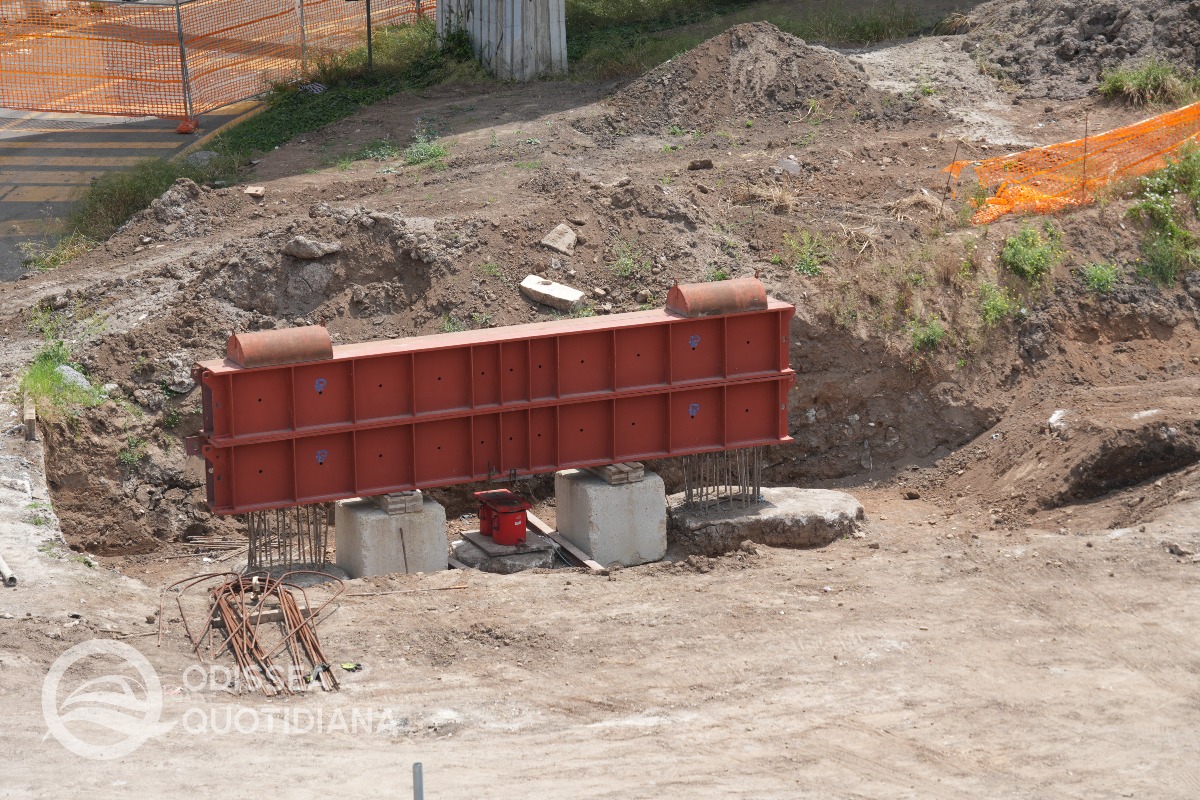

Deve essere ancora realizzato il ponte di scavalco della ferrovia, mentre sulla restante tratta l'armamento è posato senza essere serrato.

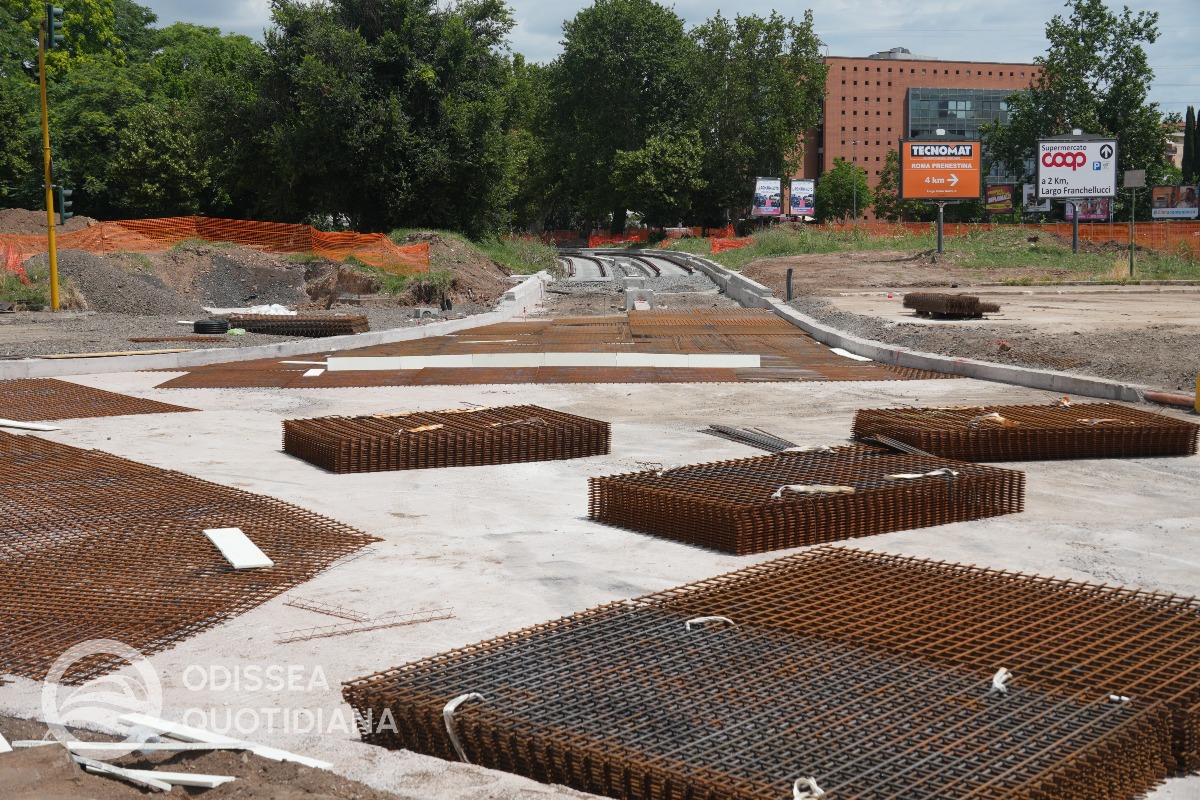

Tratta Pascali-Prenestina

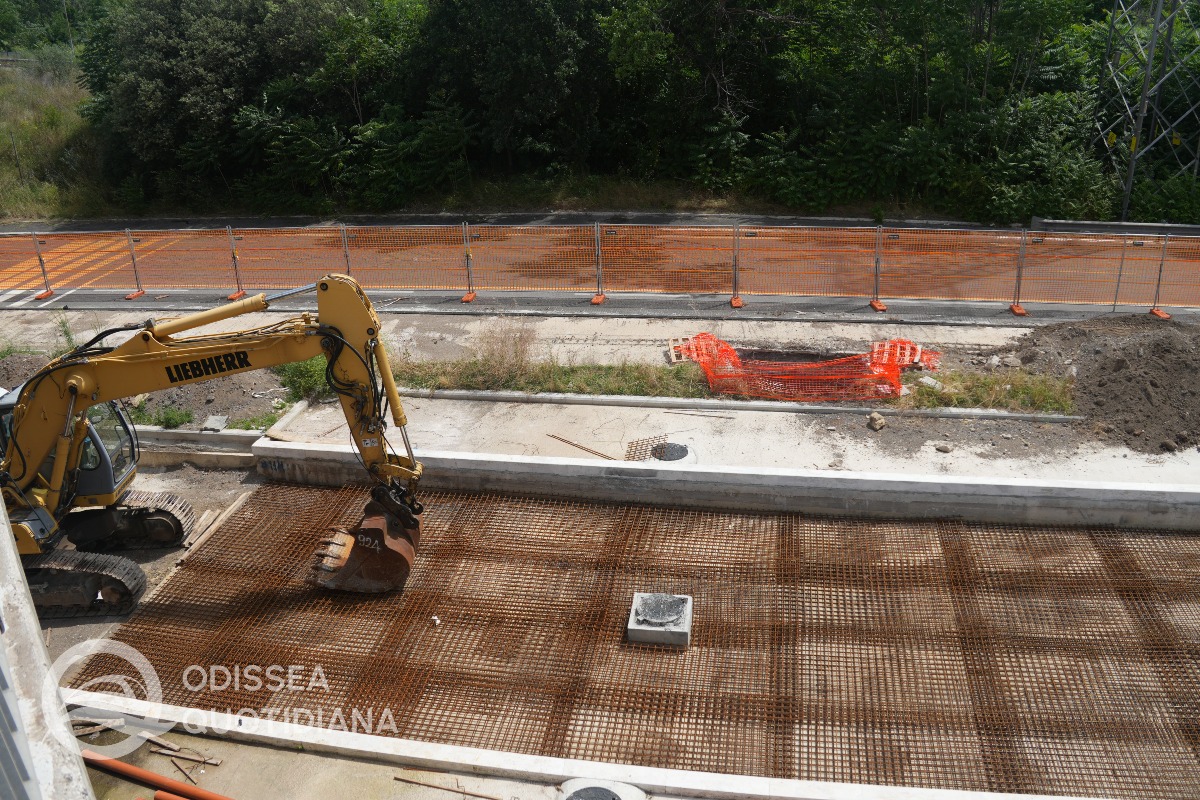

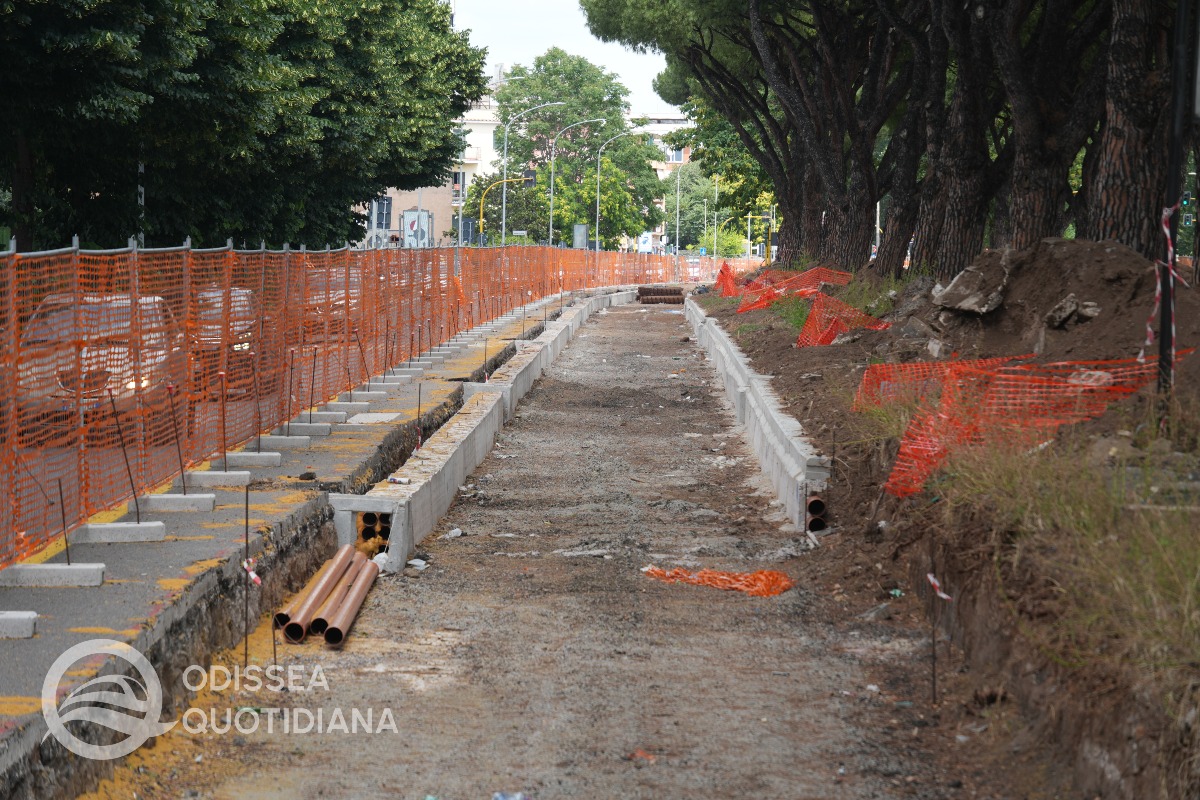

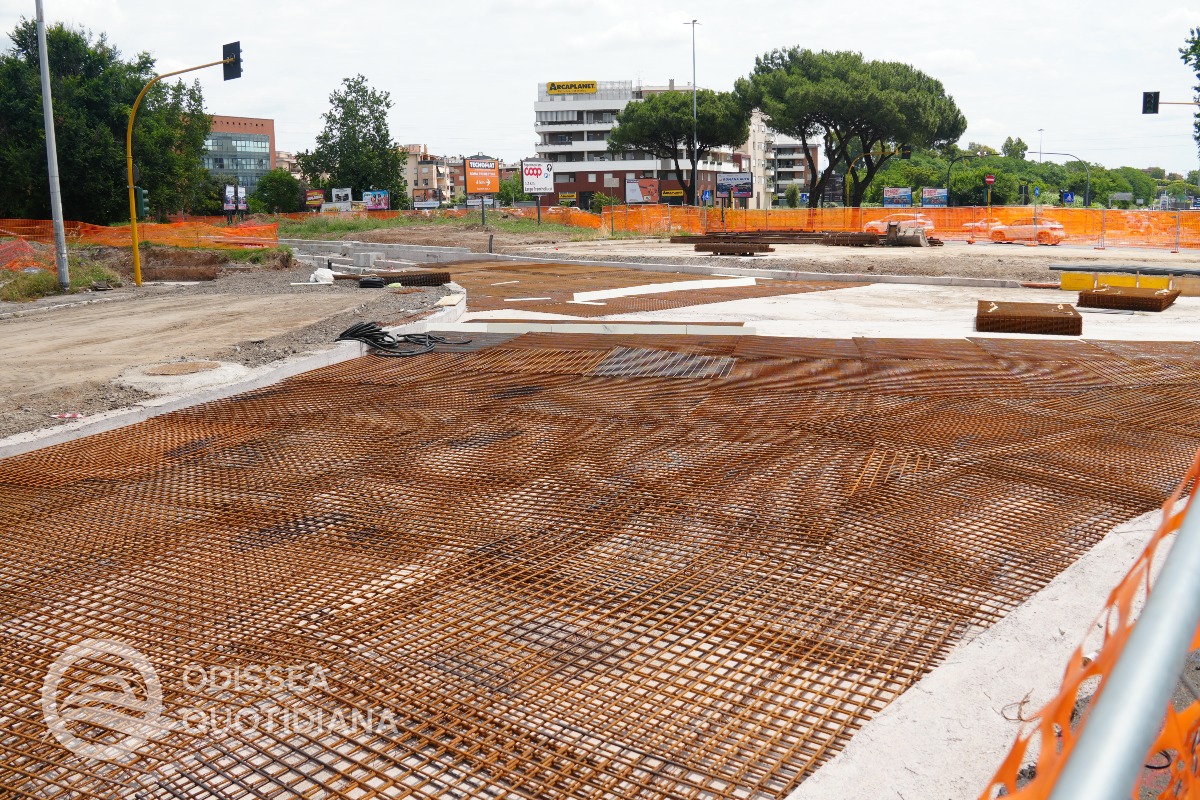

È stato effettuato il primo getto di calcestruzzo della sottostruttura tramviaria sul triangolo di scambi all'incrocio con la Prenestina. Si sta posando la rete elettrosaldata in attesa del secondo getto di calcestruzzo.

Tratta Prenestina-Acacie

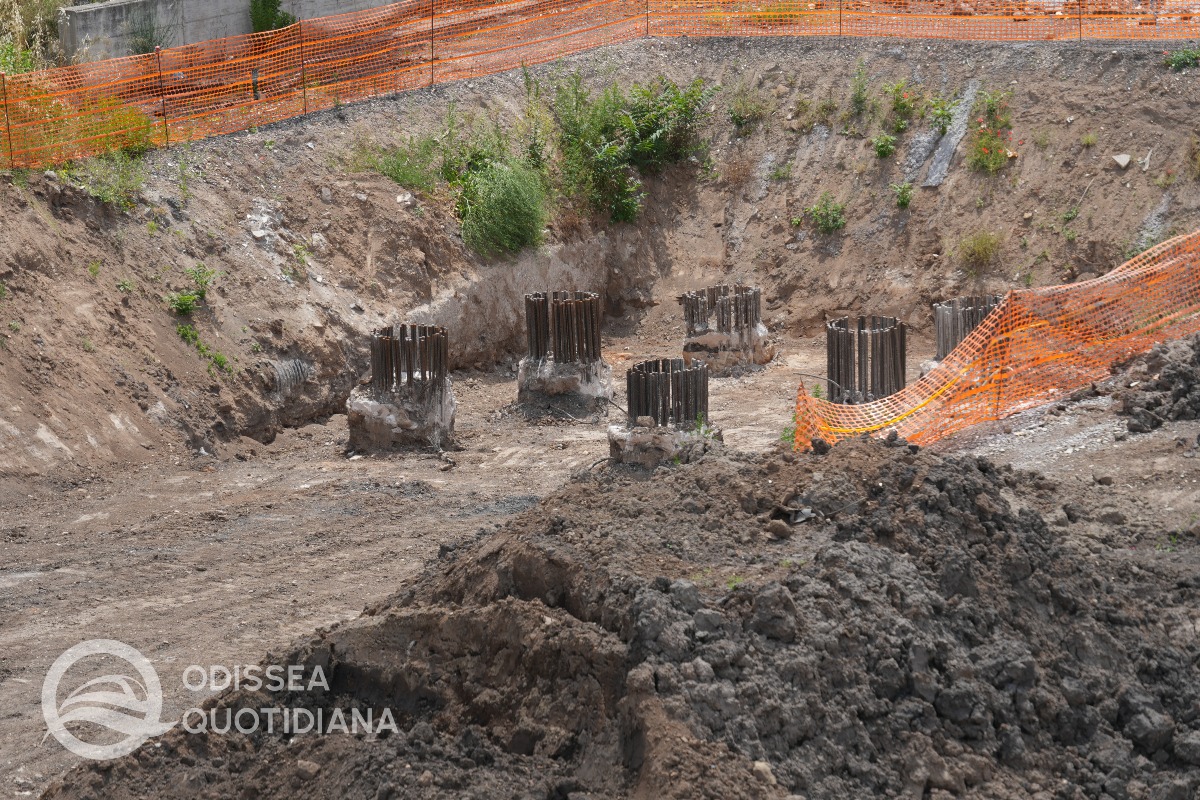

È in corso la posa delle armature che conterranno i plinti di fondazione dei pali per la trazione elettrica. Sono smantellati i pali della trazione elettrica dell'anello d'inversione del 14.

Tratta Acacie-Gerani

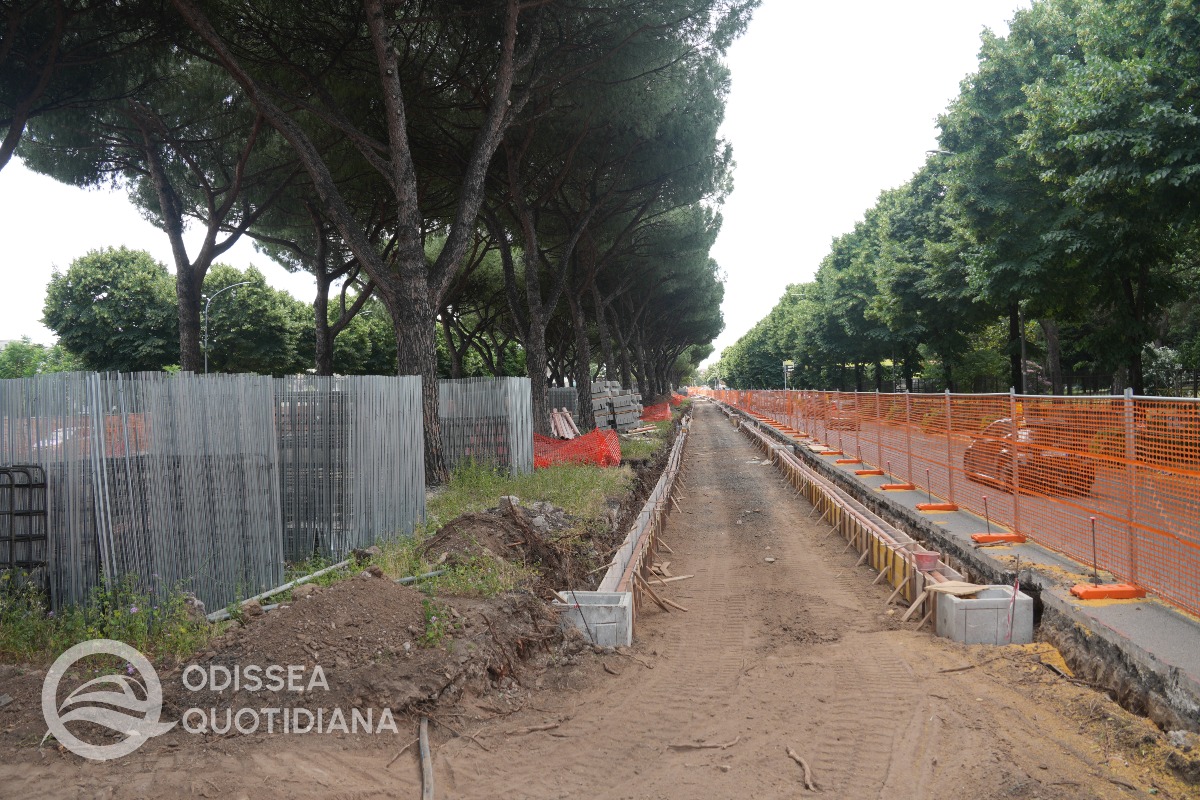

È in corso di costruzione la sottostruttura tramviaria.

Tratta Gerani-Robinie

È in corso di costruzione la sottostruttura tramviaria.

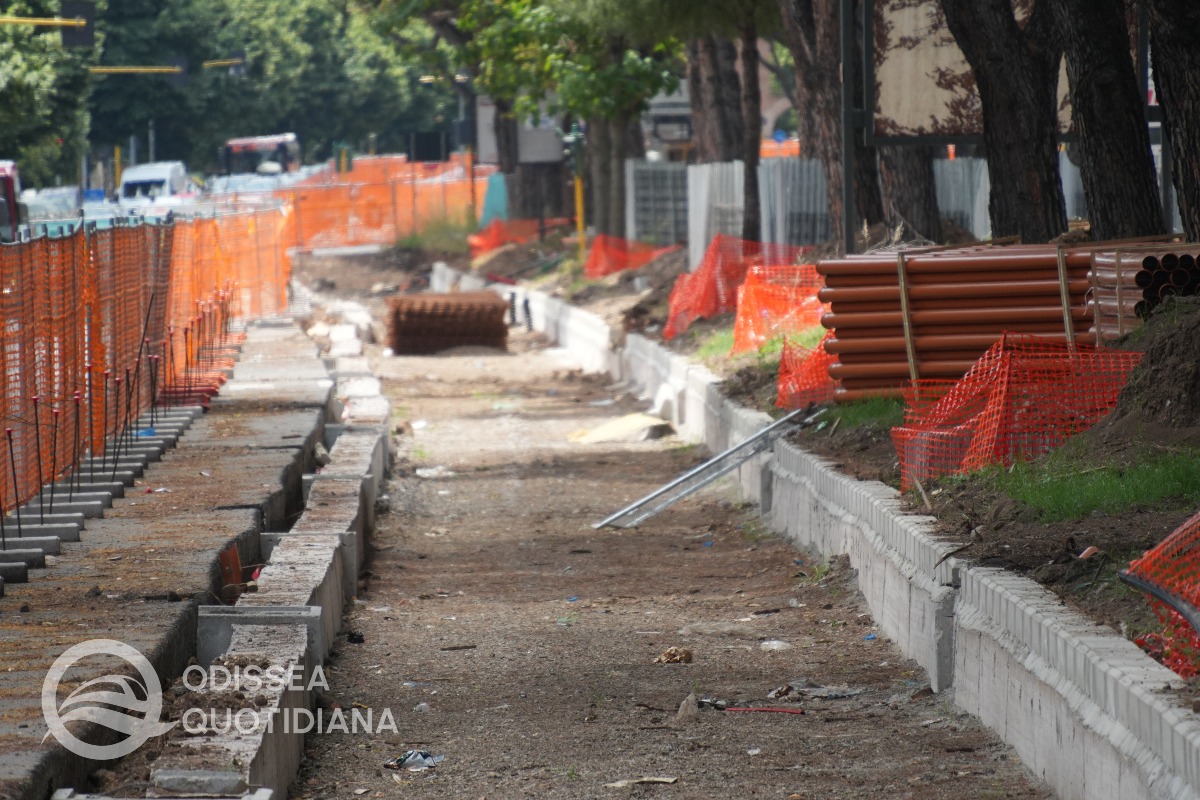

Tratta Robinie-Giunchi

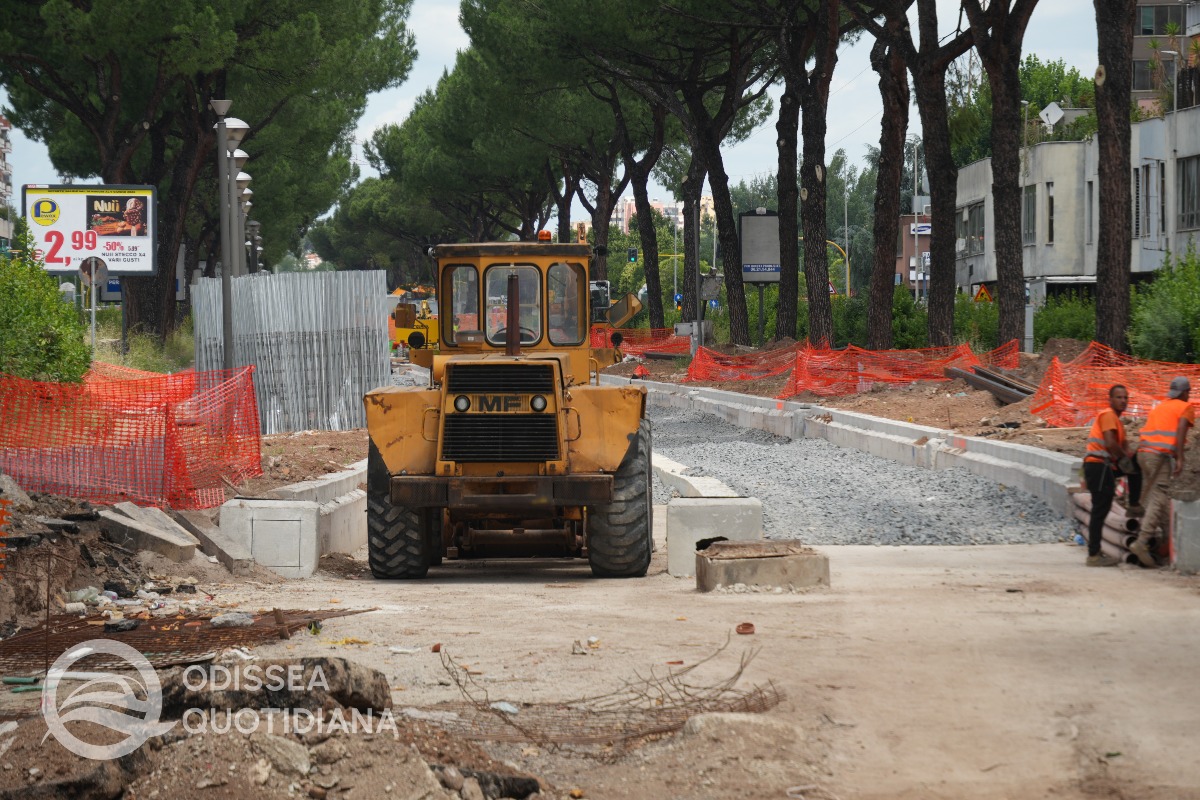

Dopo lo spostamento dei sottoservizi, l'area è stata definitivamente cantierizzata e liberata dalle auto in sosta.

Tratta Giunchi-Acquedotto Alessandrino-Licheni

È stata completata la fresatura dell’asfalto dove passerà il tram ed è stato avviato lo scavo propedeutico alla posa della sottostruttura tramviaria.

Tratta Licheni-Casilina

Sono cominciate le opere di scavo propedeutiche al getto della sottostruttura tramviaria. È stato completato lo spostamento di una condotta idrica ACEA interferente.

Tratta Casilina-Romanisti

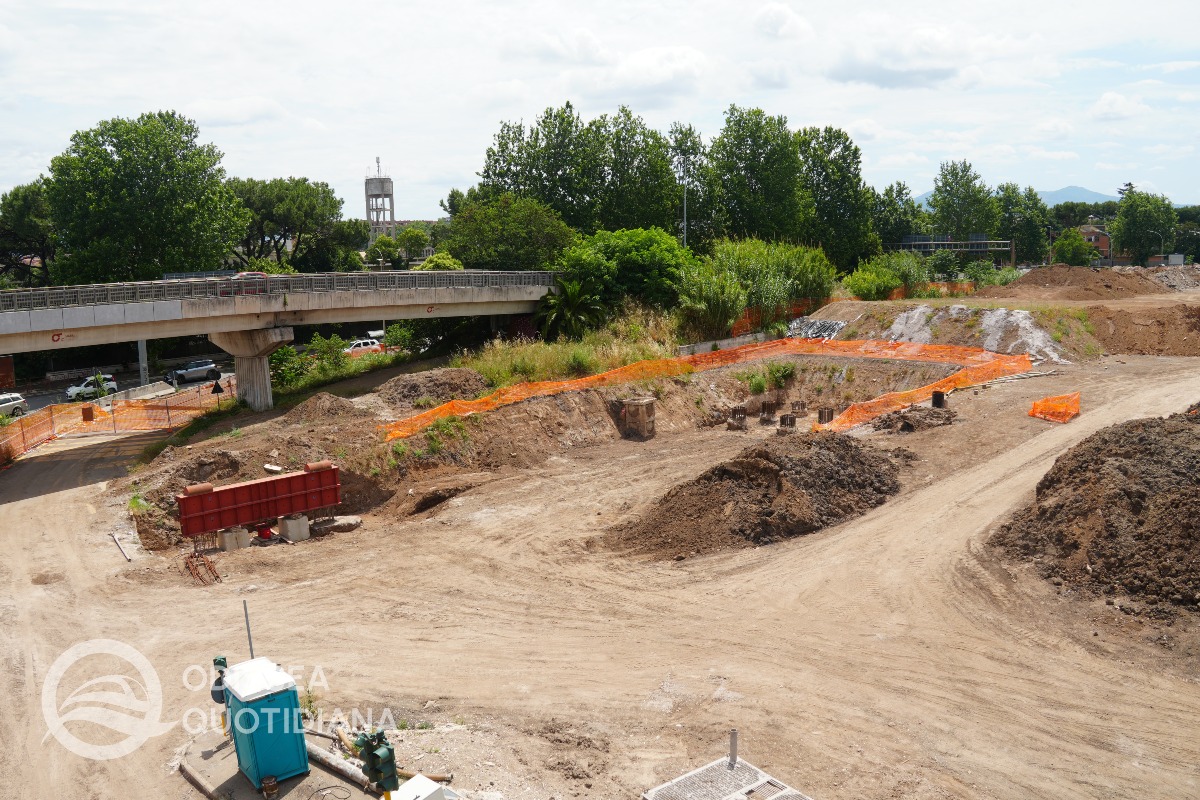

Sono in avanzata fase i lavori di sbancamento sia mitigare la pendenza della discesa sulla Casilina, sia propedeutici al al getto della sottostruttura tramviaria. È stato effettuato lo scotico del tracciato e il prossimo passo sarà lo scavo della fossa che conterrà la sottostruttura tramviaria.

Tratta Romanisti-Papiria

È stata completata la perimetrazione dell'area di cantiere.

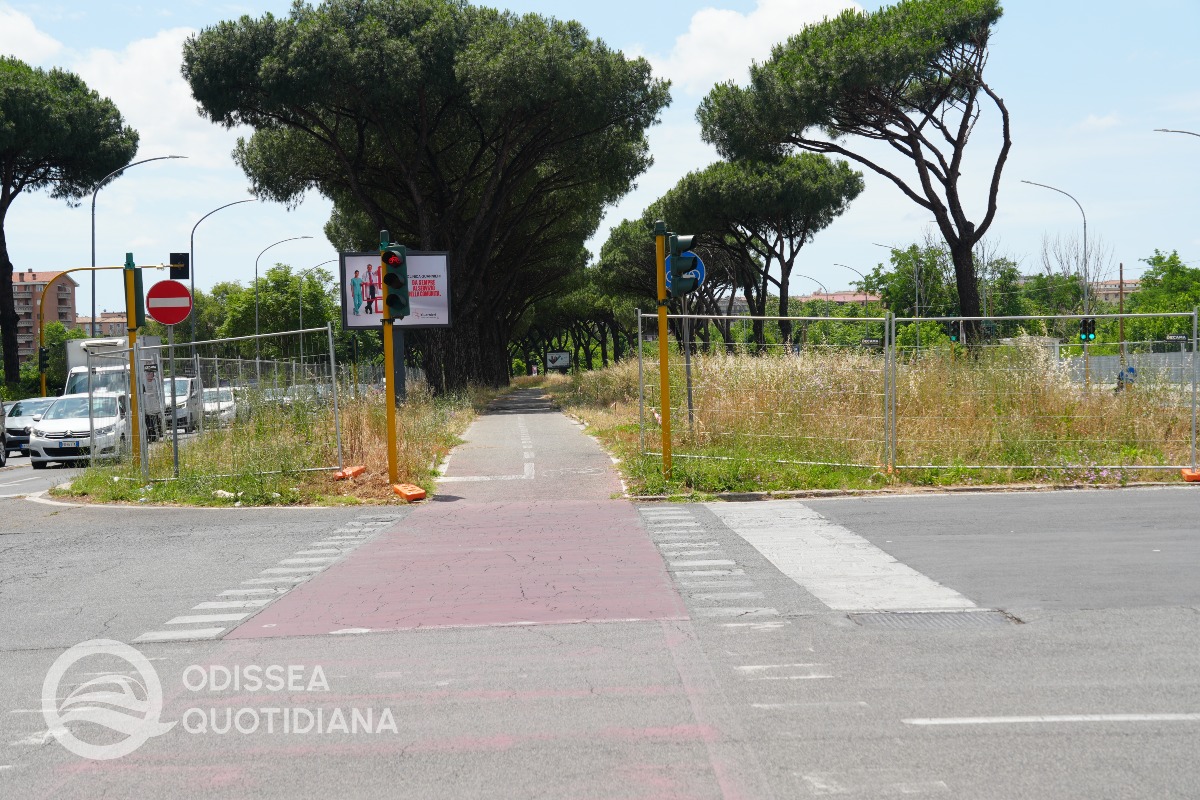

Restante linea

Non sono attualmente attivi altri cantieri nella tratta Papiria-Subaugusta, che attualmente serve il corridoio della mobilità del VII municipio.

Deposito Severini

Non visitato.
