Tramvia Togliatti: lo stato di avanzamento lavori a inizio maggio 2026
Proseguono i lavori della tramvia Ponte Mammolo-Subaugusta: ecco tutti gli aggiornamenti dal cantiere nella prima metà di maggio.

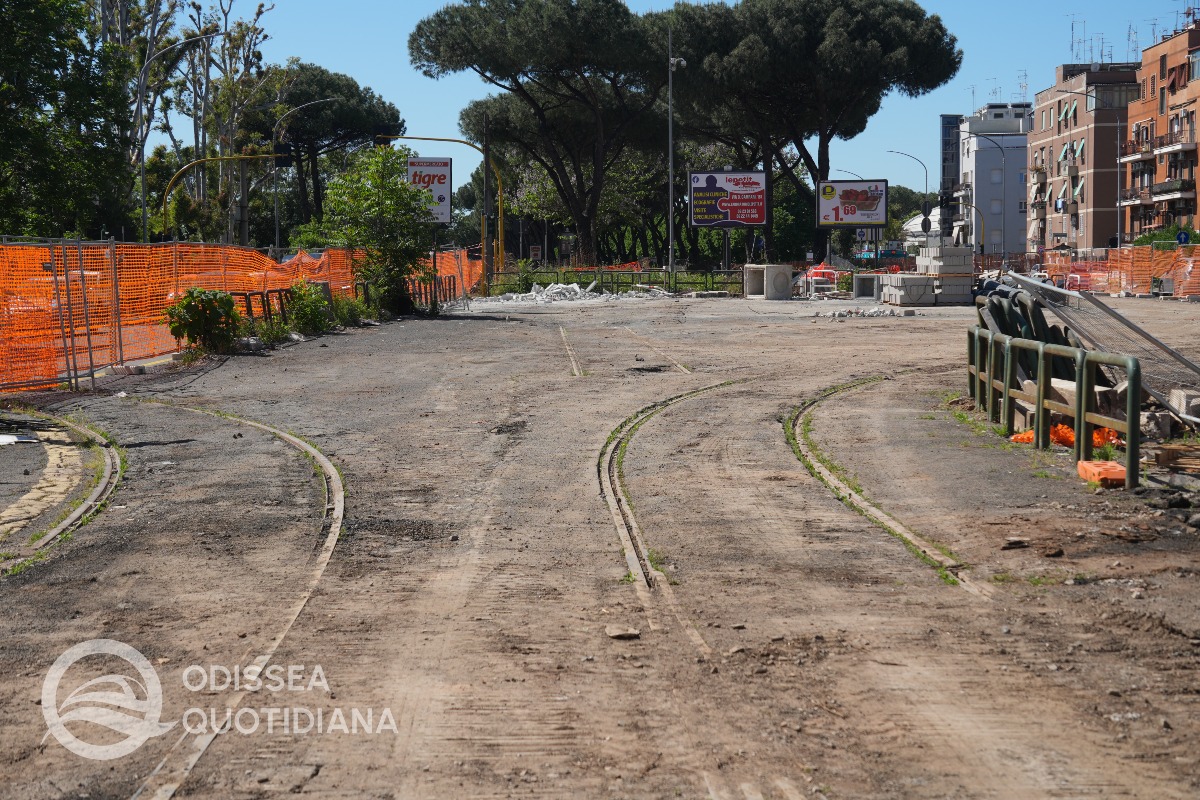

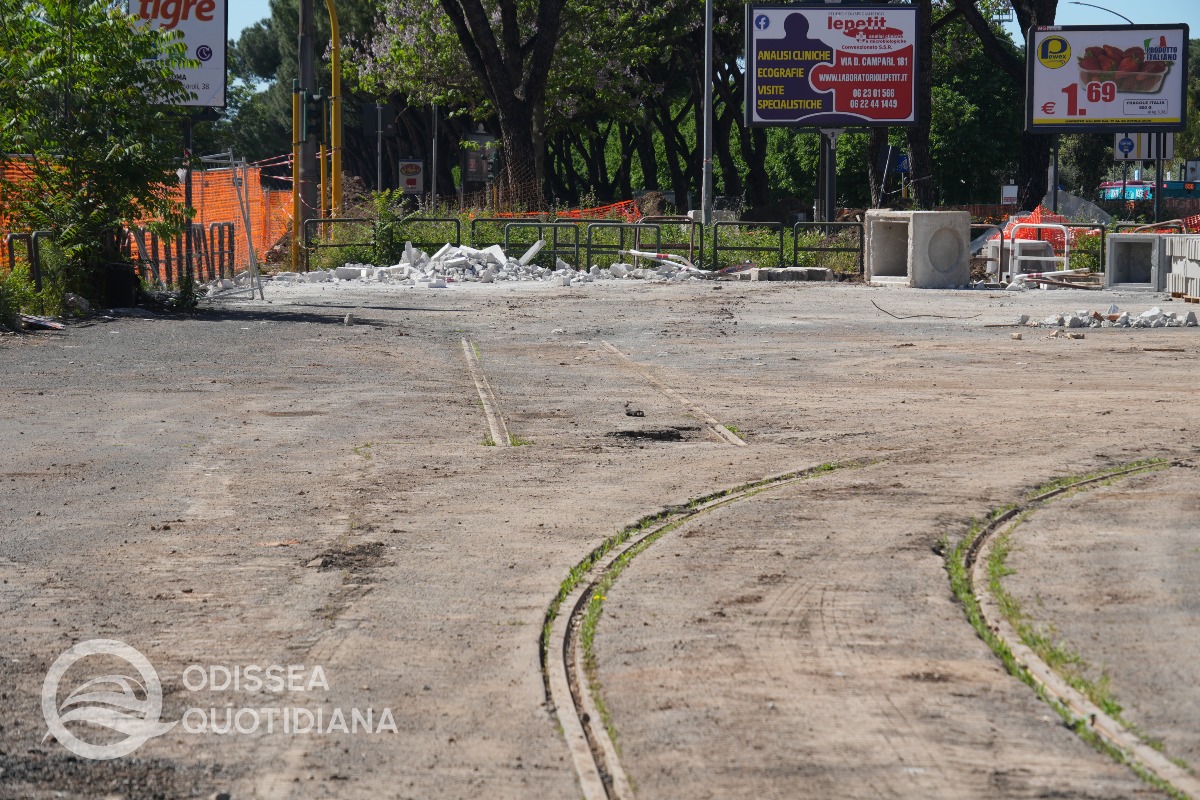

Tratta Ponte Mammolo-Alberini

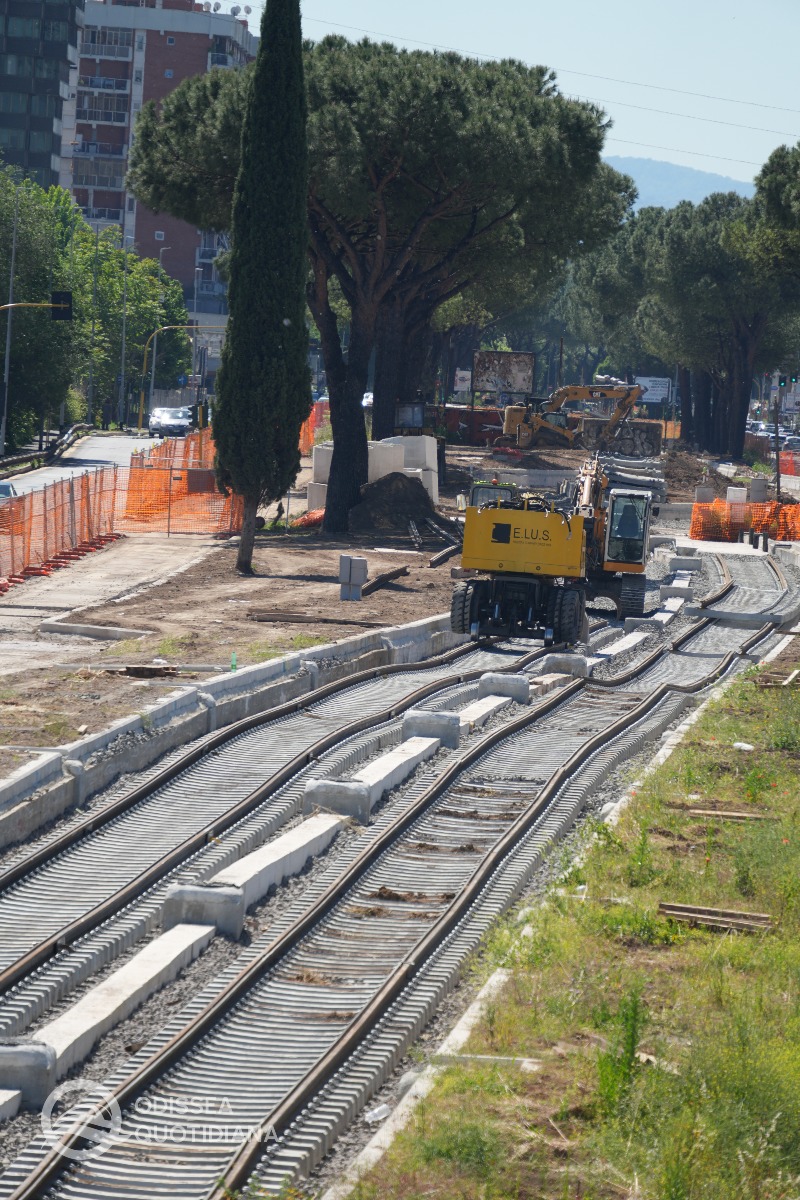

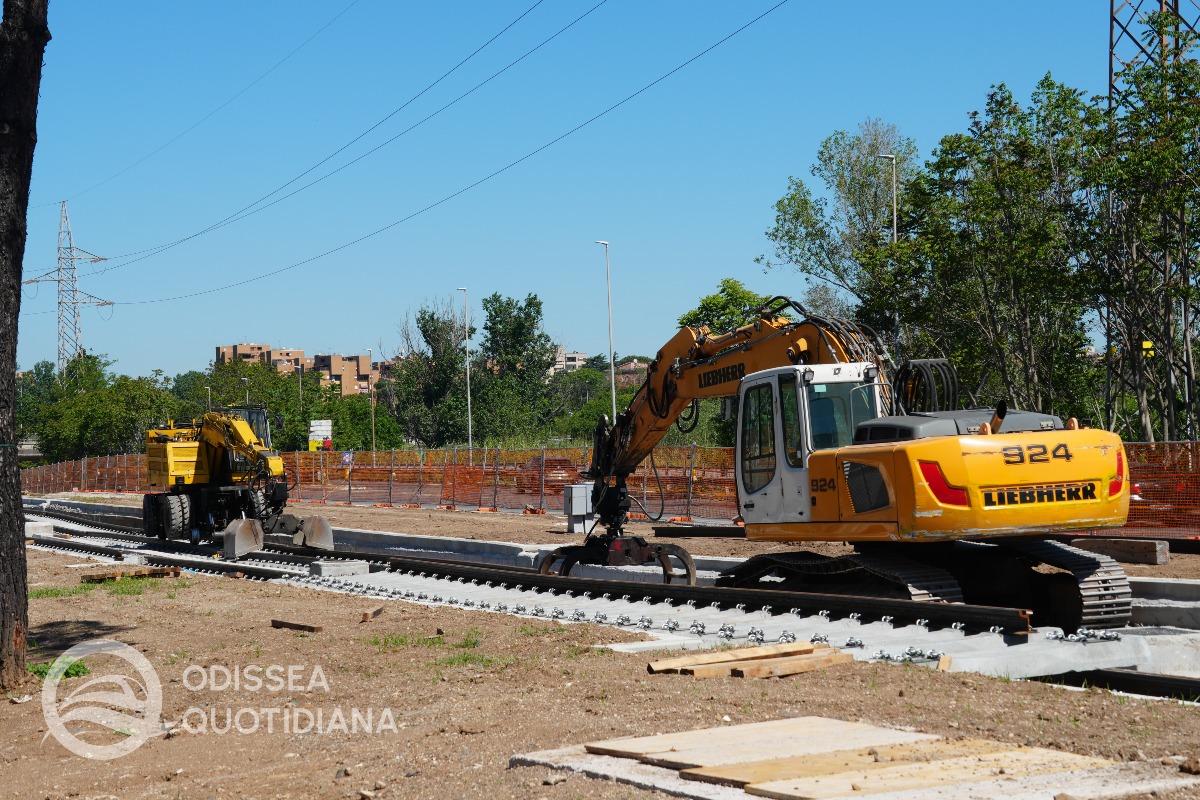

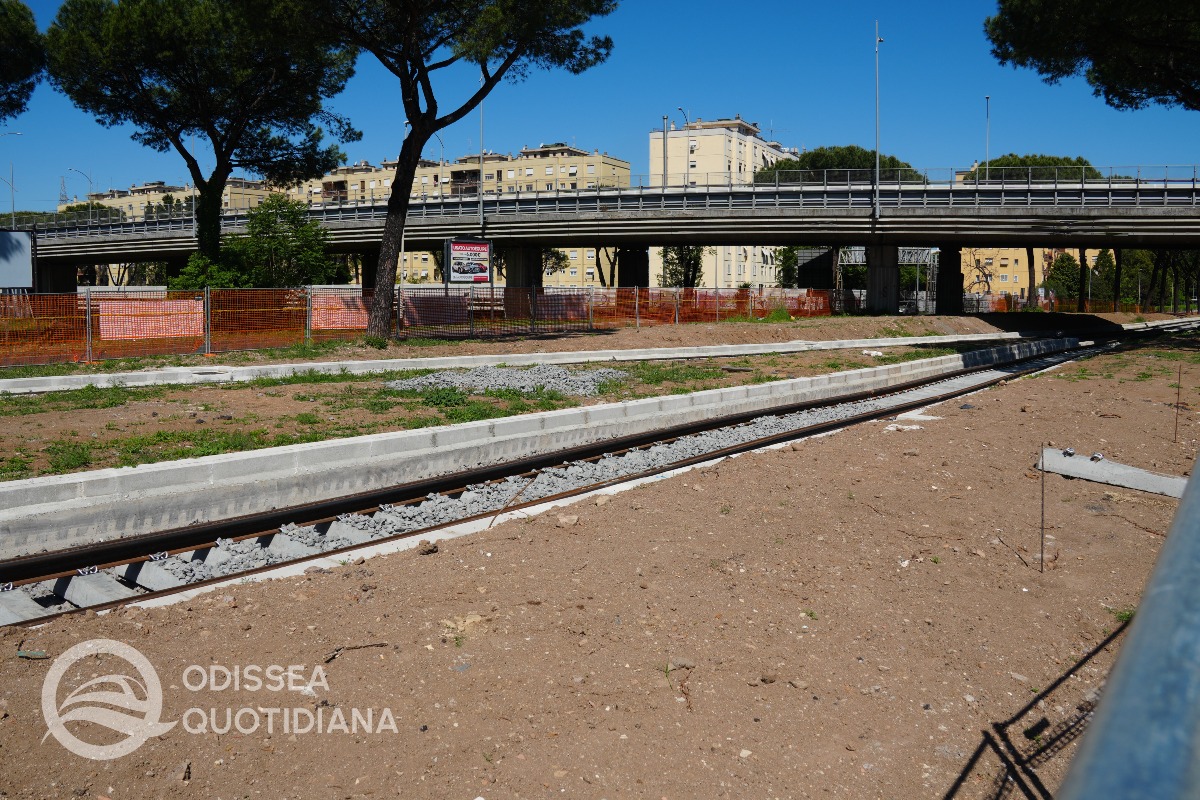

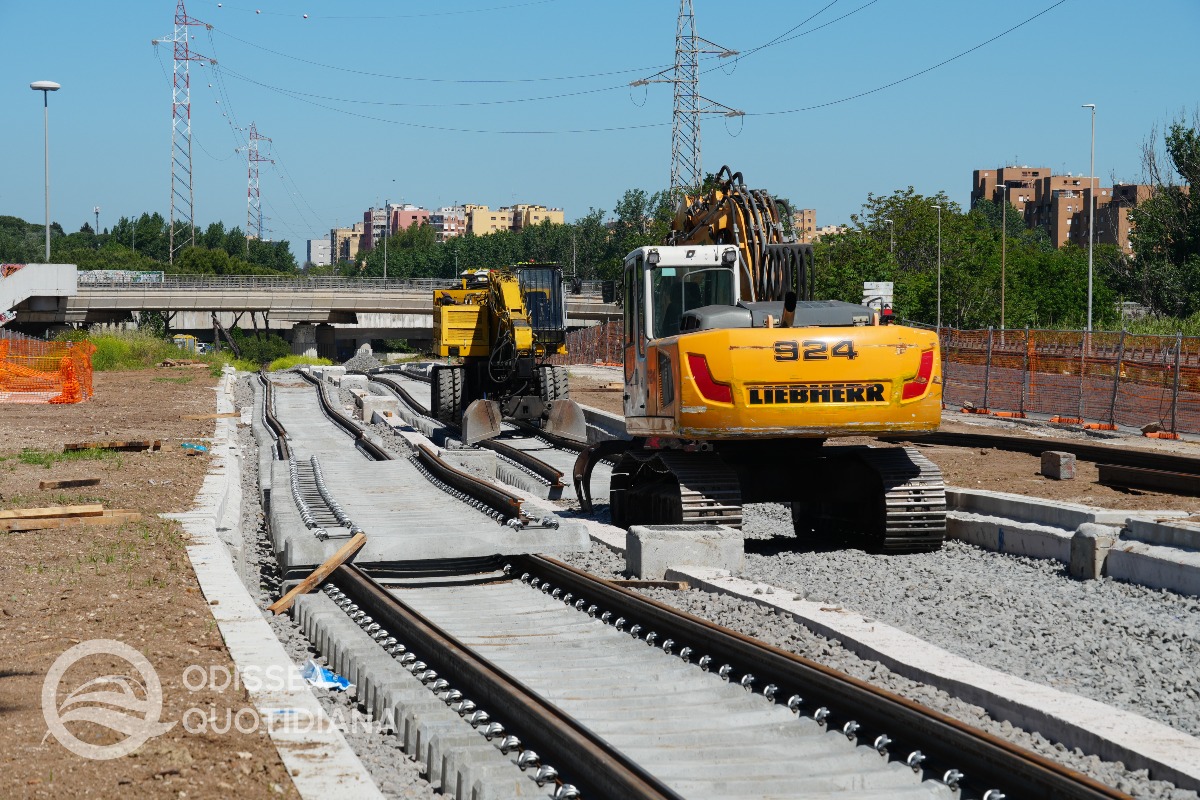

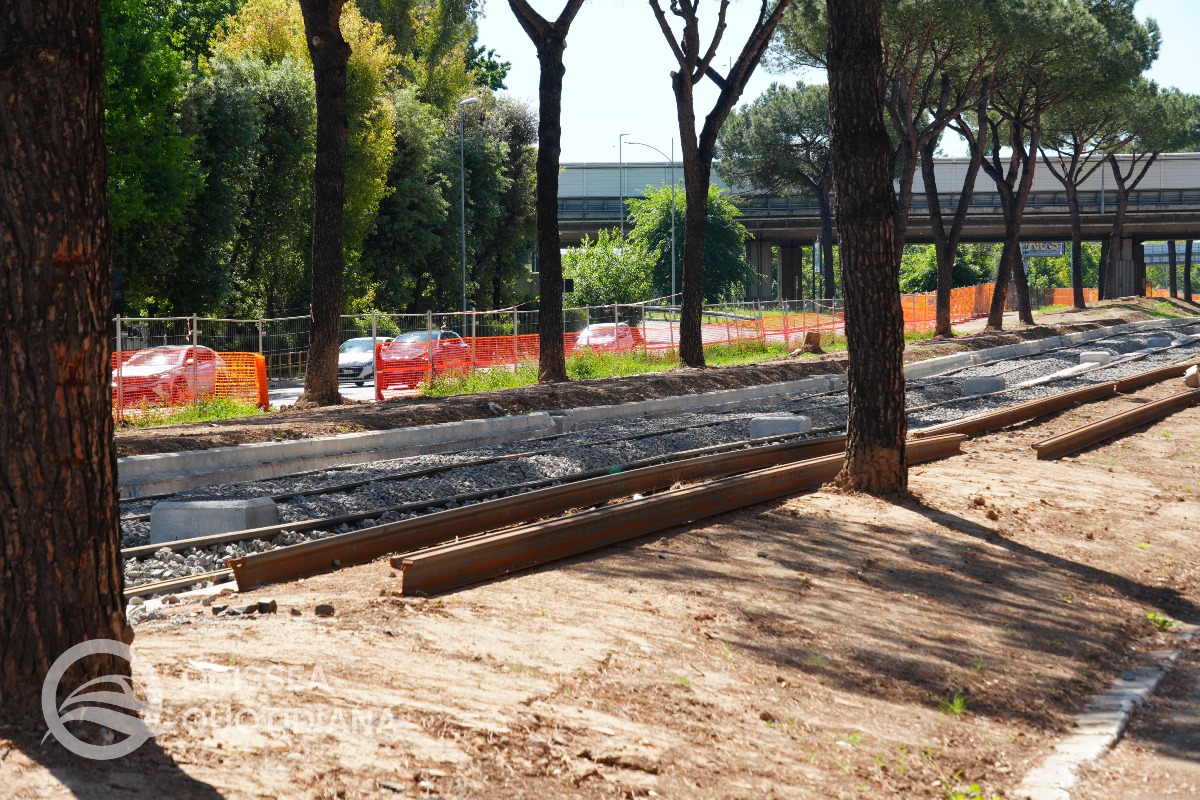

È cominciata la posa dell’armamento ed è in fase di preparazione la posa dei deviatoi del capolinea.
Tratta Alberini-Santi

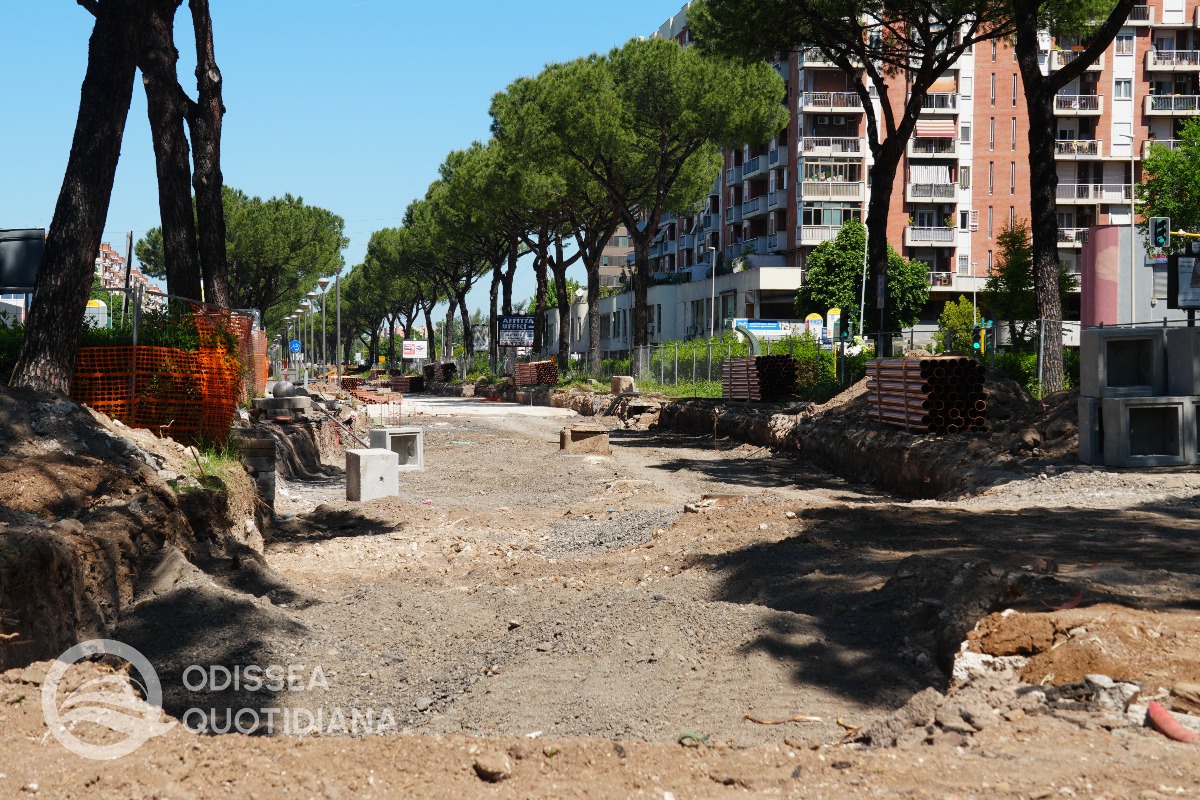

È stata completata la posa della sottostruttura tramviaria, restano alcuni spostamenti di sottoservizi ai lati della corsia tramviaria di impatto residuo.
Tratta Santi-Sacco e Vanzetti

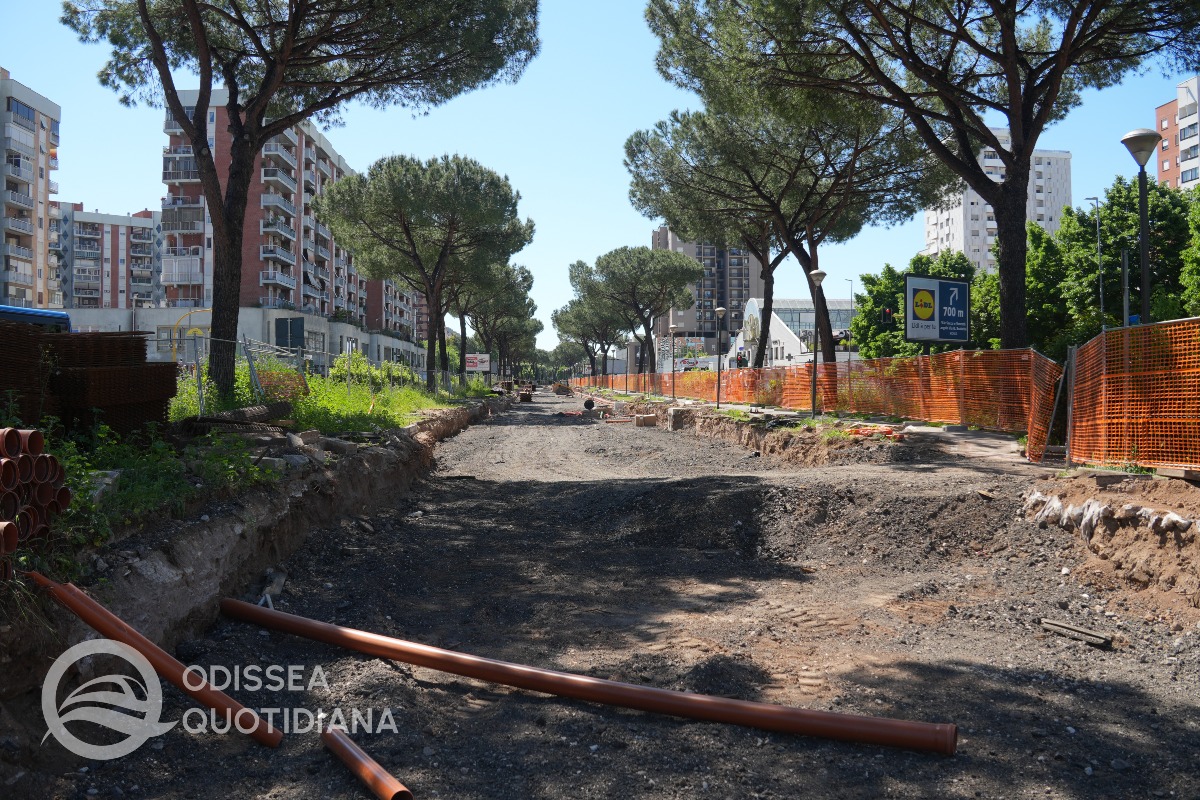

Si sono conclusi gli scavi propedeutici alla posa della sottostruttura tramviaria ed è in fase di preparazione il getto della sottostruttura tramviaria.

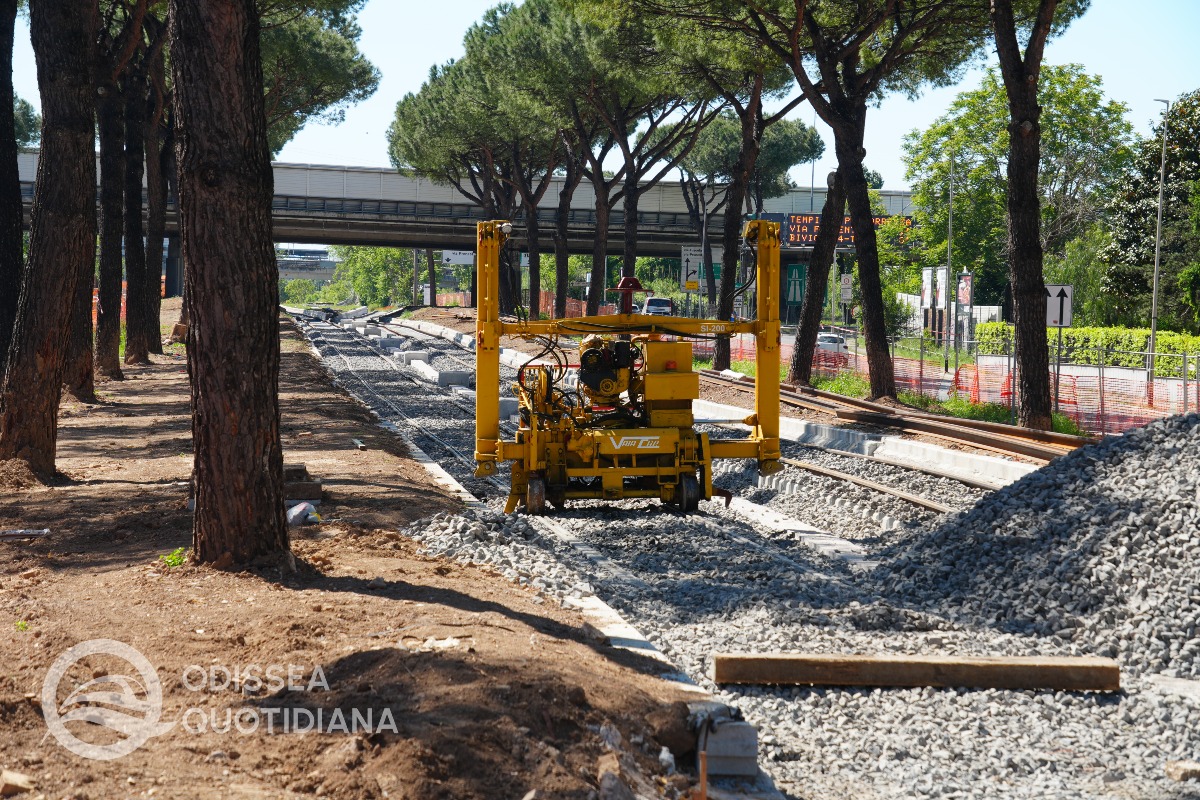

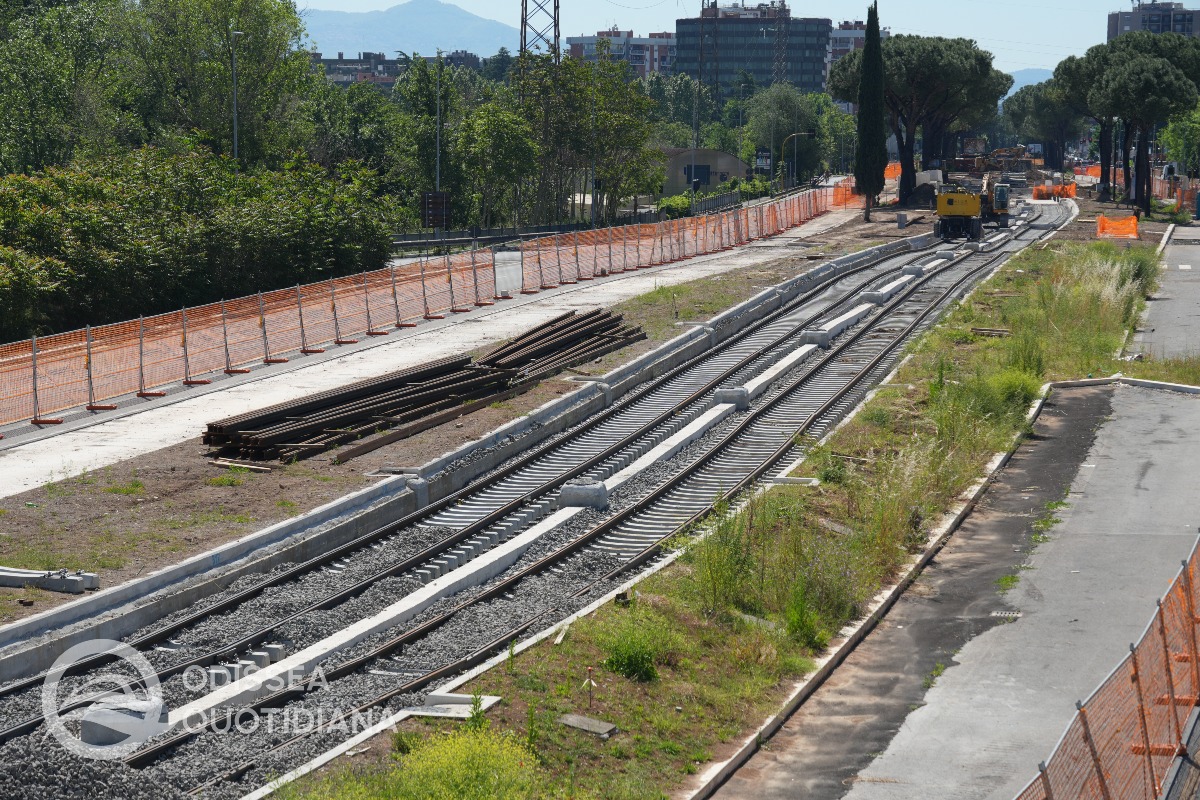

Tratta Sacco e Vanzetti-Togliatti FL2 (A24)

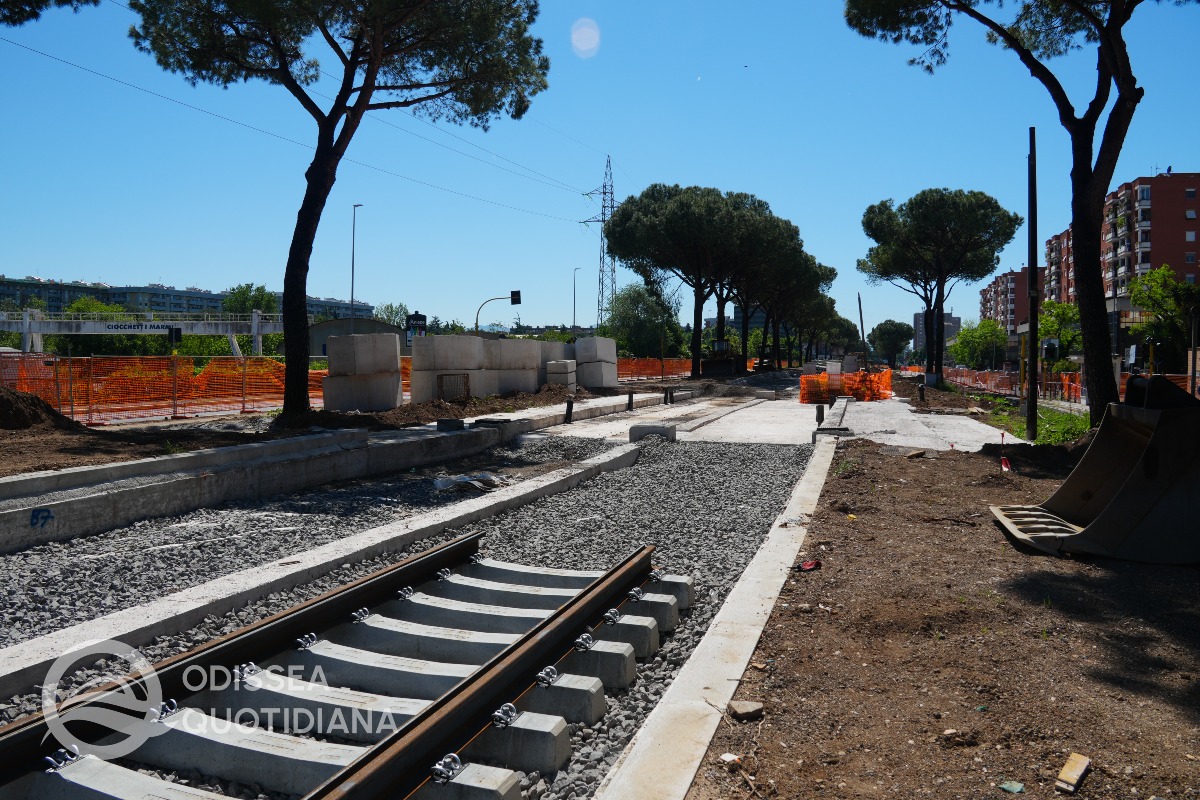

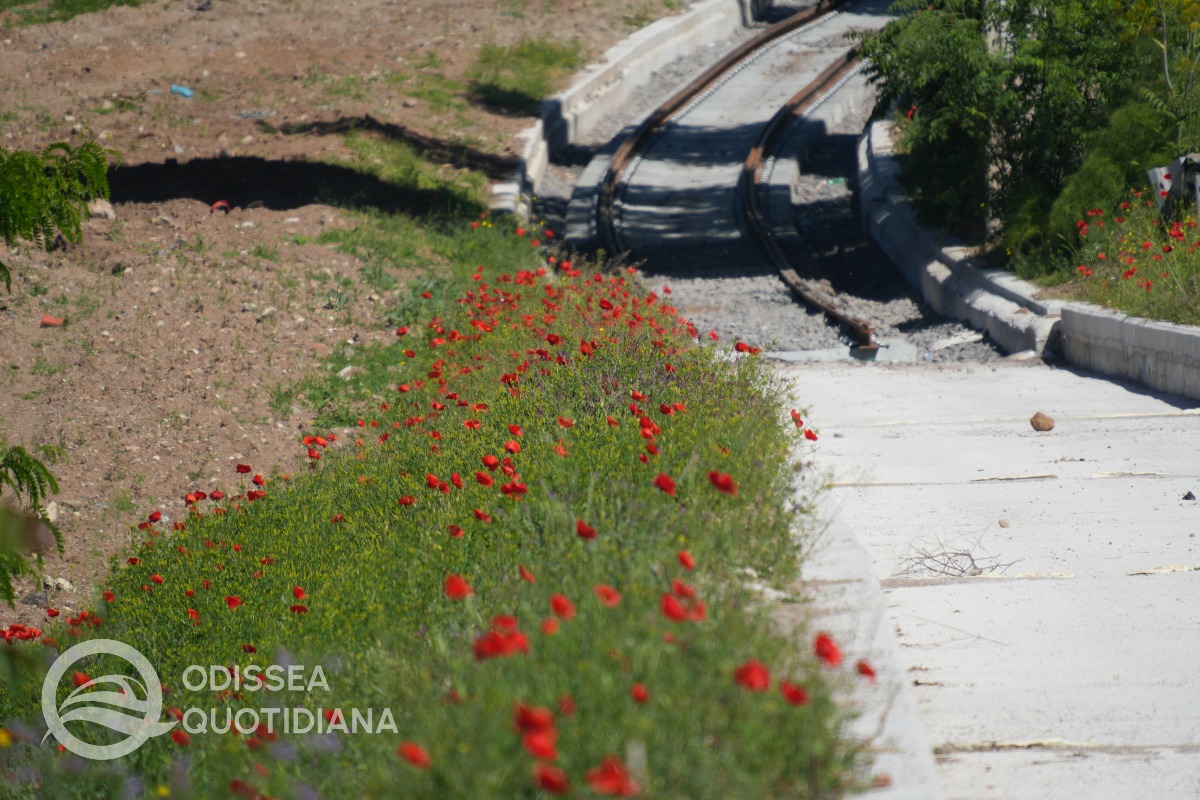

L’armamento è stato posato provvisoriamente ed è stato coperto dal ballast, in attesa del serraggio definitivo e dei lavori di livellamento dei binari.

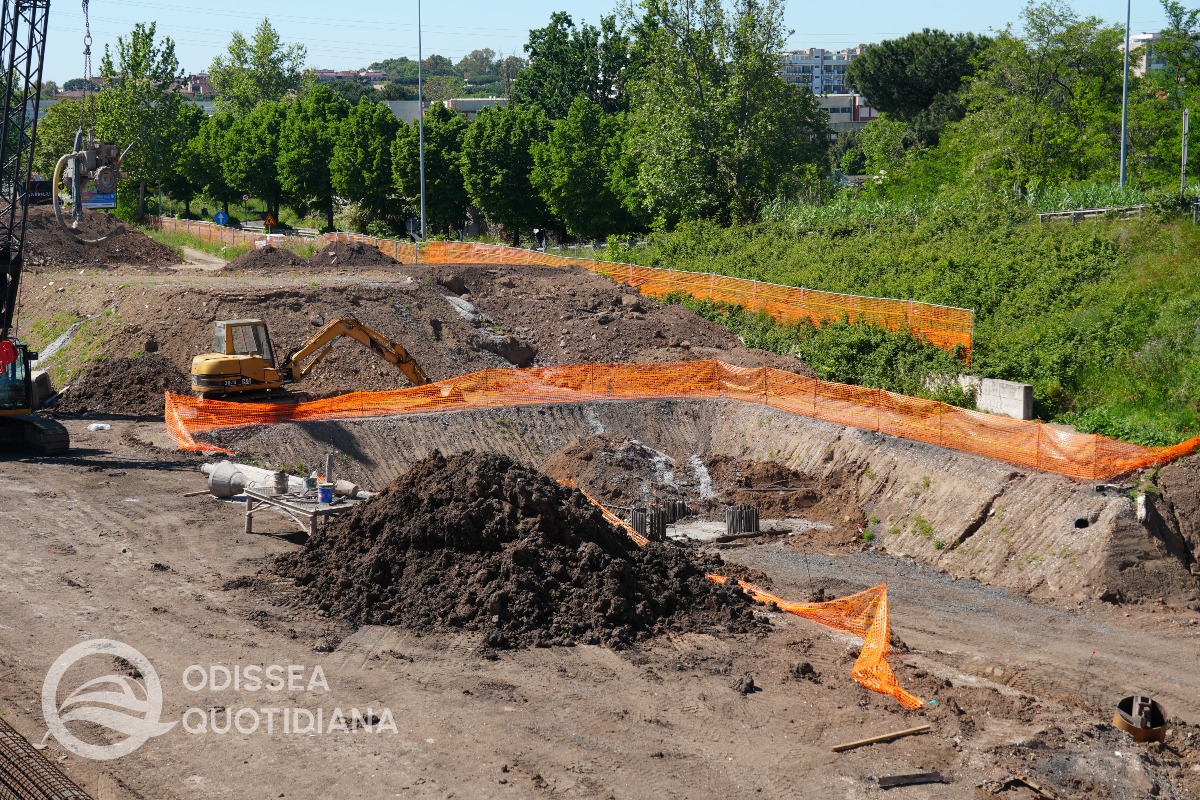

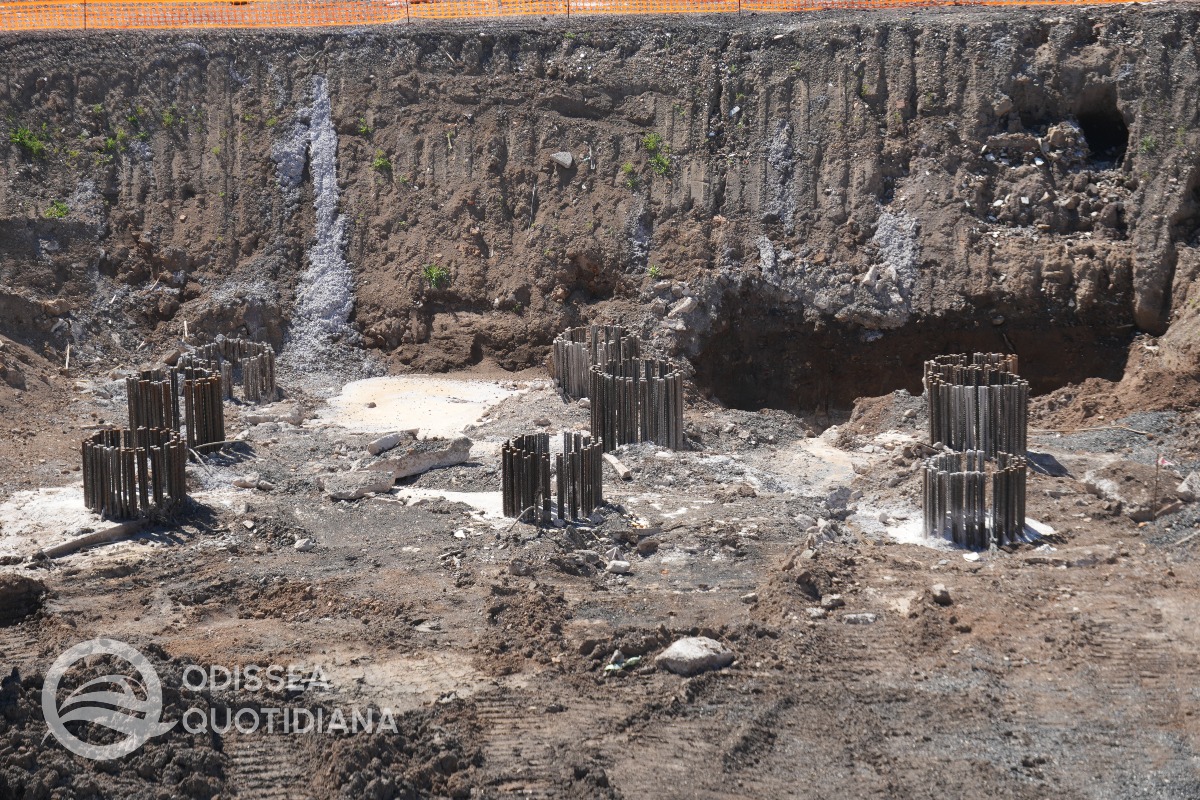

Tratta Togliatti FL2 (A24)-Pascali

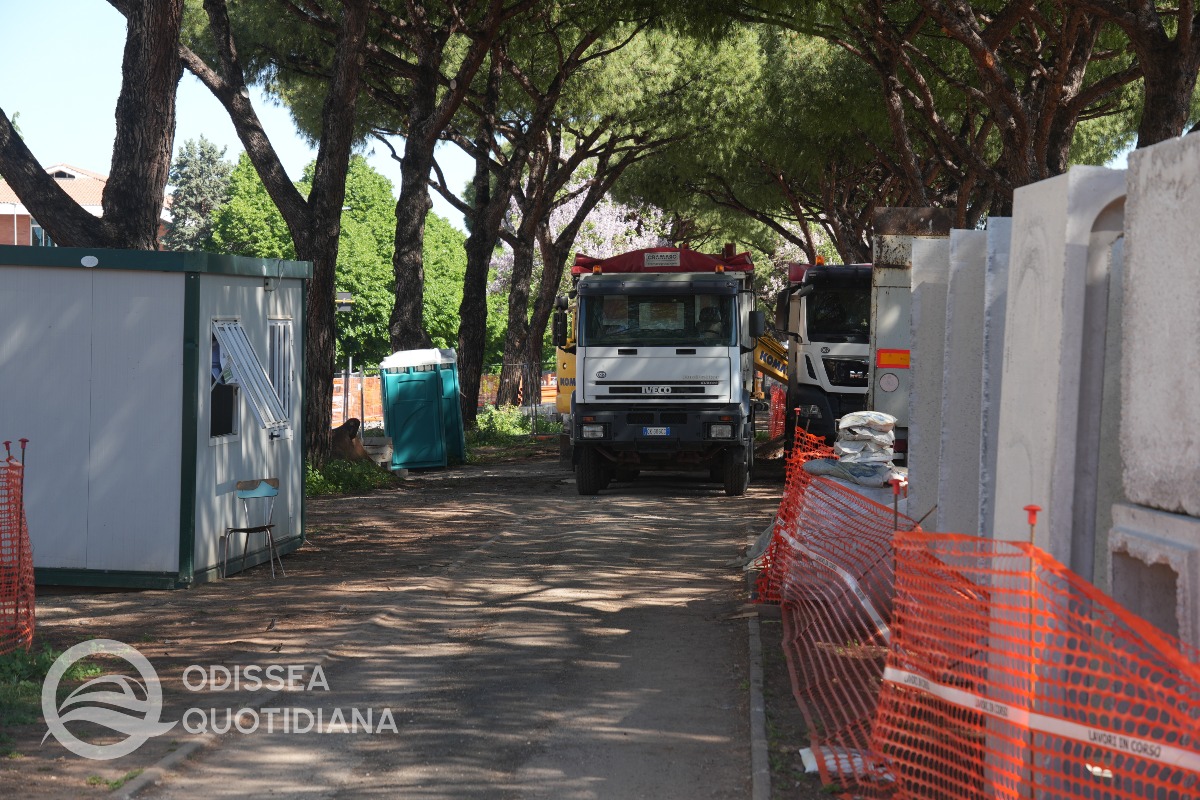

È quasi terminata la maturazione dei plinti di fondazione del futuro viadotto di scavalco della ferrovia e sono pronti i ferri di attesa per il getto delle colonne che sosterranno l’impalcato. Qui è collocato il nuovo campo base. A seguito del sopralluogo del 13 aprile scorso in commissione PNRR abbiamo appreso che sono in dei lavori di spostamento di una condotta Italgas.

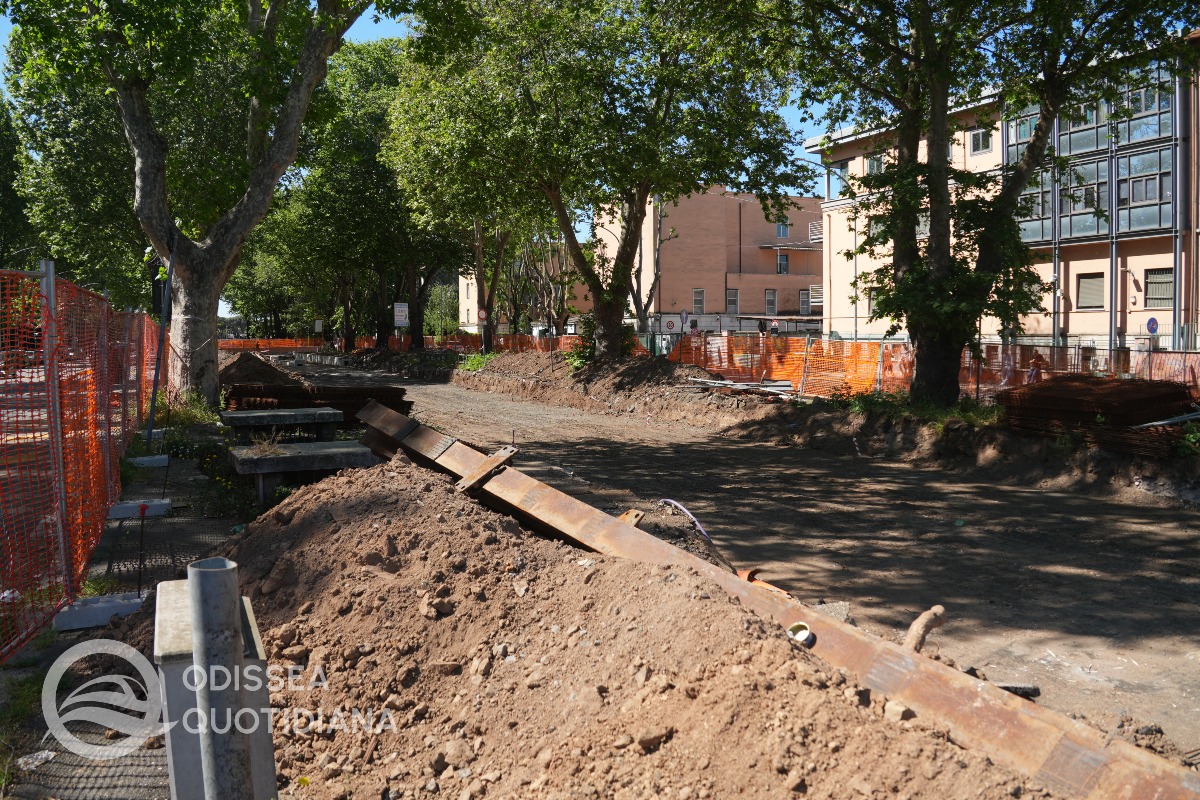

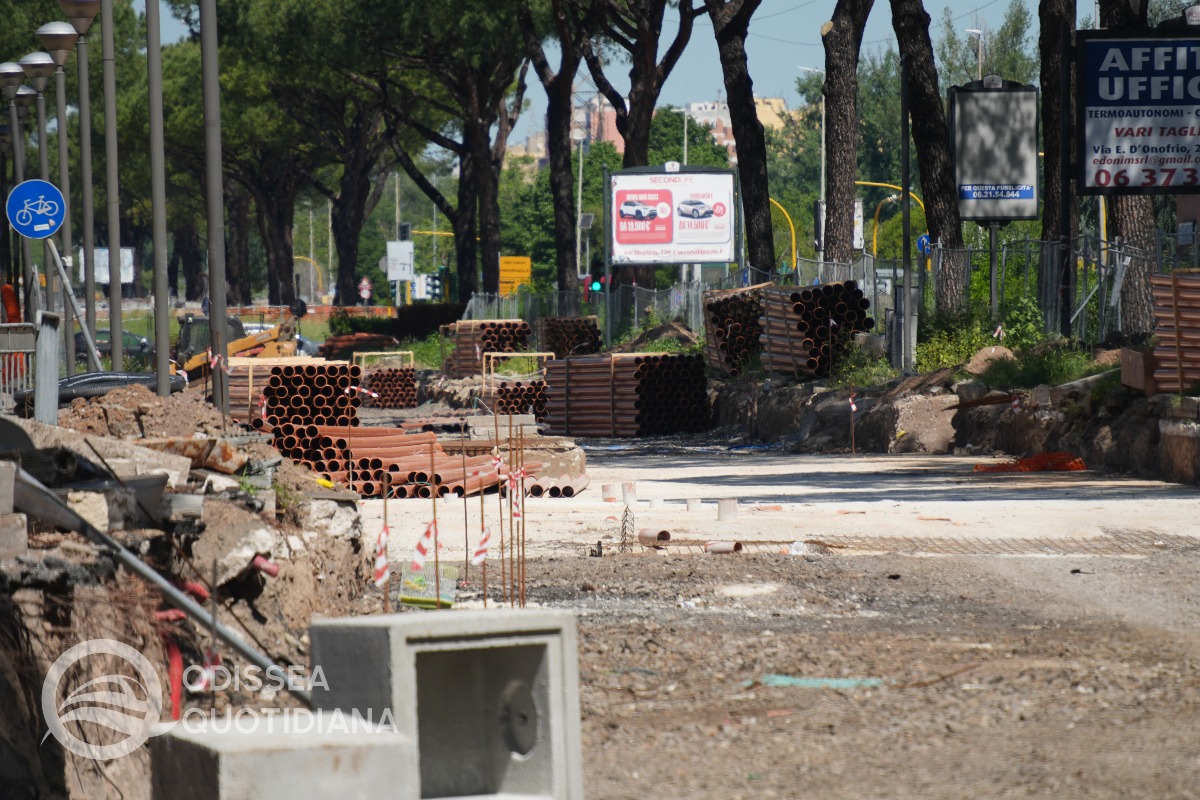

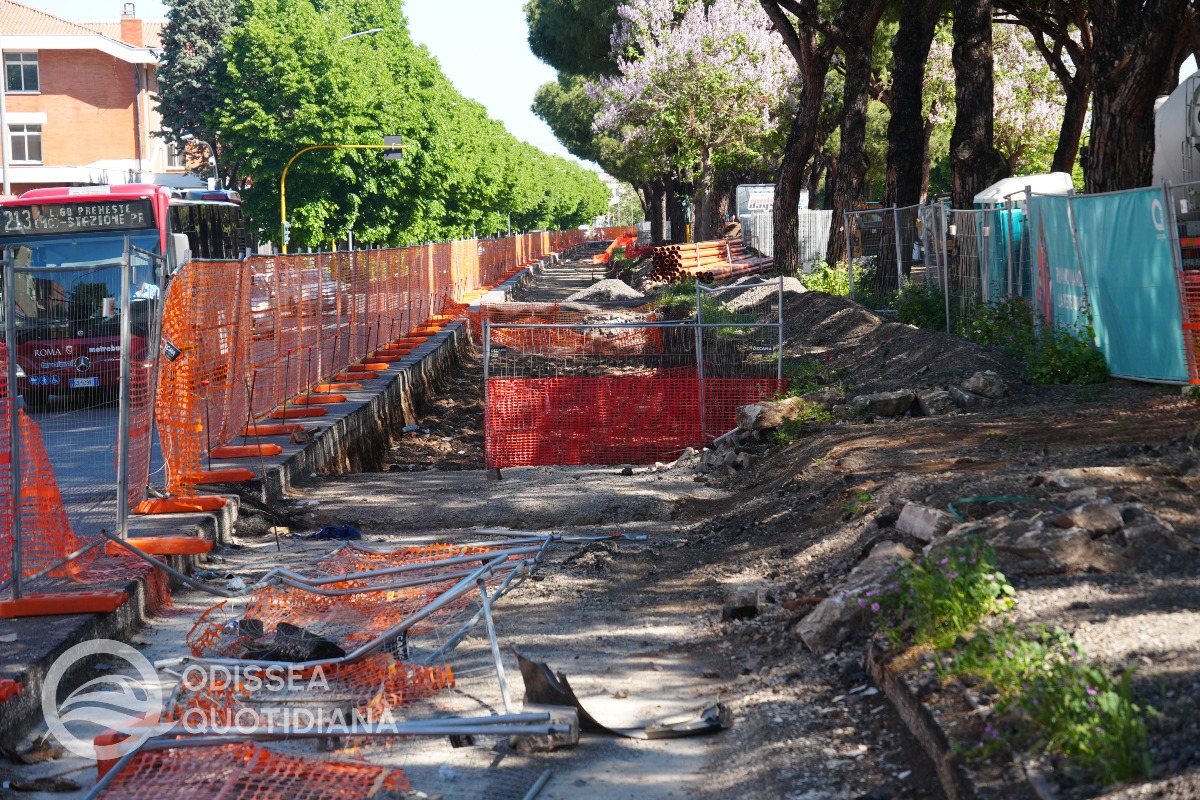

Tratta Pascali-Prenestina

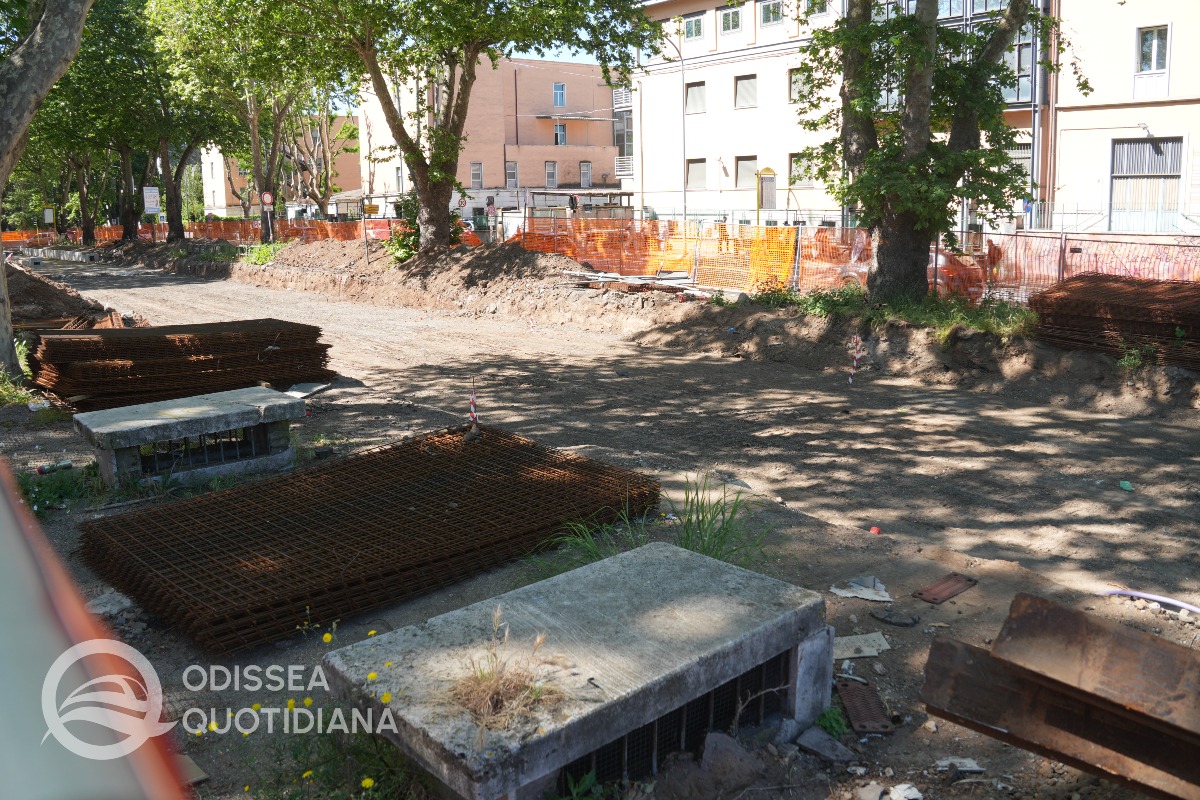

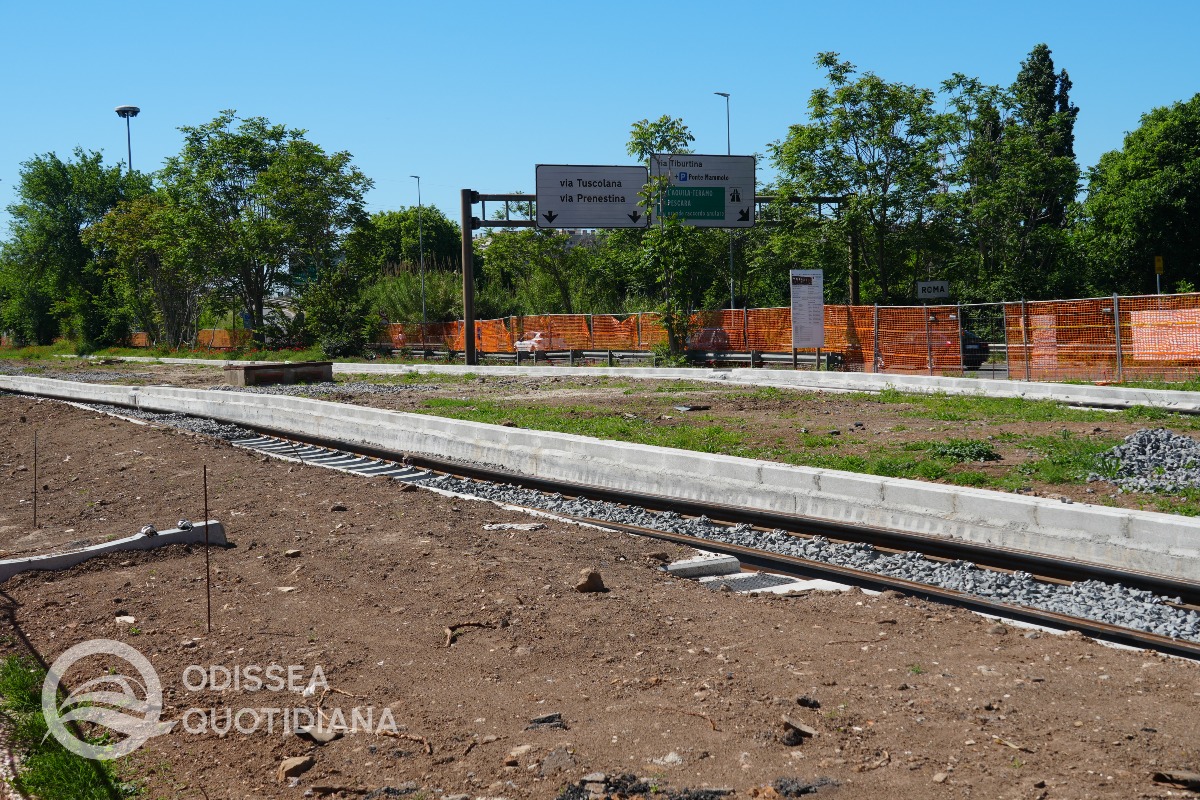

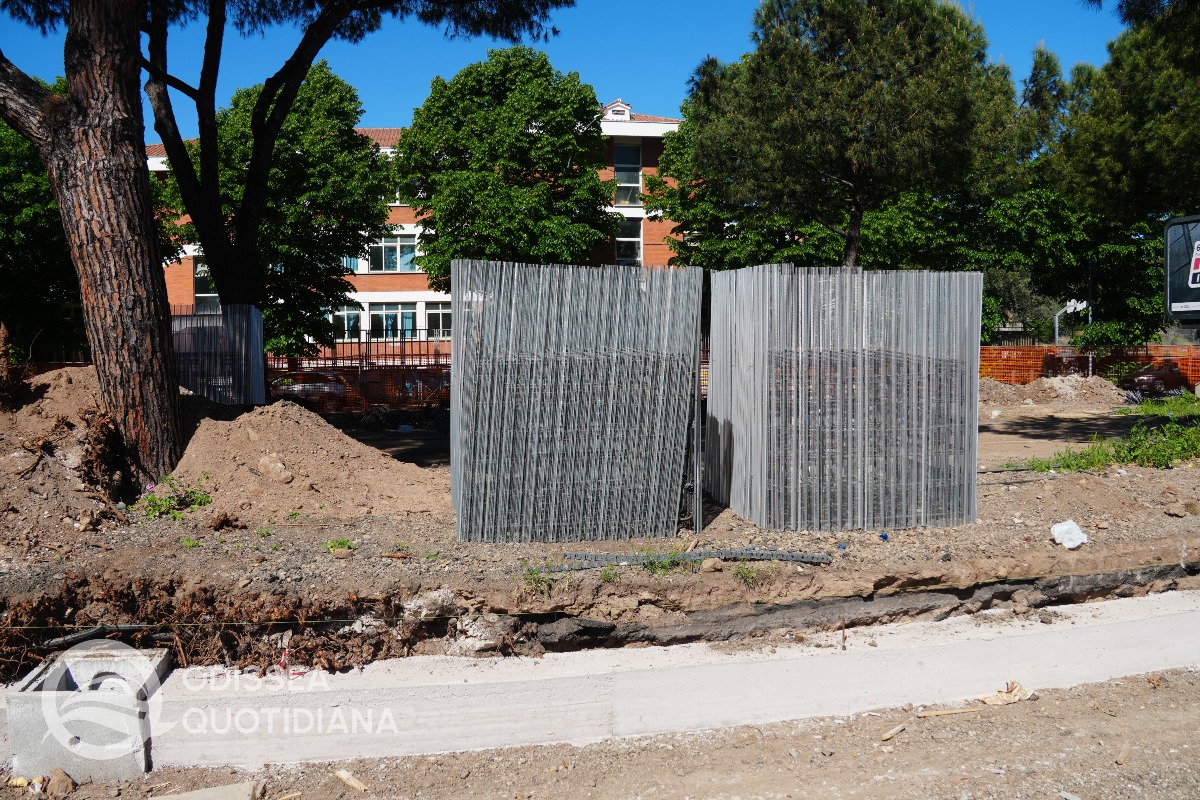

A seguito della posa delle gabbie che conterranno i plinti di fondazione dei pali per la trazione elettrica è stato effettuato il getto in calcestruzzo degli stessi. Presso l’incrocio Prenestina/Togliatti è stato avviato lo scavo per la posa della soletta in calcestruzzo che sorreggerà i deviatoi a triangolo con la linea 14.

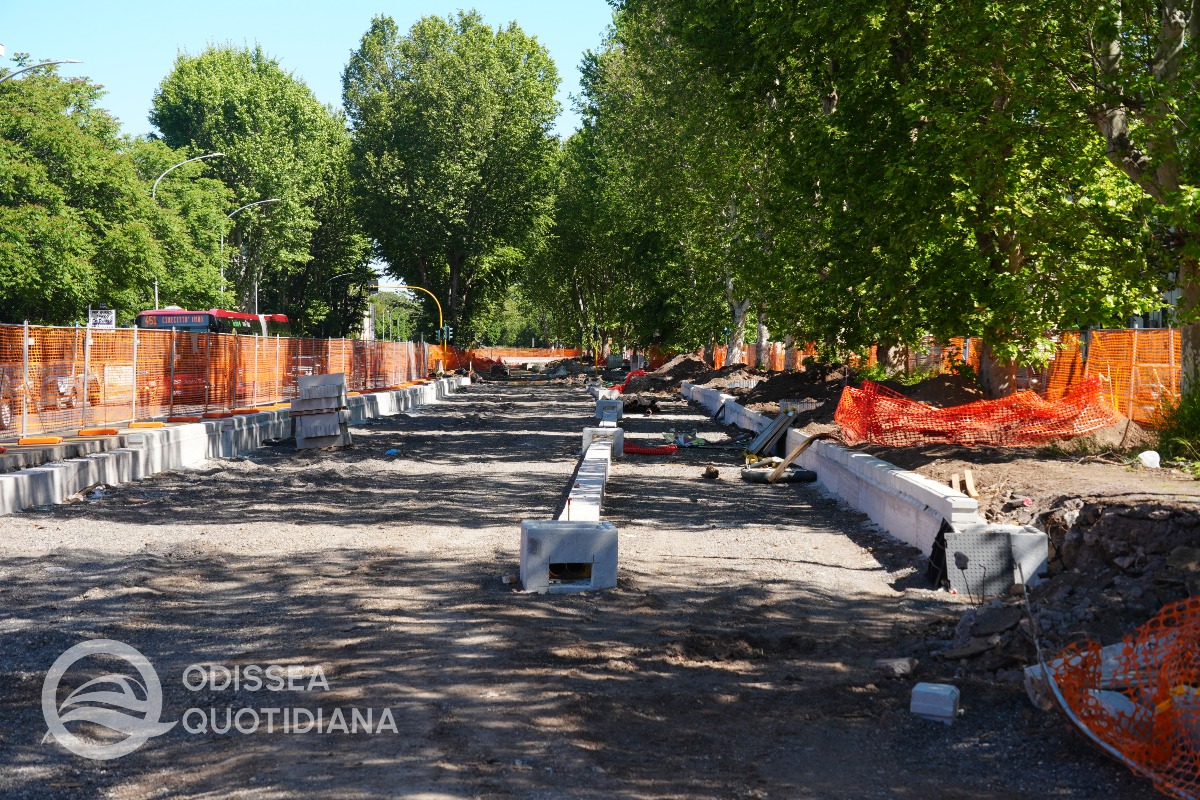

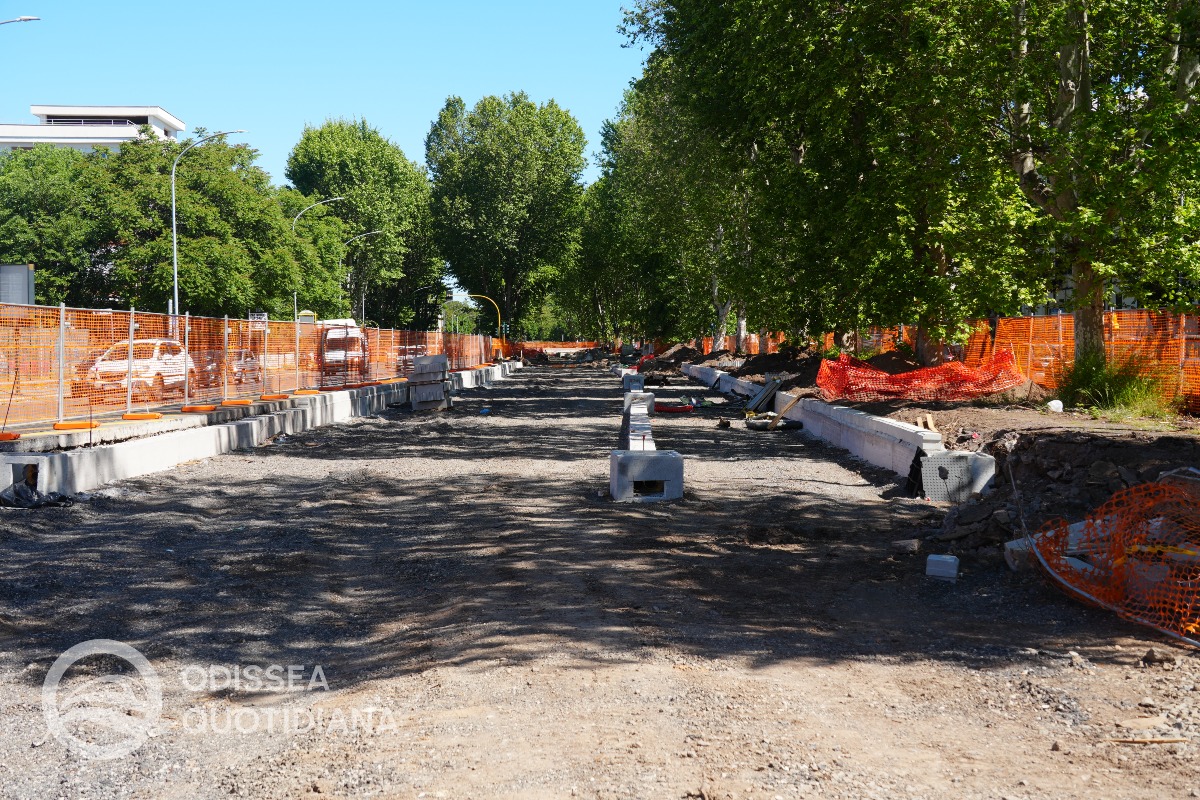

Tratta Prenestina-Acacie

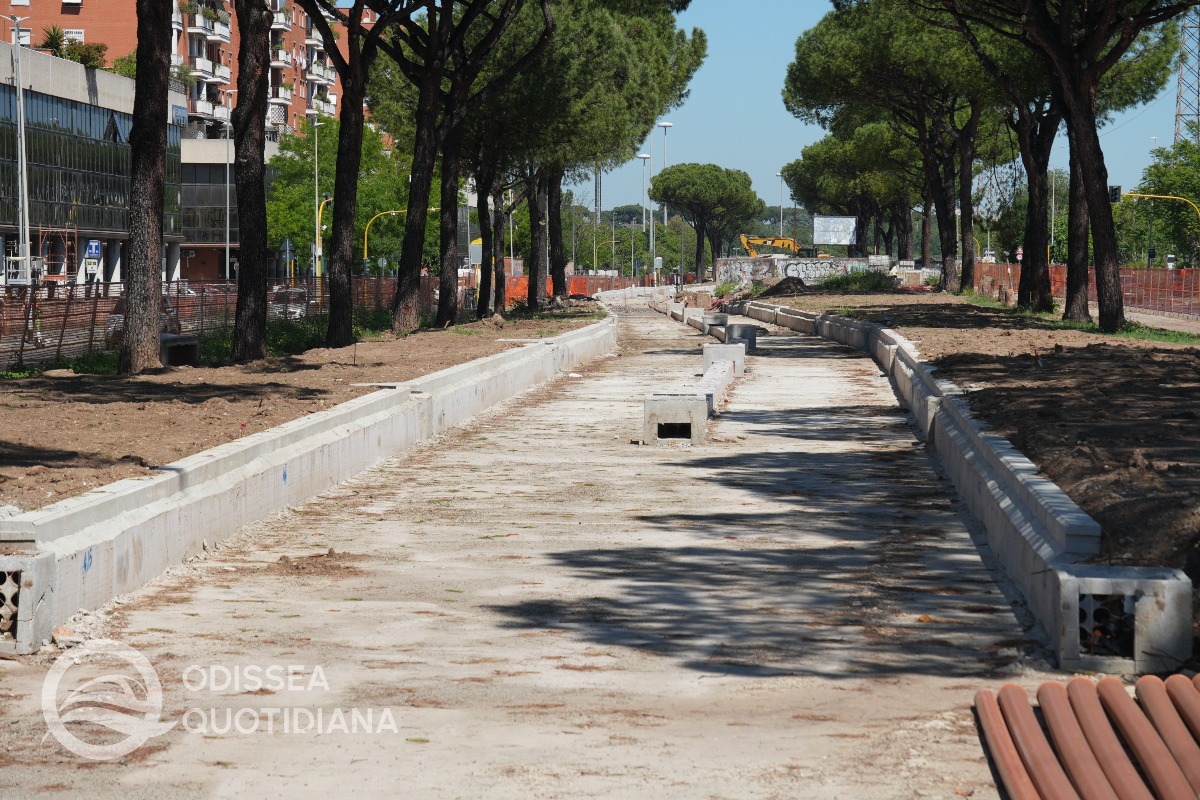

È in corso la posa delle armature che conterranno i plinti di fondazione dei pali per la trazione elettrica.

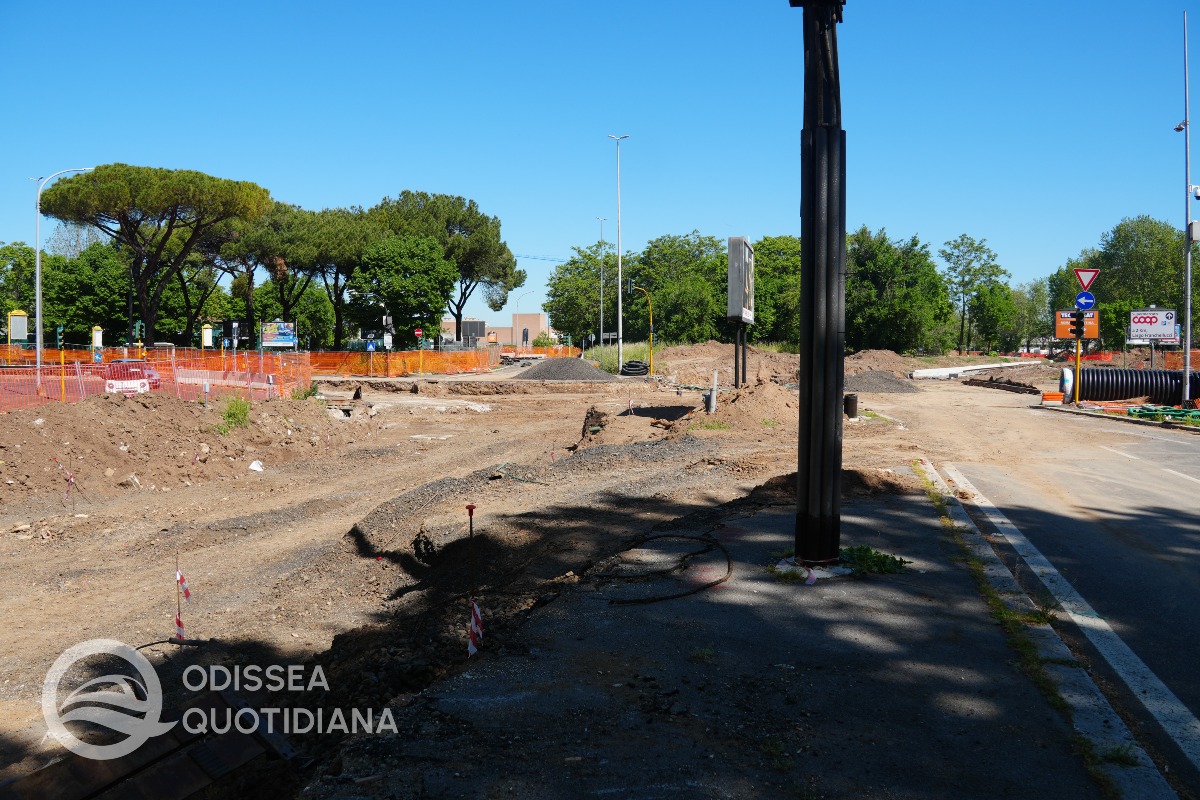

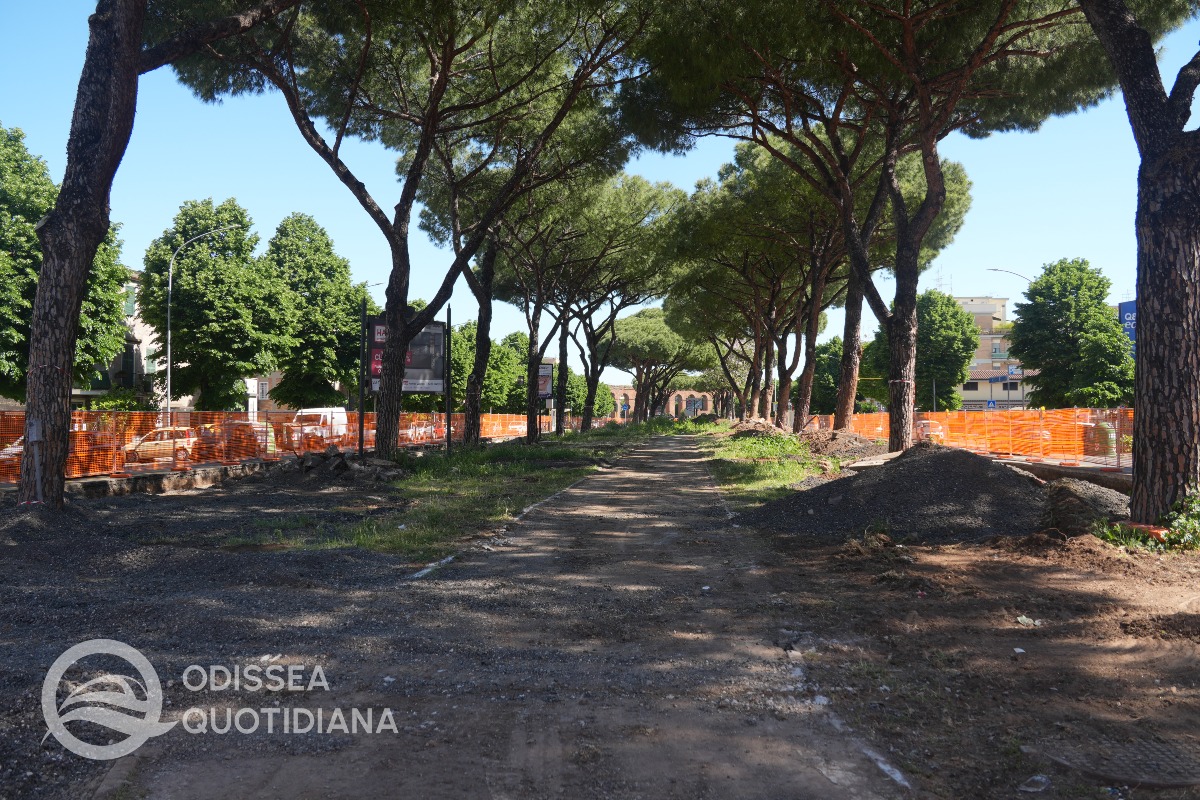

Tratta Acacie-Gerani

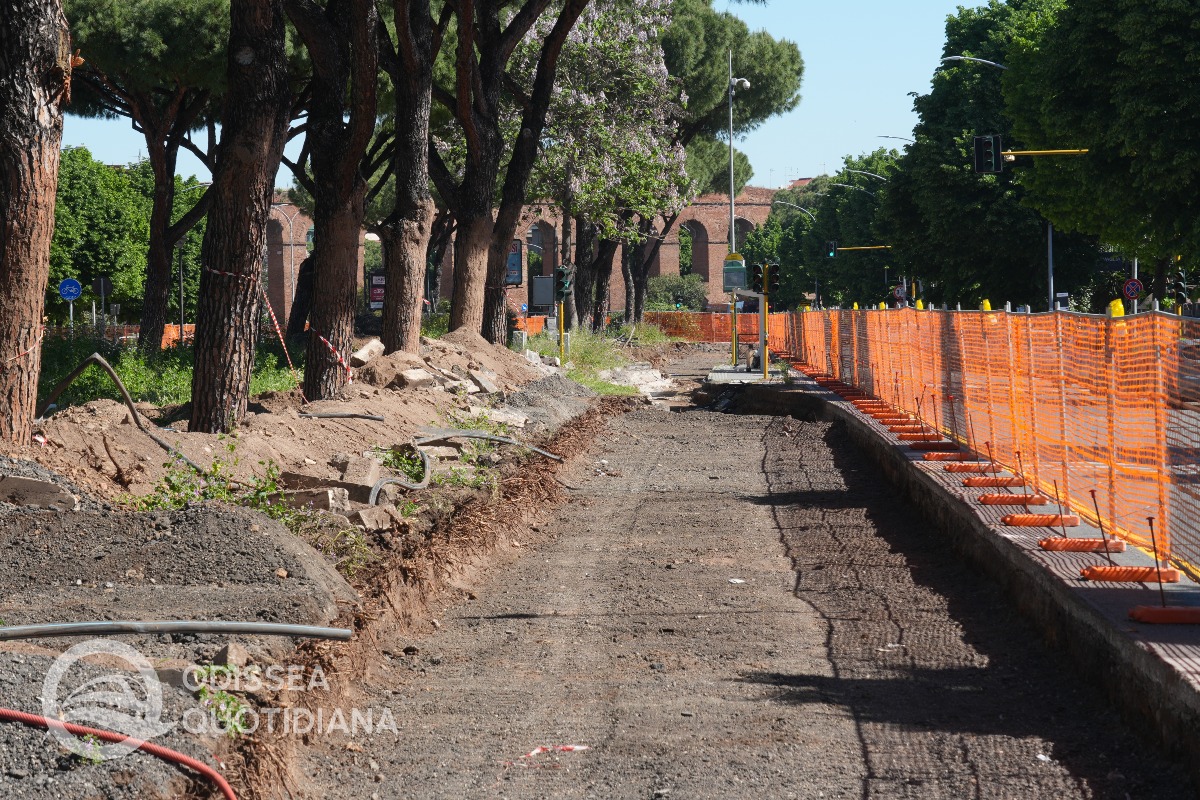

È in corso di costruzione la sottostruttura tramviaria, propedeutica alla posa dei binari.
Tratta Gerani-Robinie
È in corso di costruzione la sottostruttura tramviaria, propedeutica alla posa dei binari.

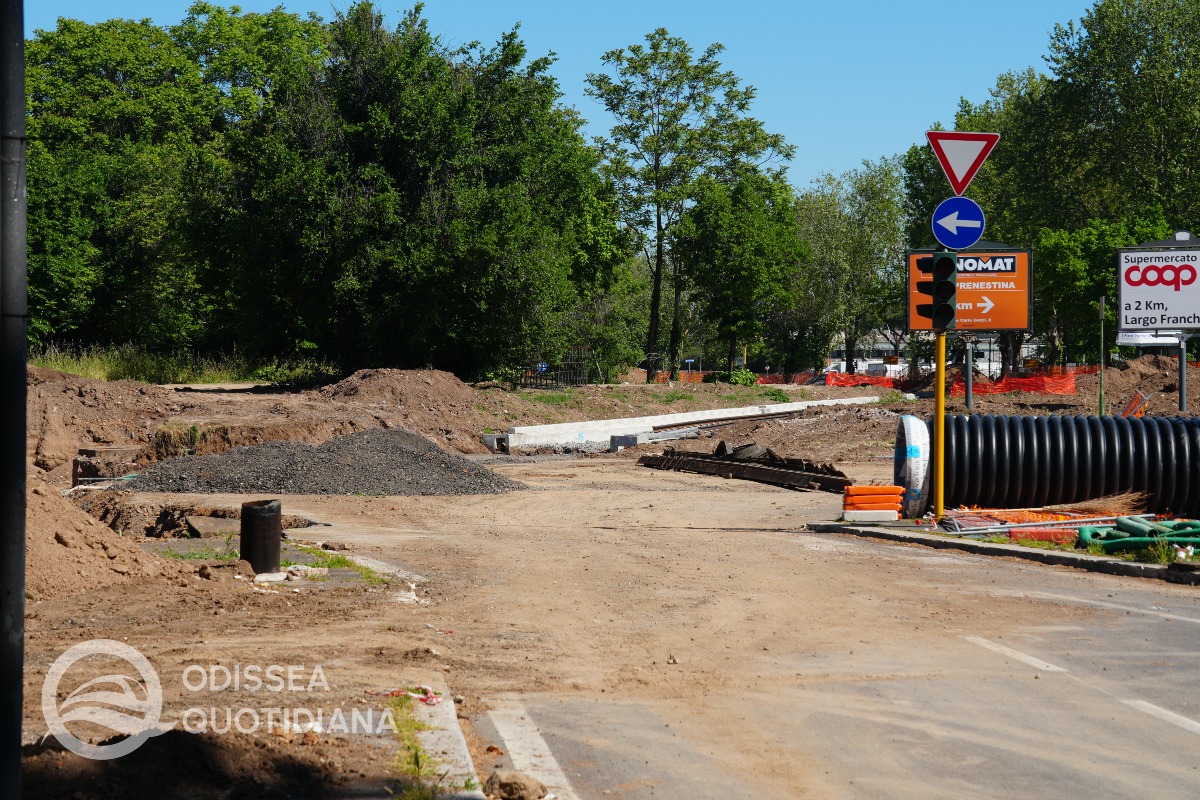

Tratta Robinie-Giunchi

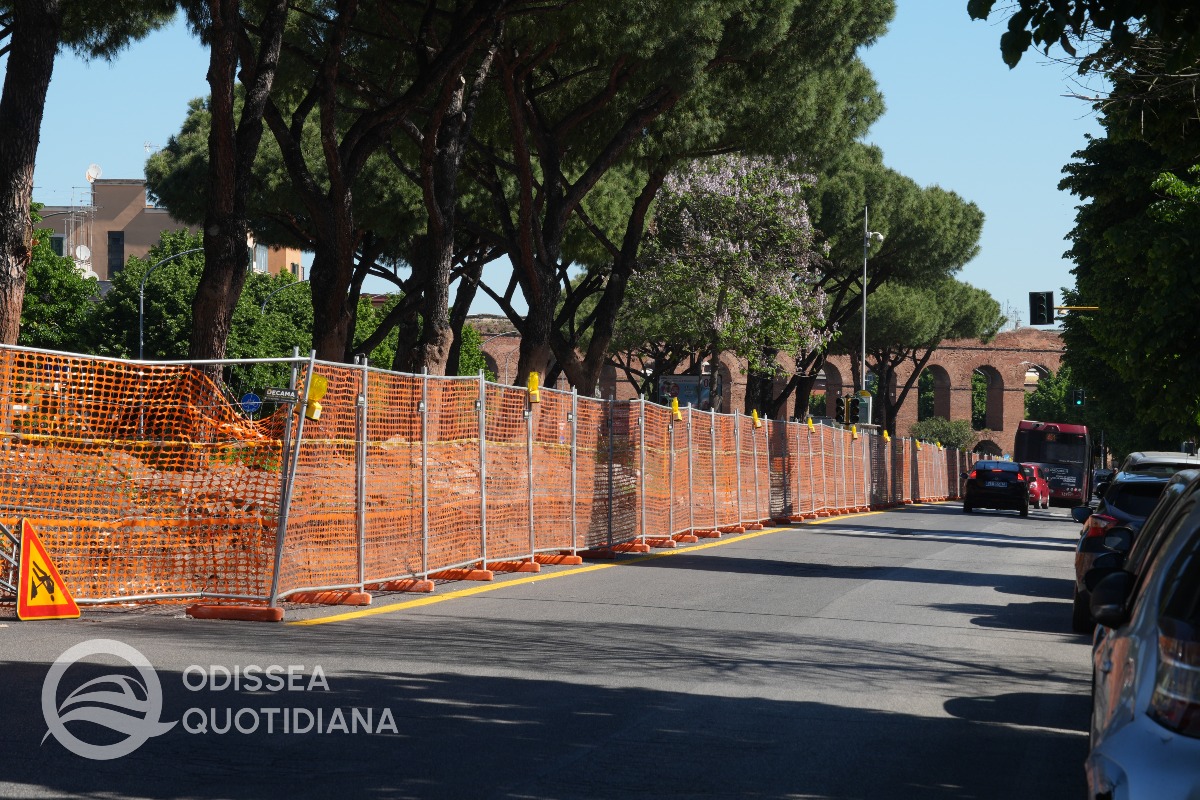

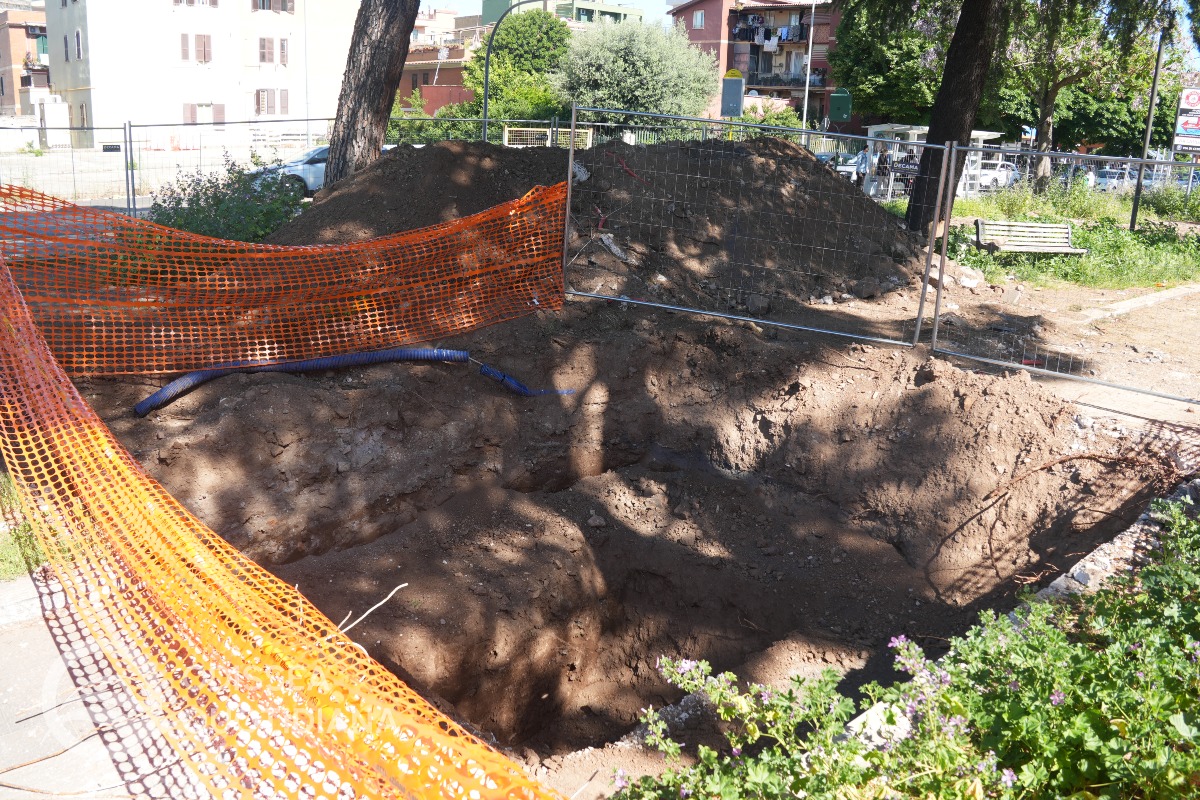

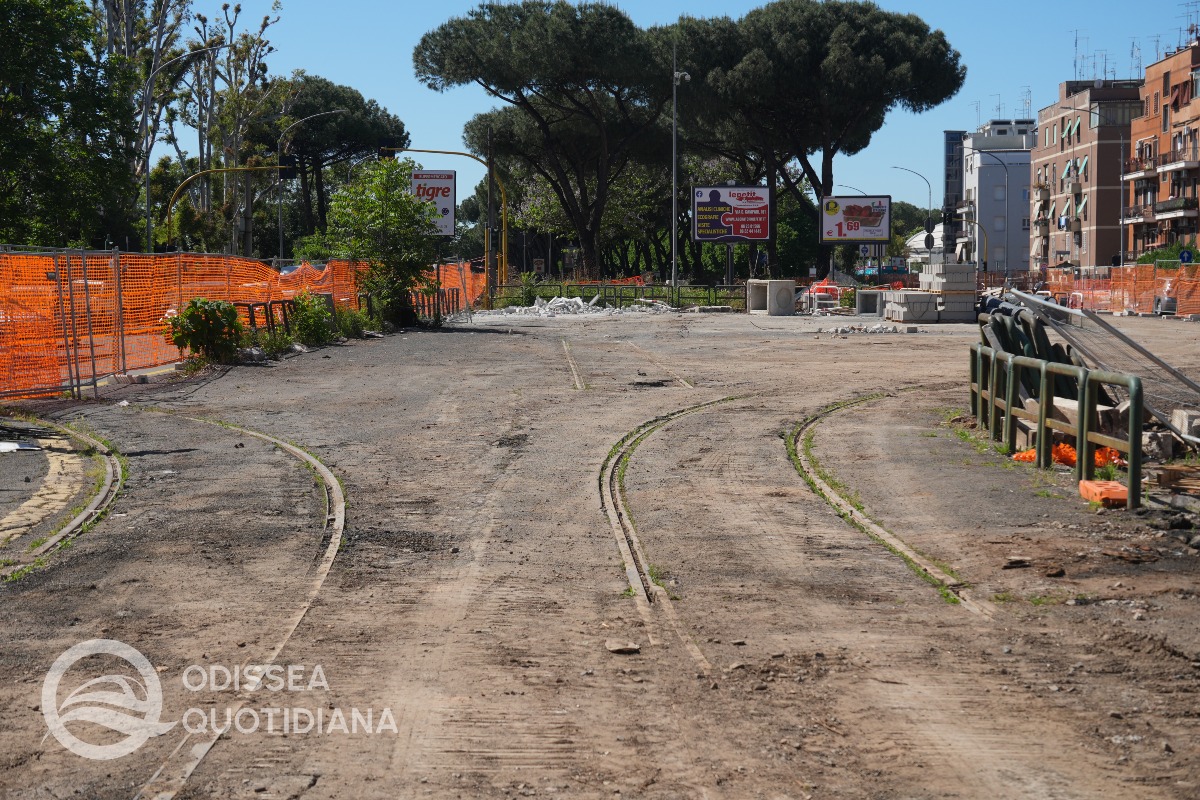

È stato delimitato il perimetro del cantiere ed è cominciato lo spostamento dei sottoservizi interferenti.

Tratta Giunchi-Acquedotto Alessandrino-Licheni

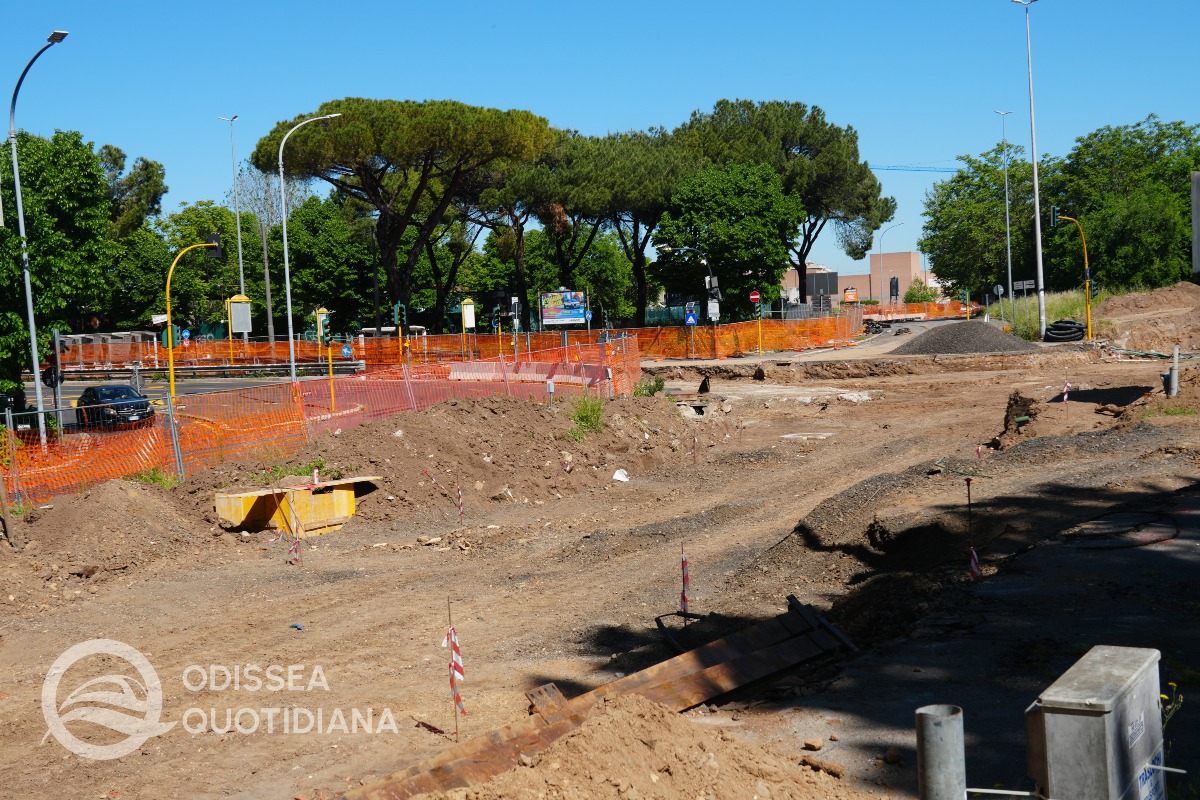

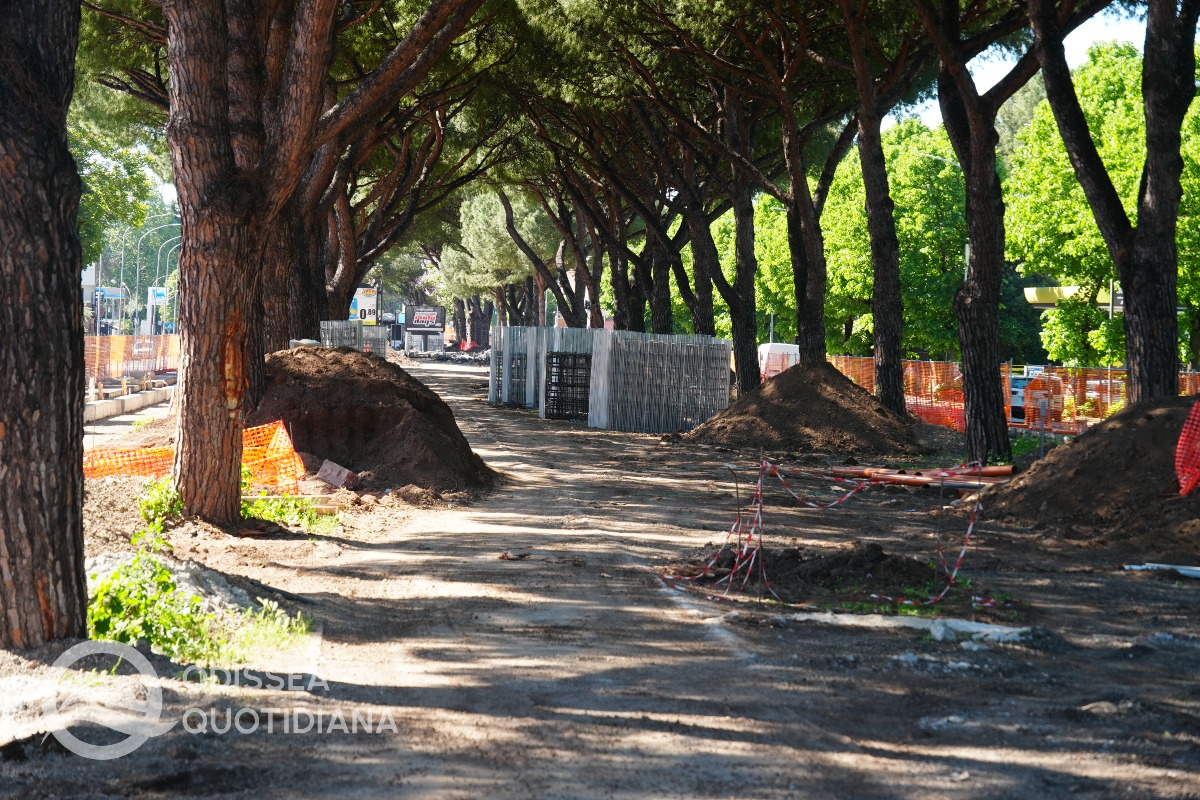

È stato delimitato il perimetro del cantiere ed è cominciata la fresatura dell’asfalto dove passerà il tram.
Incrocio Togliatti/Casilina
È quasi completato lo spostamento di una condotta idrica ACEA interferente.
Restante linea
Non sono attualmente attivi altri cantieri nella tratta Casilina-Subaugusta, la cui cantierizzazione è prevista per fine giugno.
Deposito Severini
Non sono attualmente apprezzabili aggiornamenti visibili dal perimetro del cantiere.
