Tramvia Togliatti: lo stato di avanzamento lavori a ottobre 2026

Proseguono i lavori della tramvia Ponte Mammolo-Subaugusta: ecco tutti gli aggiornamenti dal cantiere di ottobre.

16 ottobre 2026 09:00
Tramvia Togliatti: lo stato di avanzamento lavori a ottobre 2026 -
Condividi

Proseguono i lavori sulla tramvia Ponte Mammolo-Subaugusta di viale Palmiro Togliatti, ecco l’aggiornamento dei cantieri del mese di ottobre.

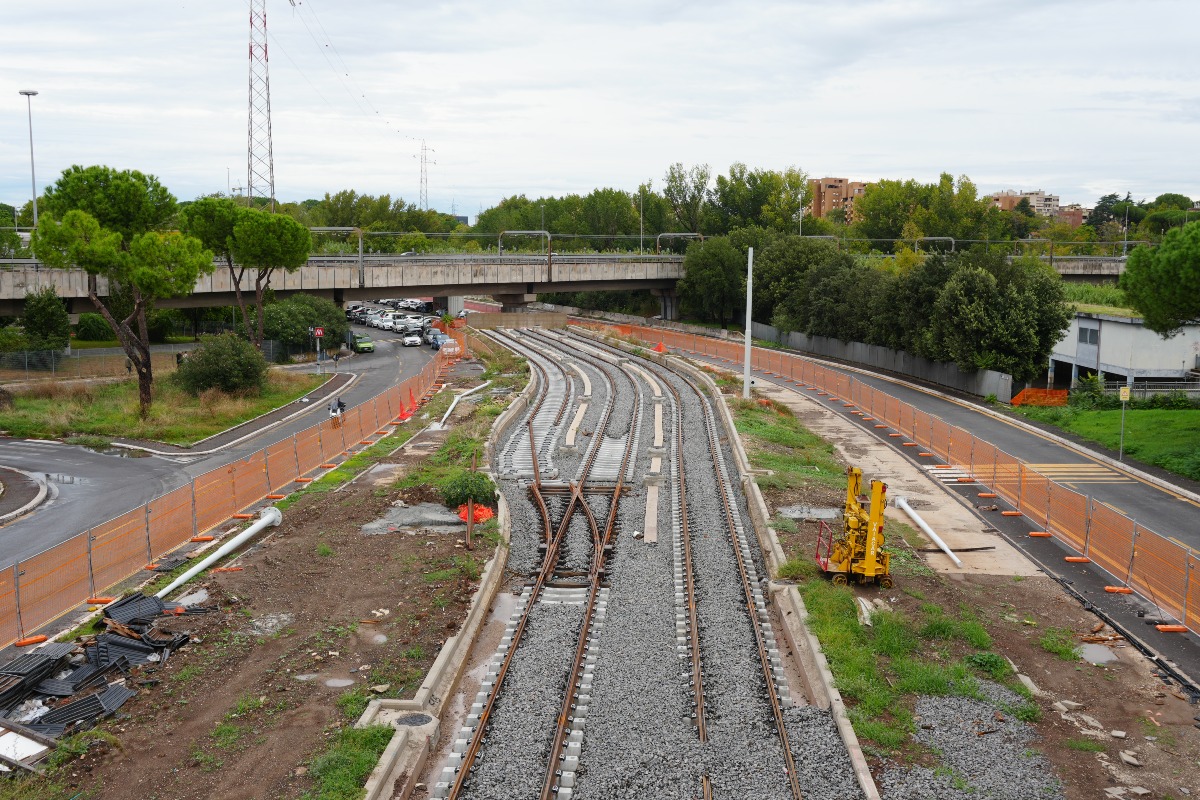

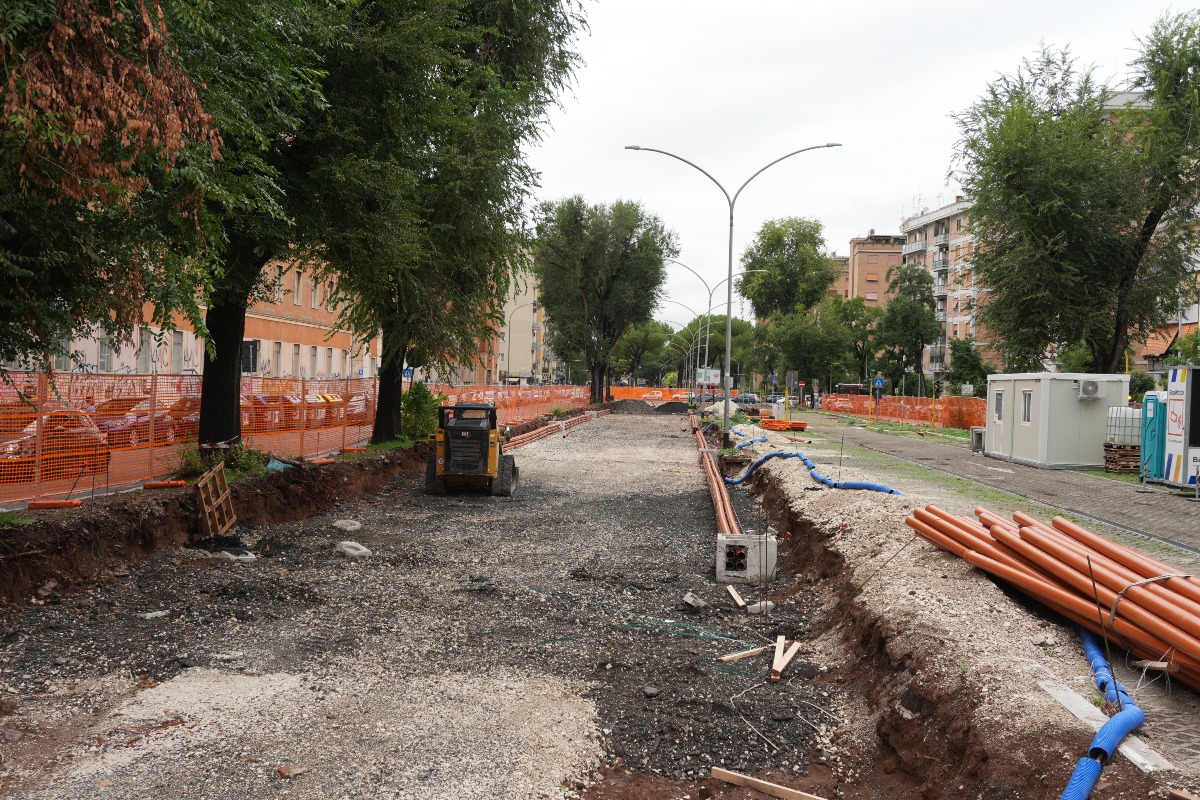

Tratta Ponte Mammolo-Togliatti FL2

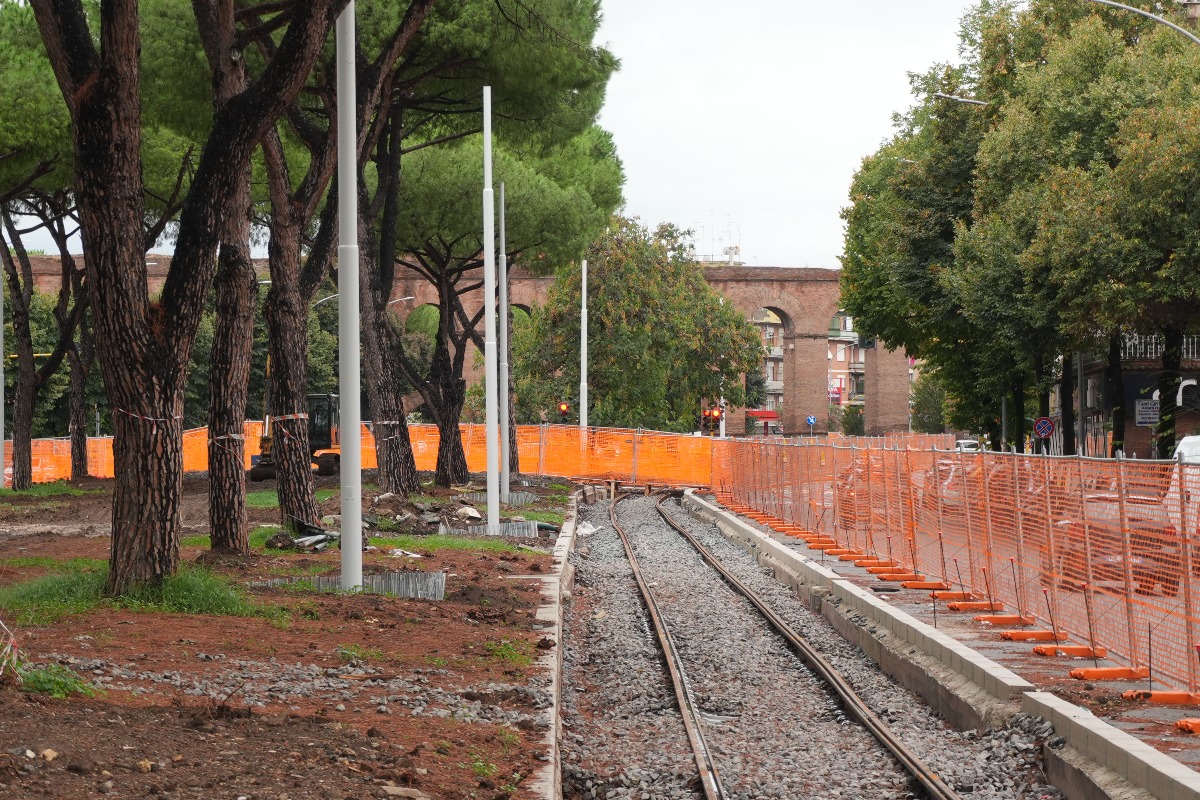

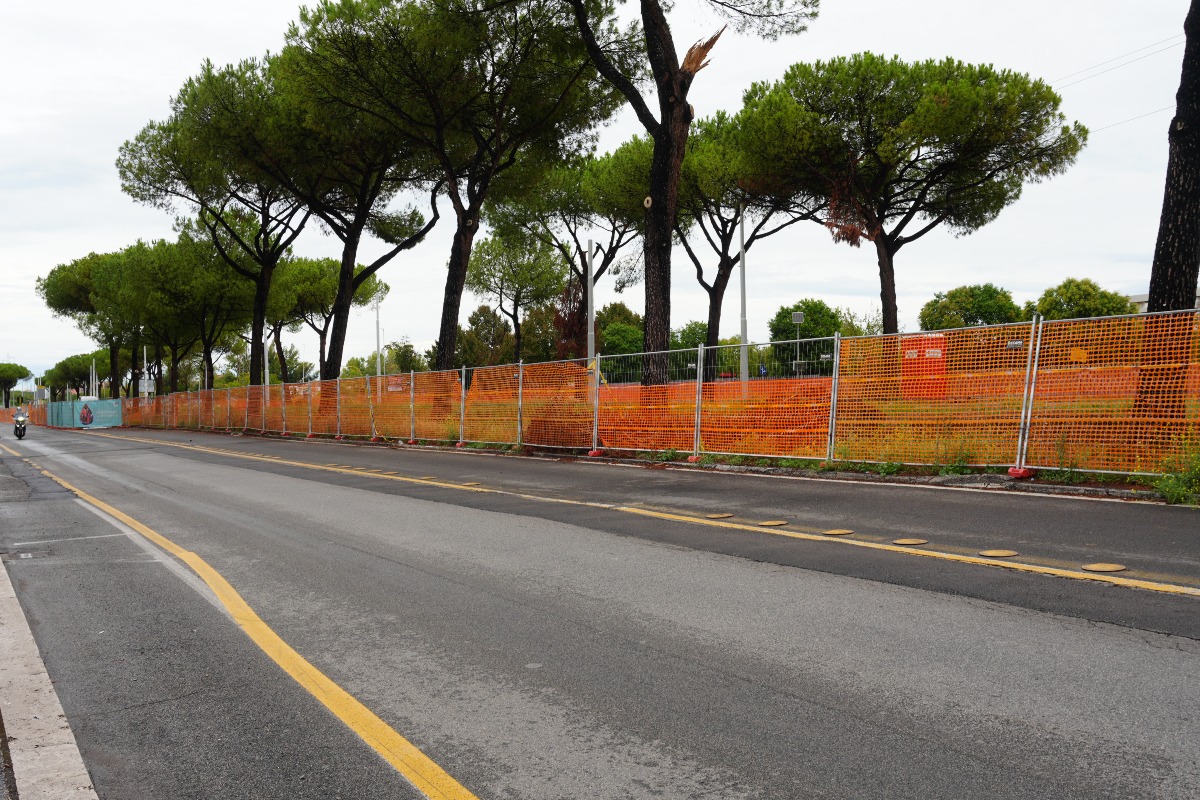

È stata in larga parte completata la posa dell'armamento a rustico e dei pali che sono stati innalzati e posizionati, con la riapertura consolidata degli incroci di via Santi/Bardanzellu e Sacco e Vanzetti.

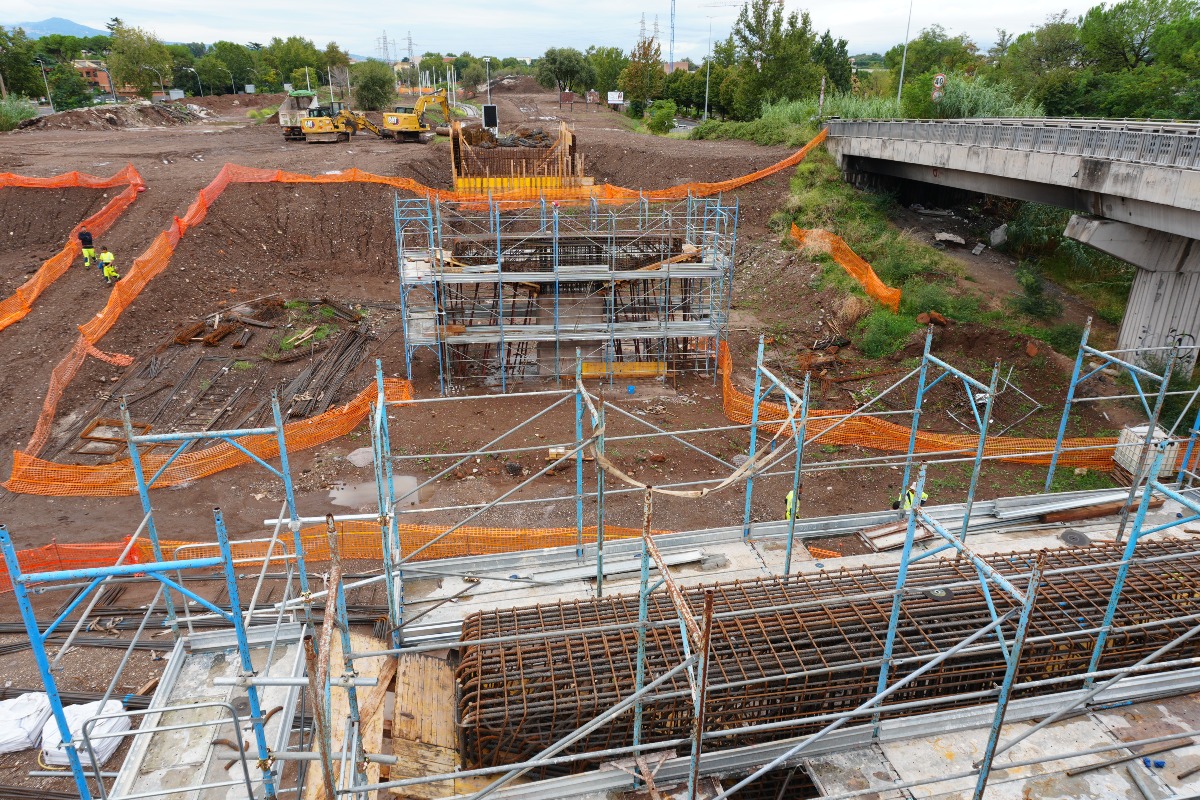

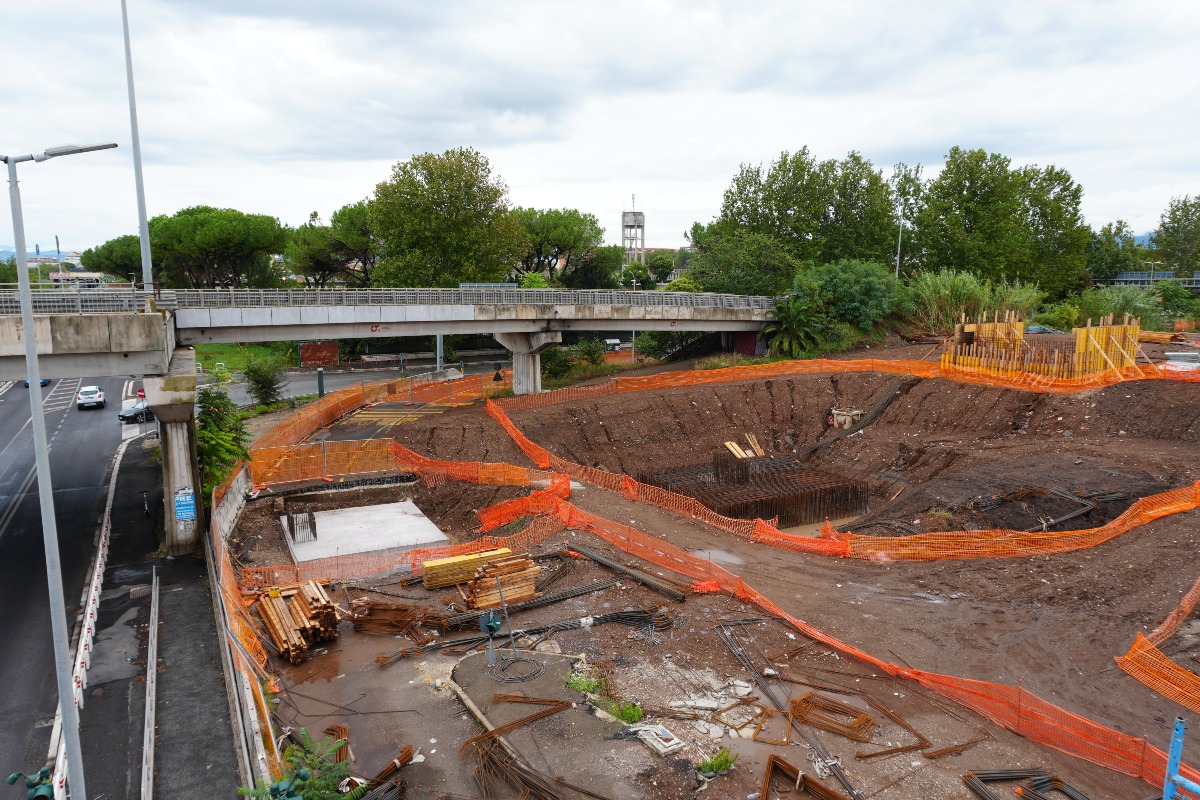

Ponte scavalco Togliatti FL2

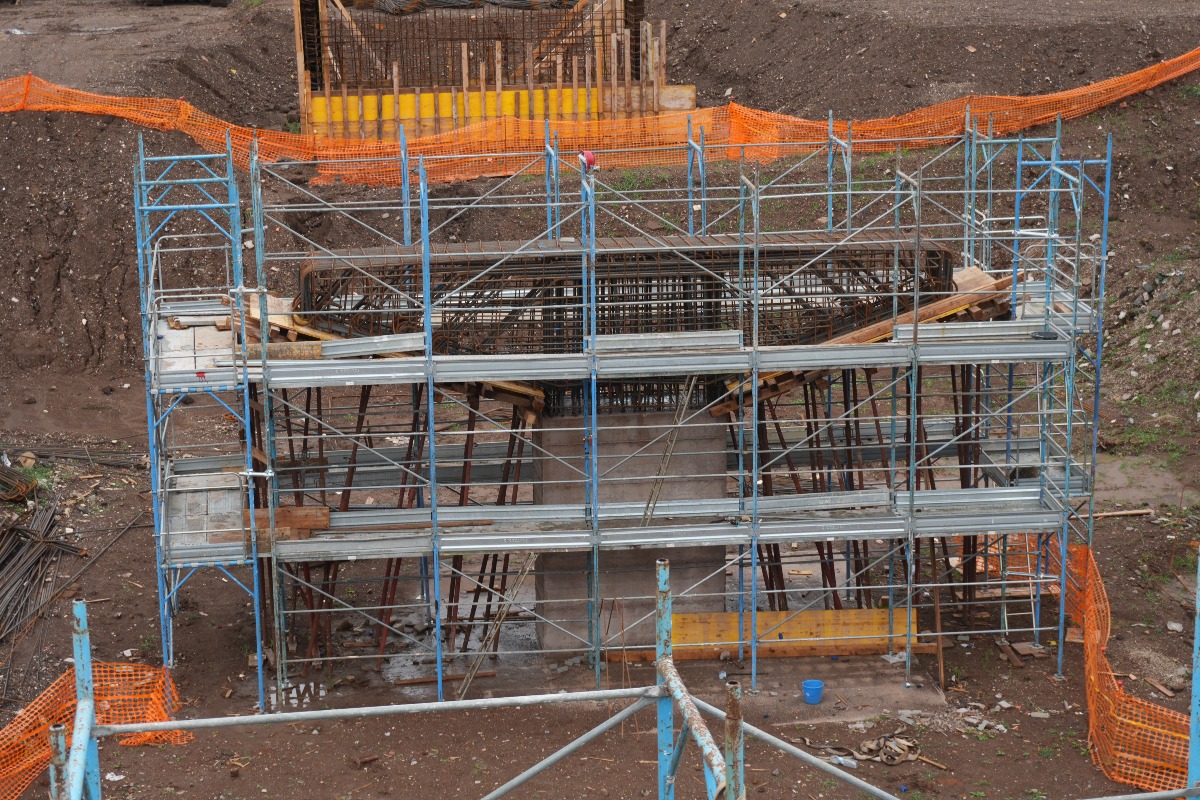

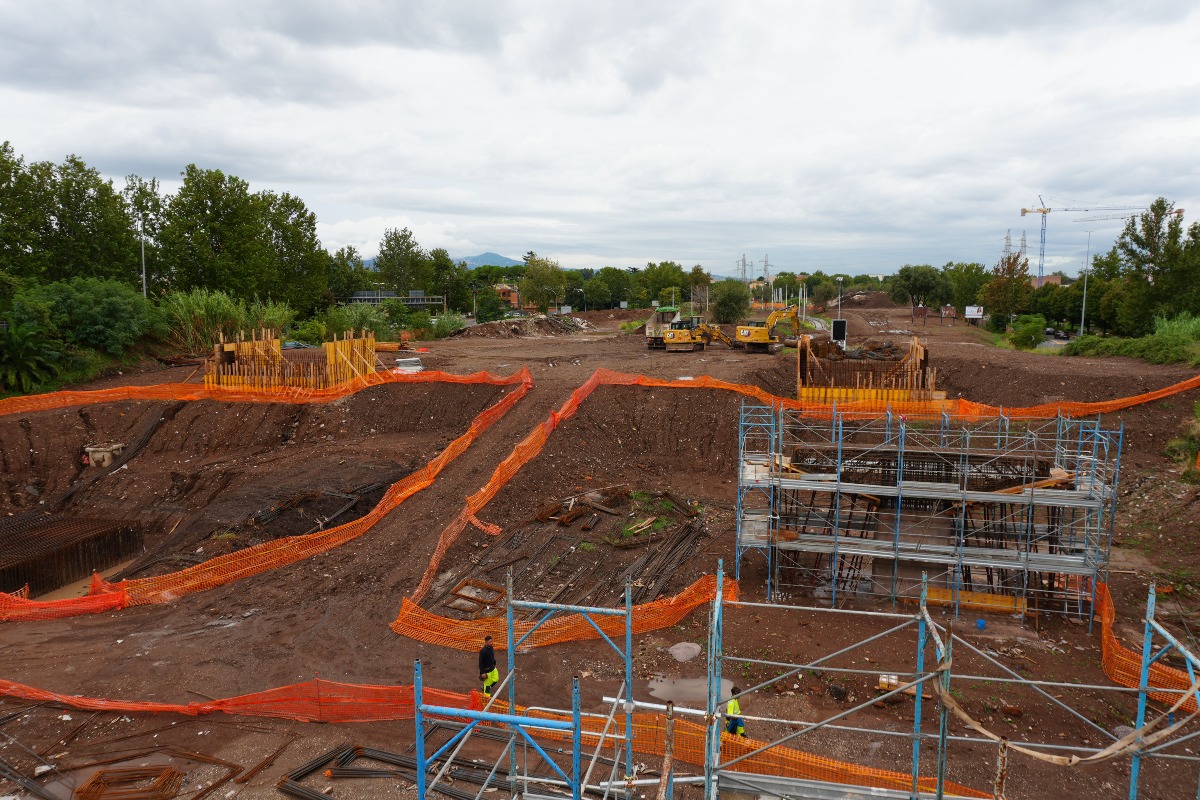

Sono in corso di innalzamento i pilastri del viadotto in direzione CinecittĂ  e della relativa spalla. RIsulta piĂč indietro il viadotto in direzione Ponte Mammolo, del quale devono ancora essere gettate parti delle fondamenta.

Tratta Pascali-Prenestina

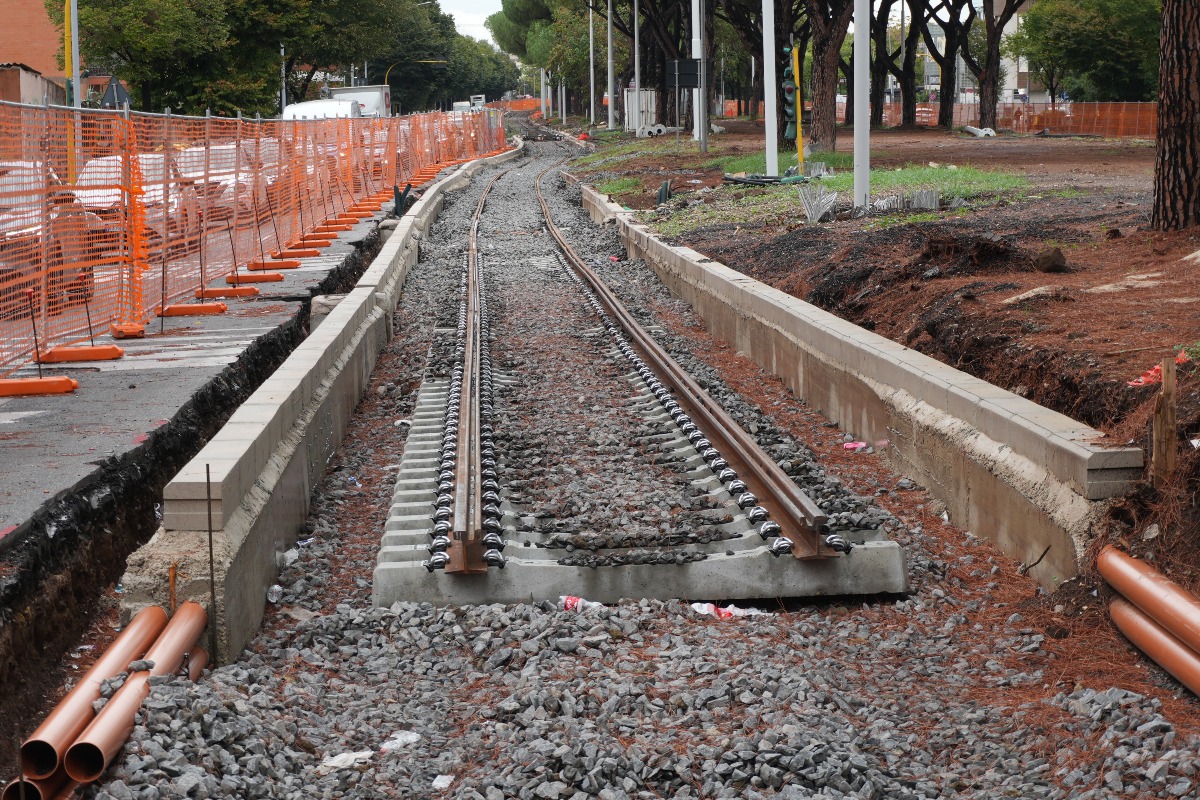

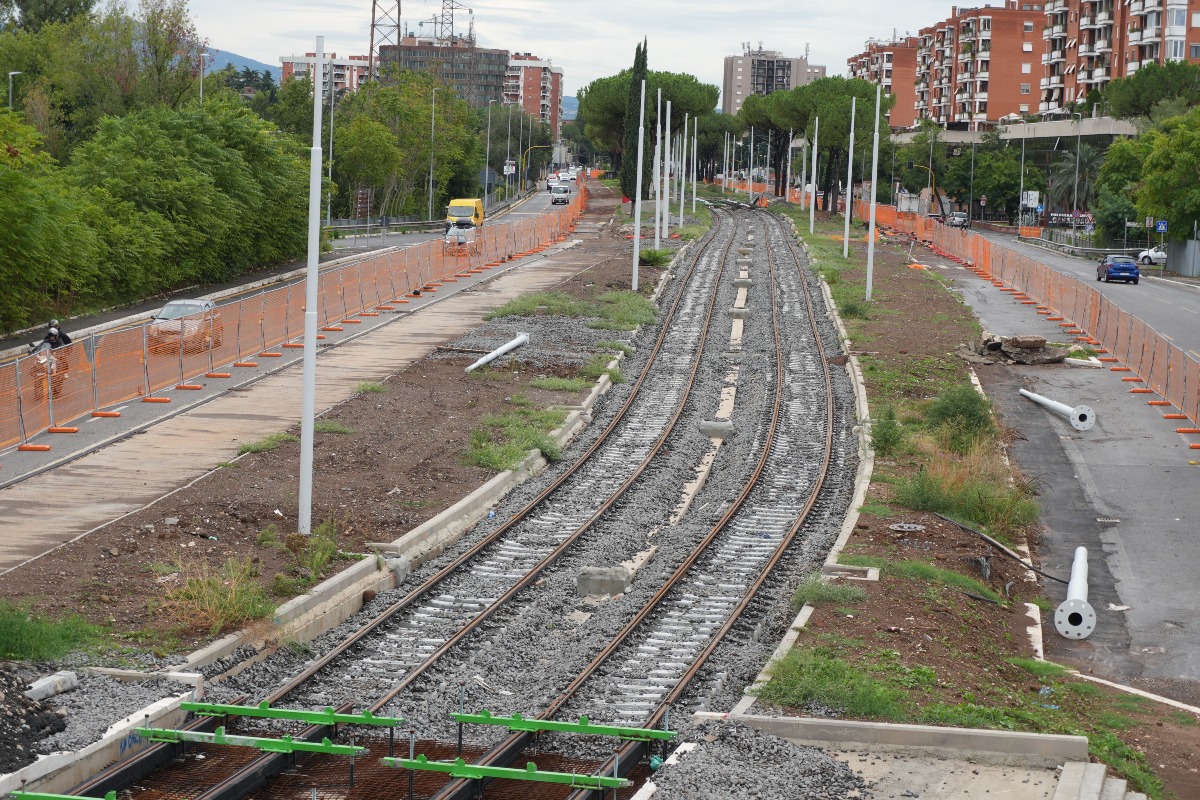

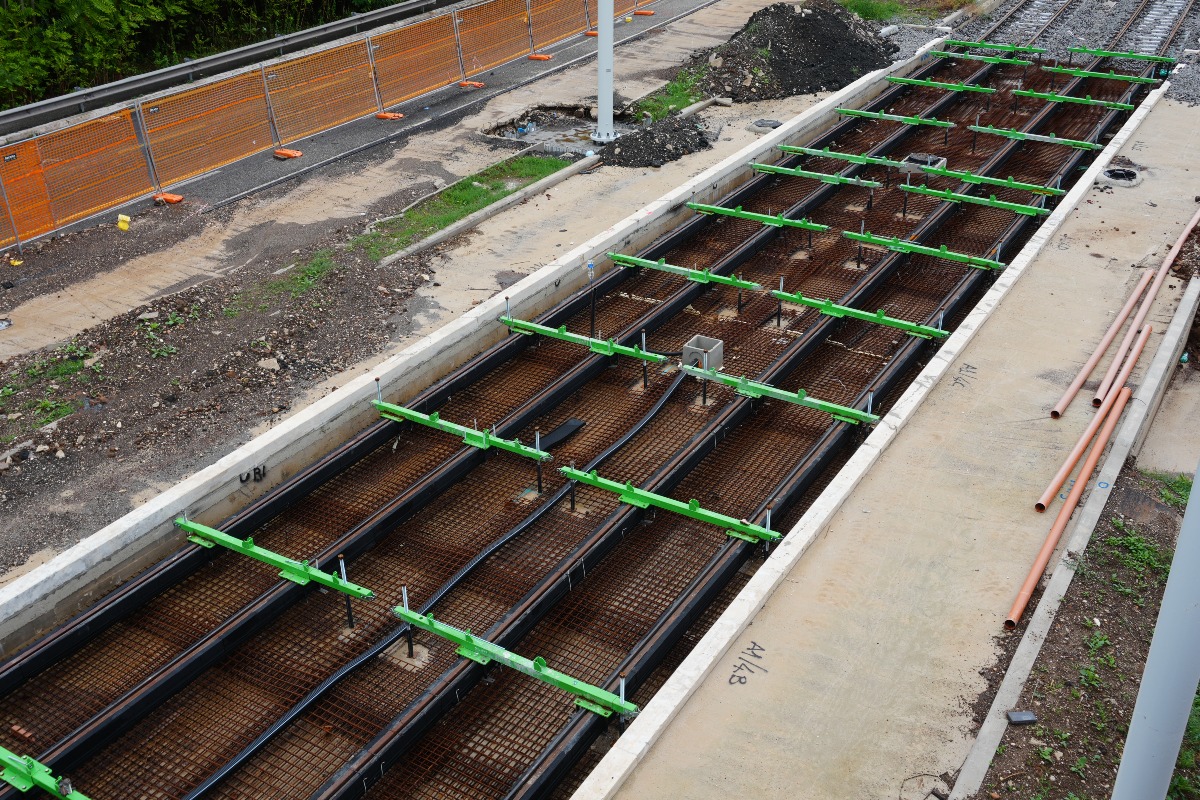

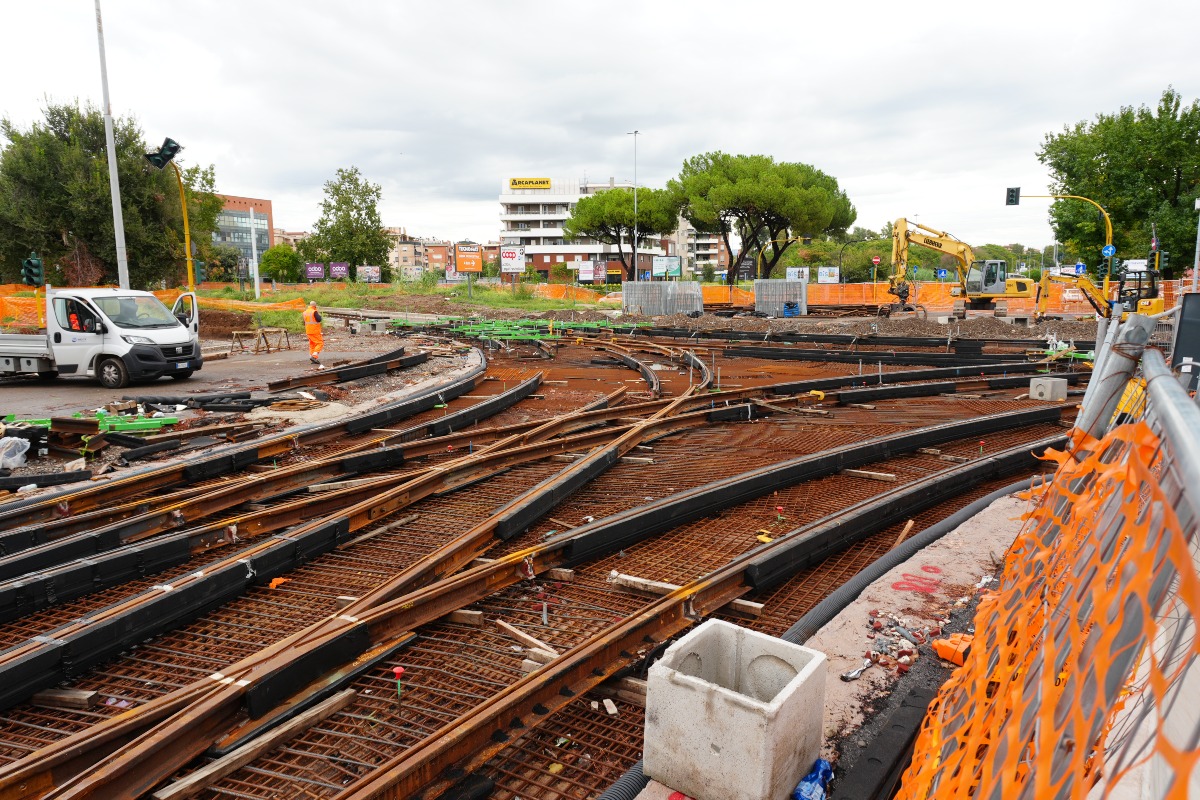

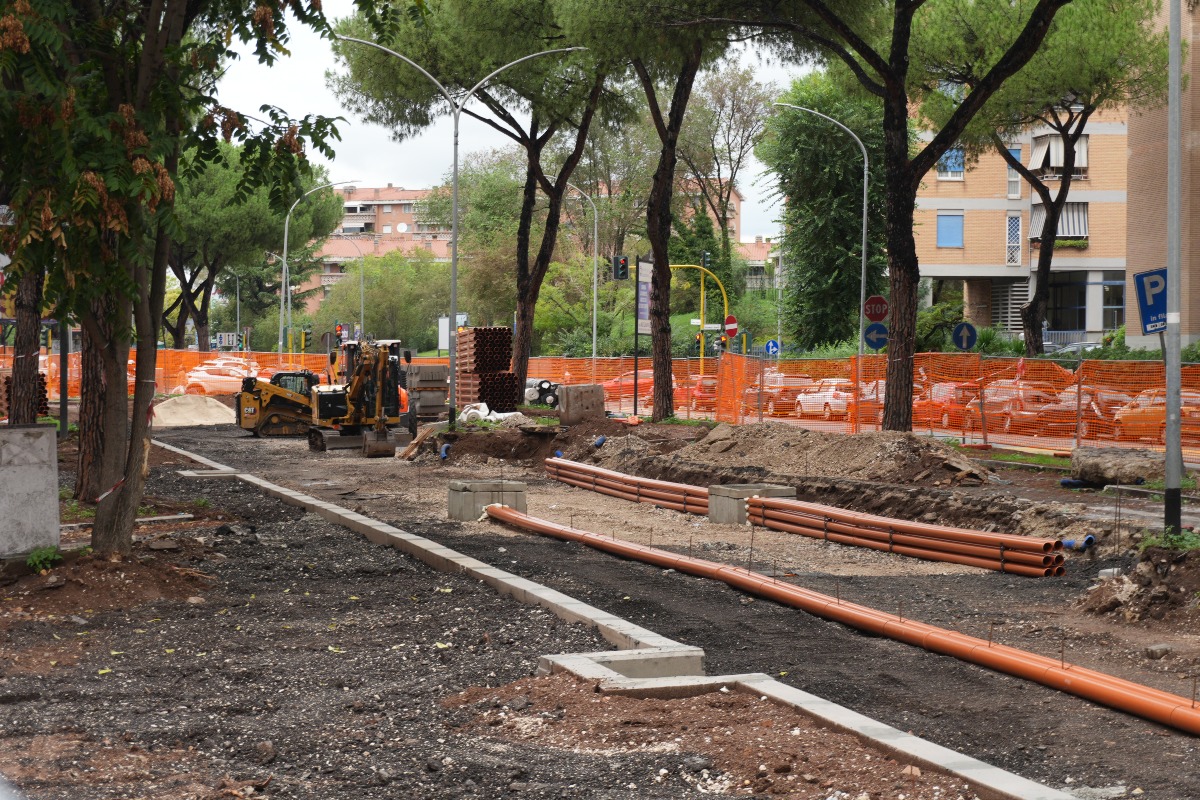

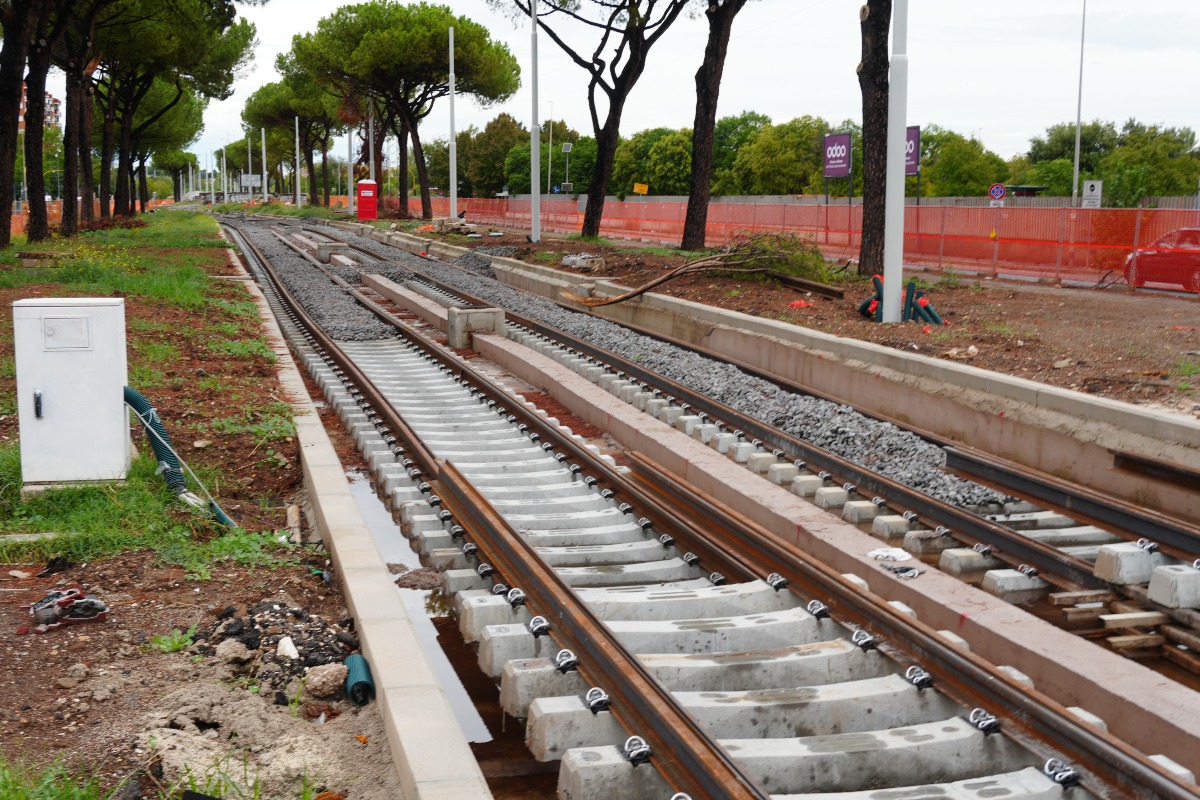

È in fase avanzata la posa dell'armamento tramviario, costituito da un triangolo di scambi di tipo embedded.

Tratta Prenestina-Casilina

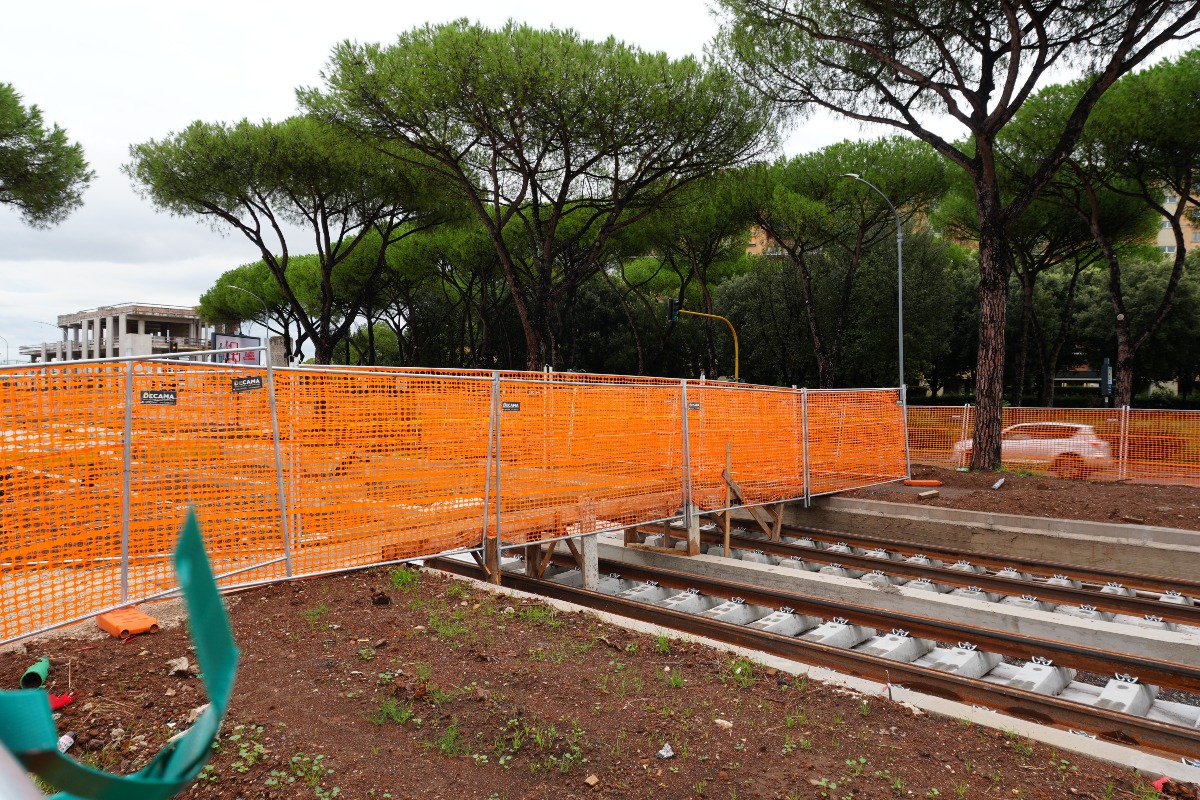

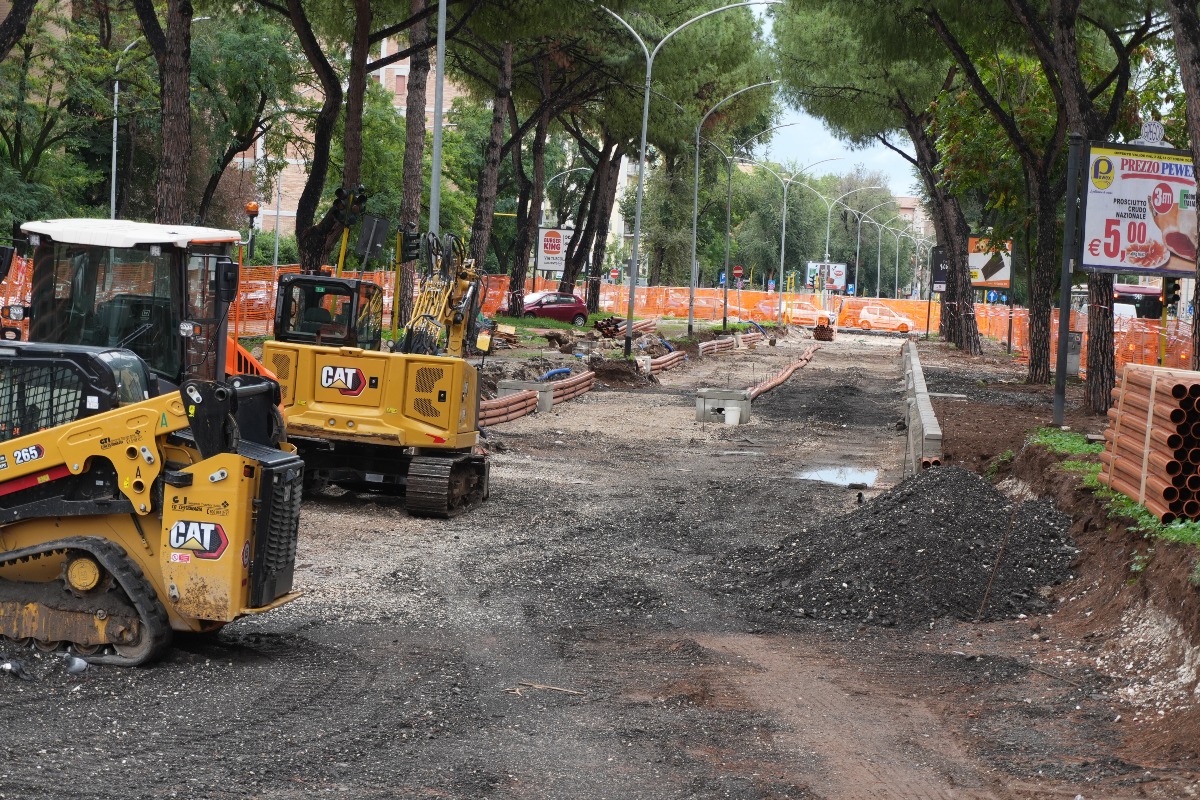

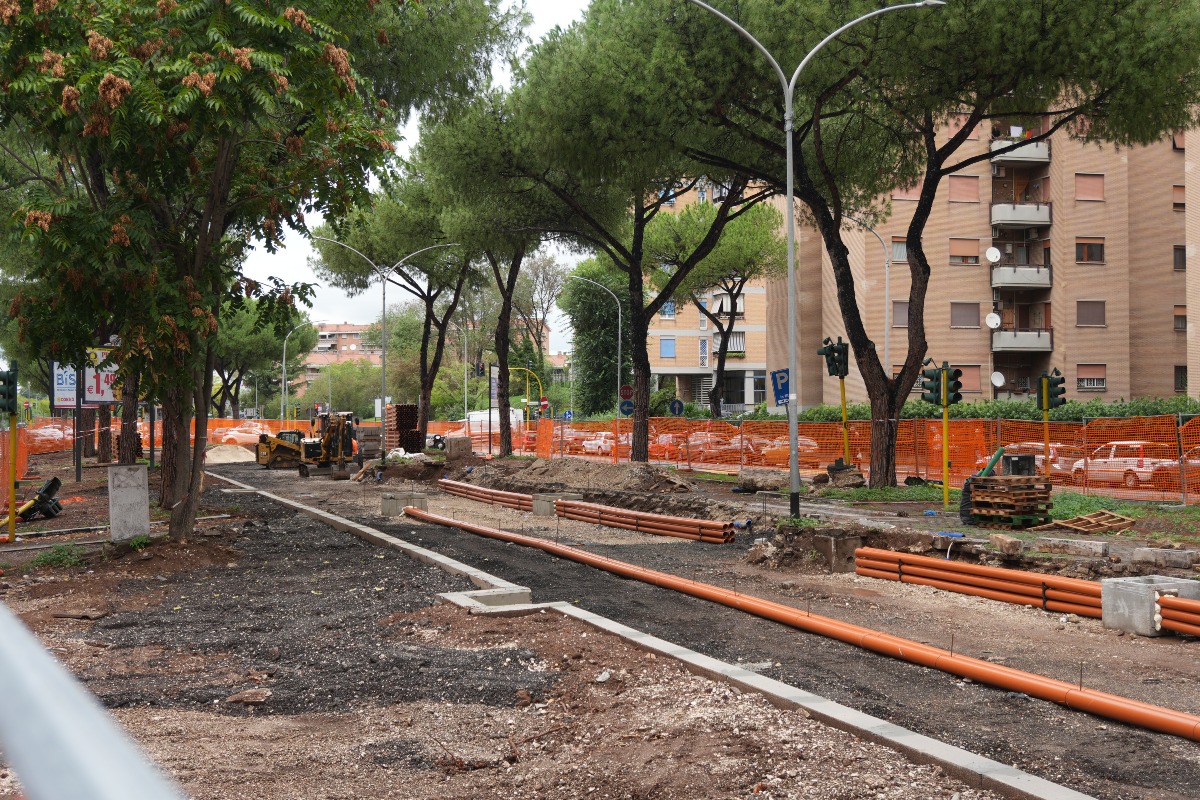

È stata in larga parte completata la posa dell'armamento a rustico e dei pali che sono stati innalzati e posizionati. Restano ancora da chiudere le seguenti intersezioni, dove dovrà essere posato l'armamento: inversione di marcia parco Madre Teresa di Calcutta, via dei Platani, inversione di marcia alt. via dei Licheni.

Risulta mancante anche l'armamento in corrispondenza dell'ex anello del 14 e sotto l'acquedotto Alessandrino.

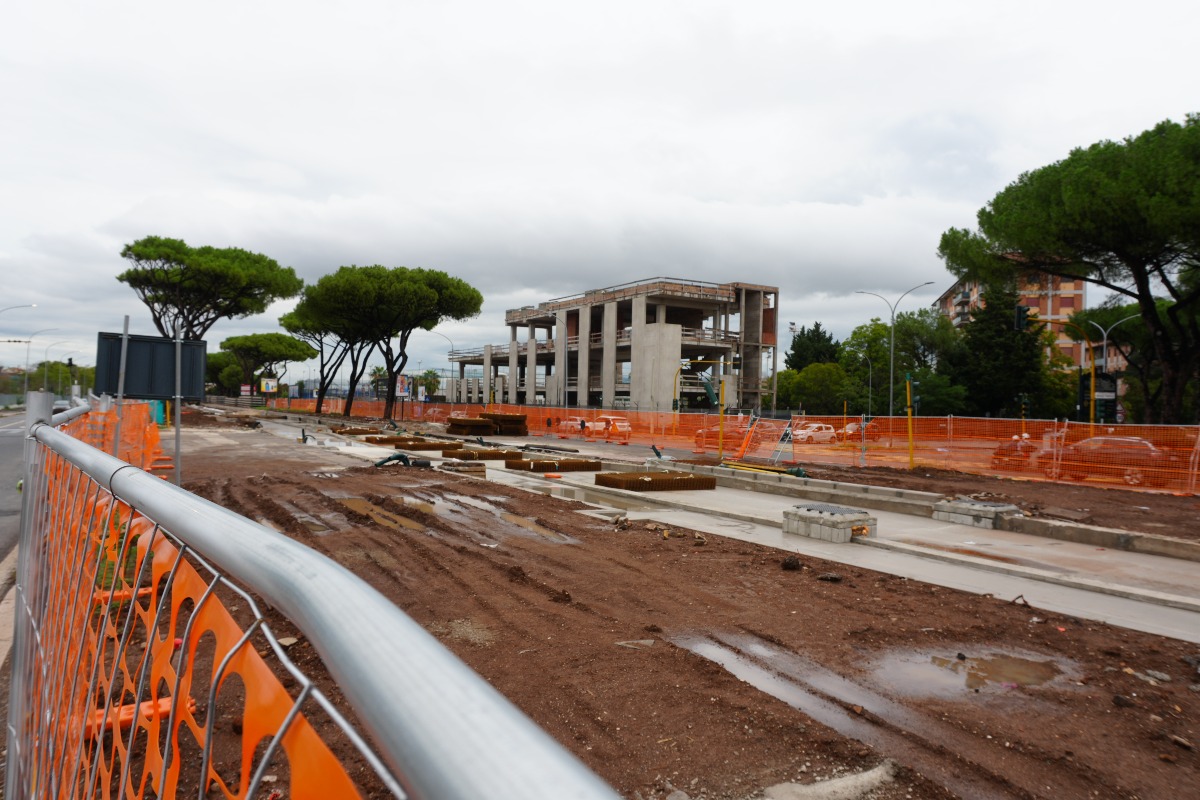

Tratta Casilina-Papiria

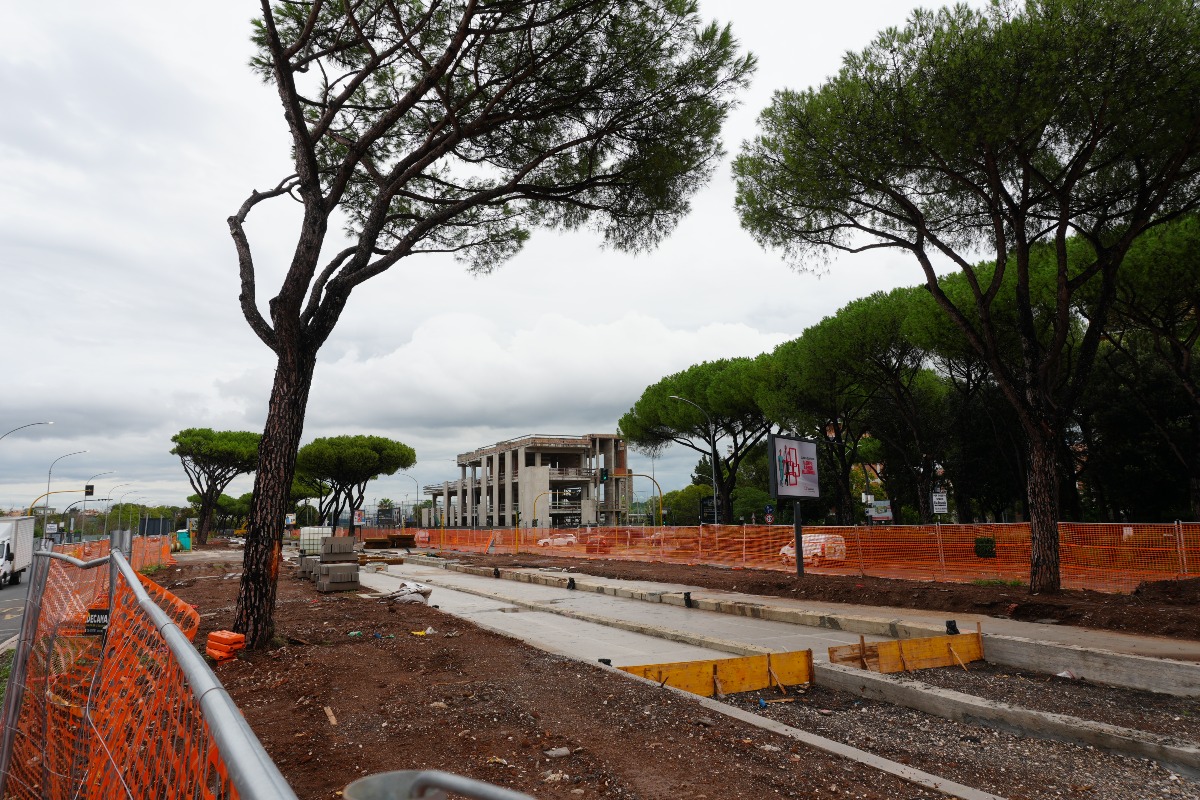

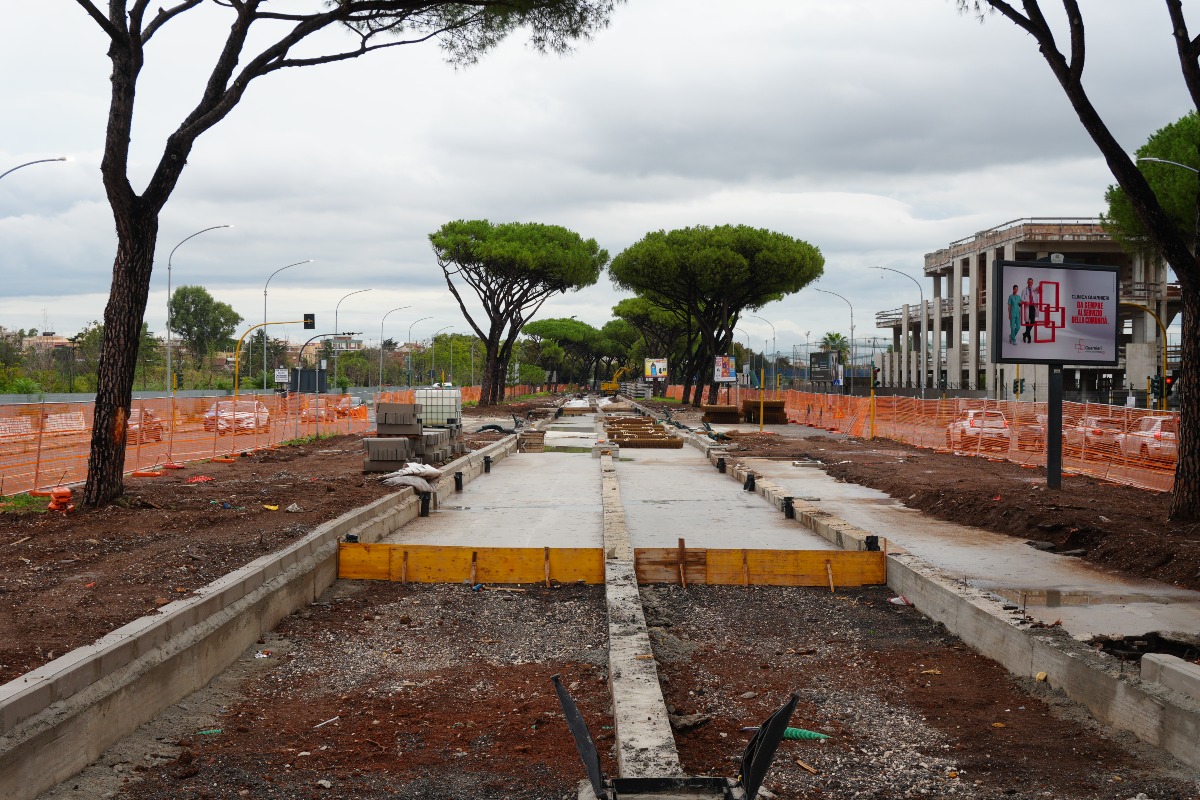

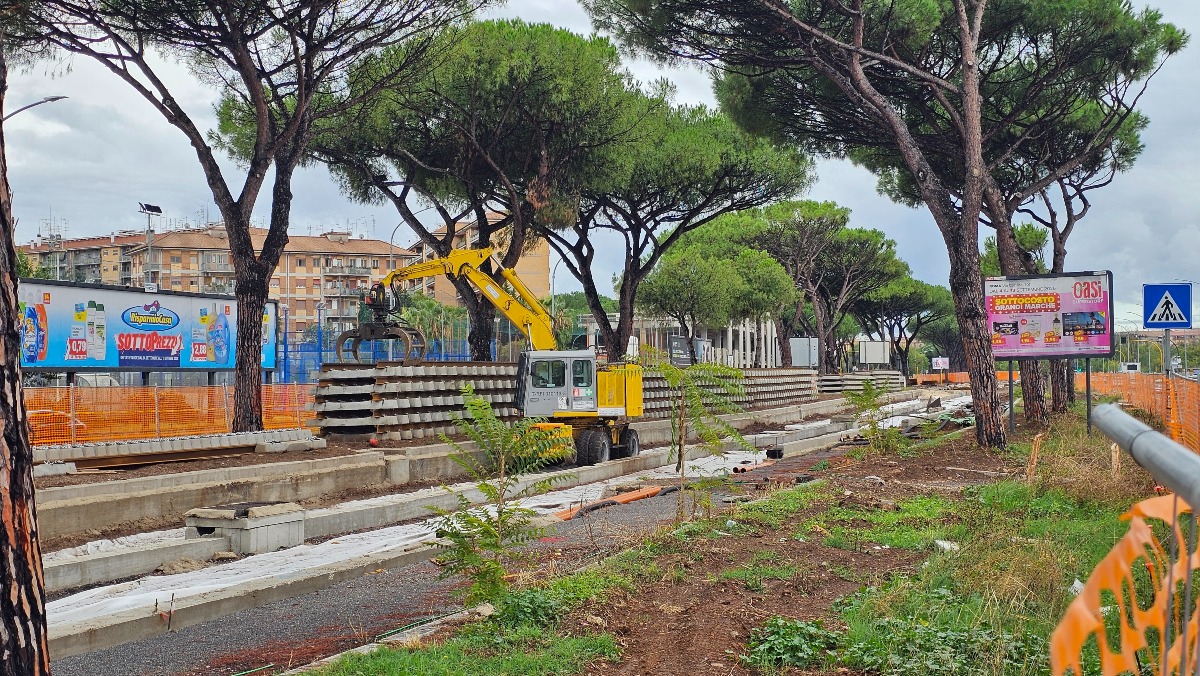

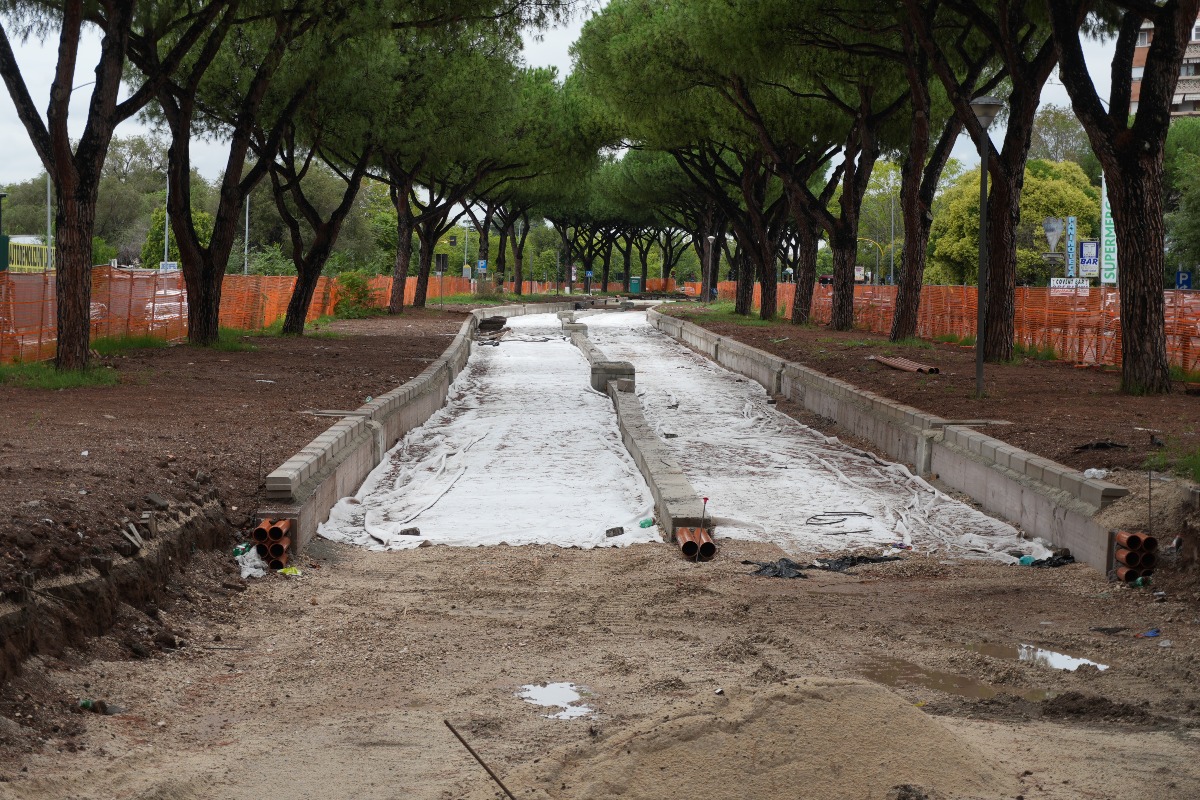

Sono completati lavori di sbancamento della rampa per mitigare la pendenza della discesa sulla Casilina. A 100 metri da via Casilina e fino a via Papiria Ăš stata realizzata in larga parte la sottostruttura tramviaria e posati i primi metri di binario, mentre Ăš ancora da realizzare la palificazione della trazione elettrica.

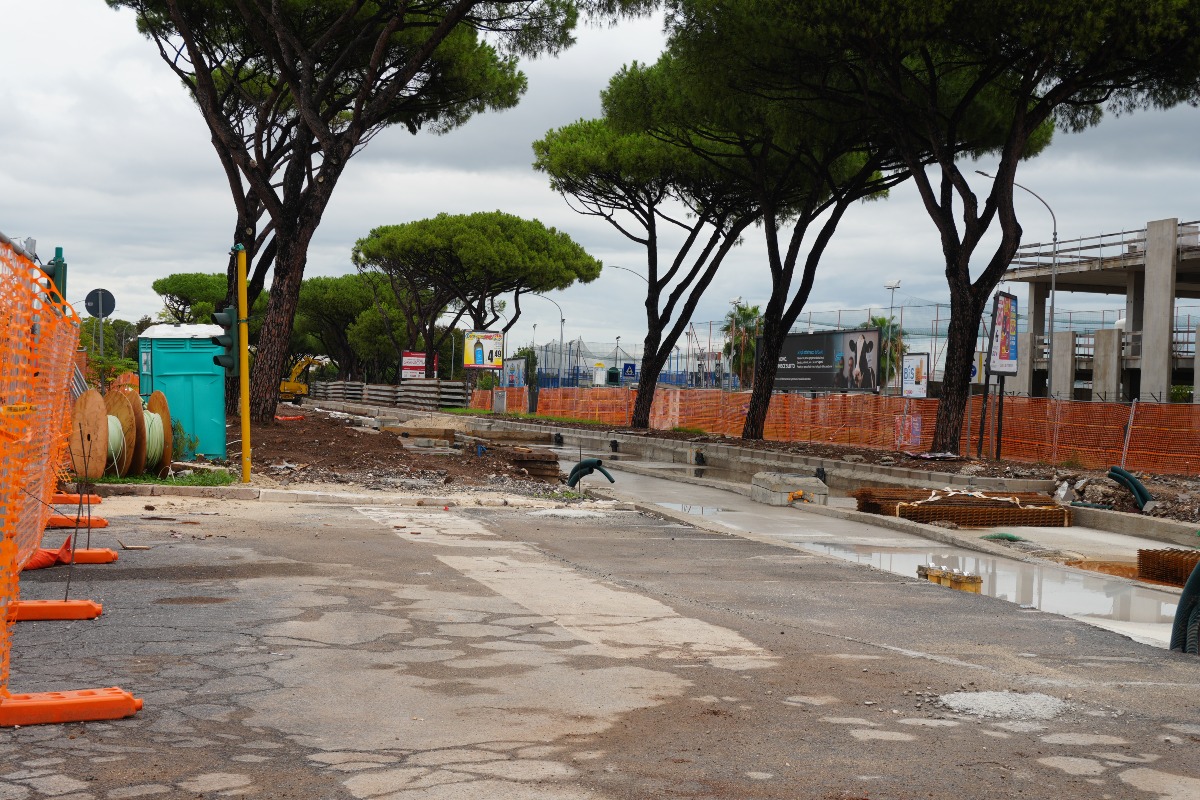

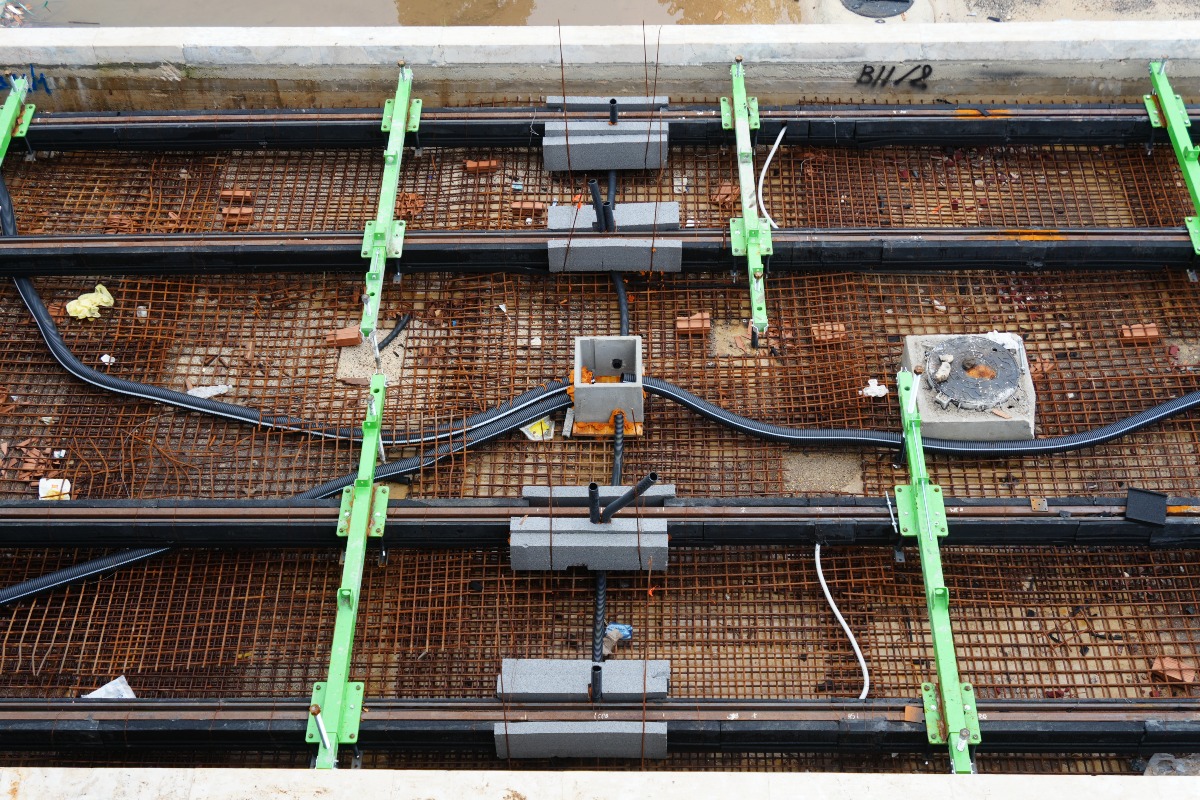

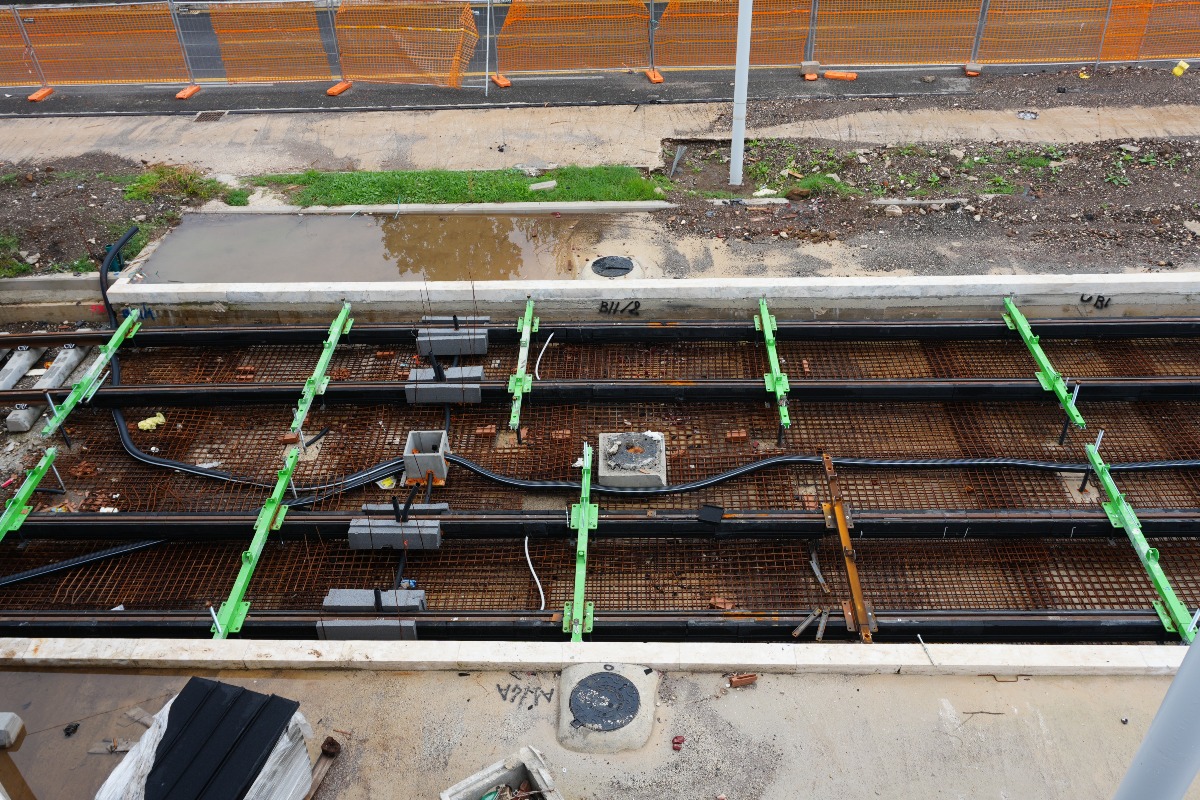

Presso l'incrocio di viale dei Romanisti Ăš stata realizzata la prima soletta di calcestruzzo, alla quale seguirĂ  il secondo strato con la rete elettrosaldata presso il quale sarĂ  alloggiato l'armamento di tipo embedded.

Tratta Papiri-Chiovenda

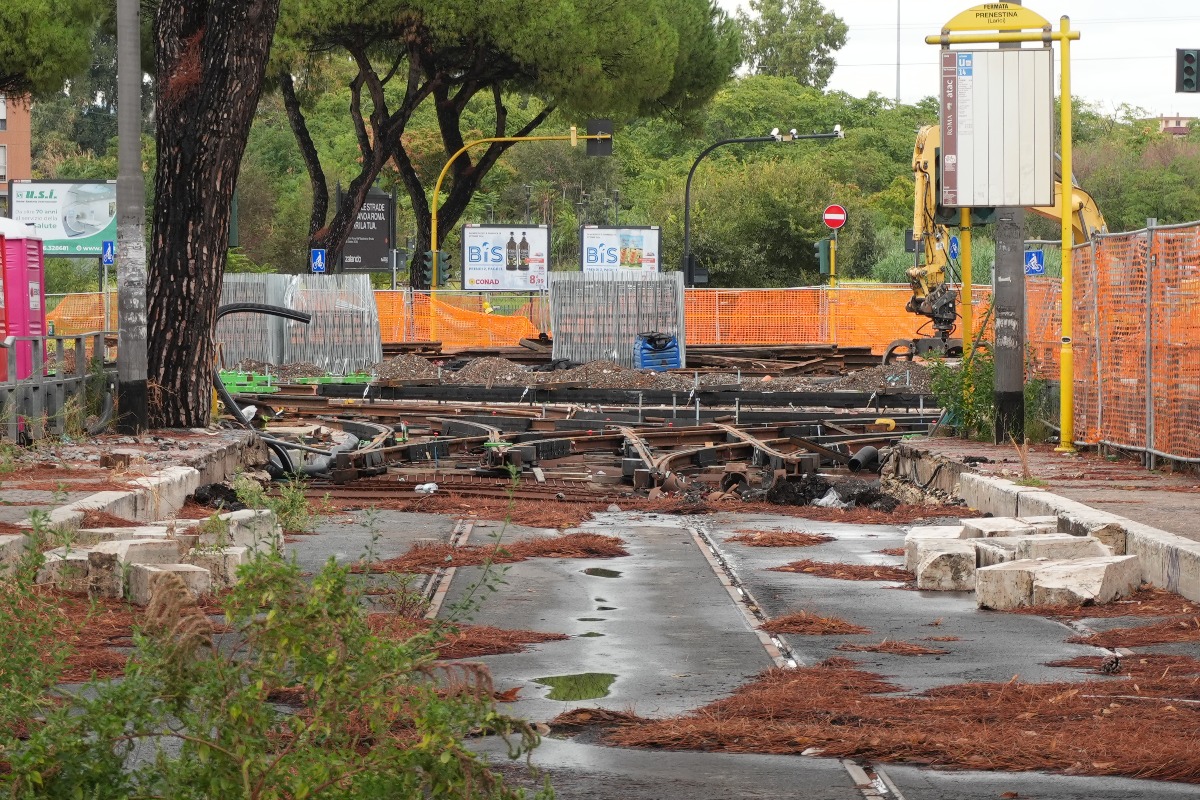

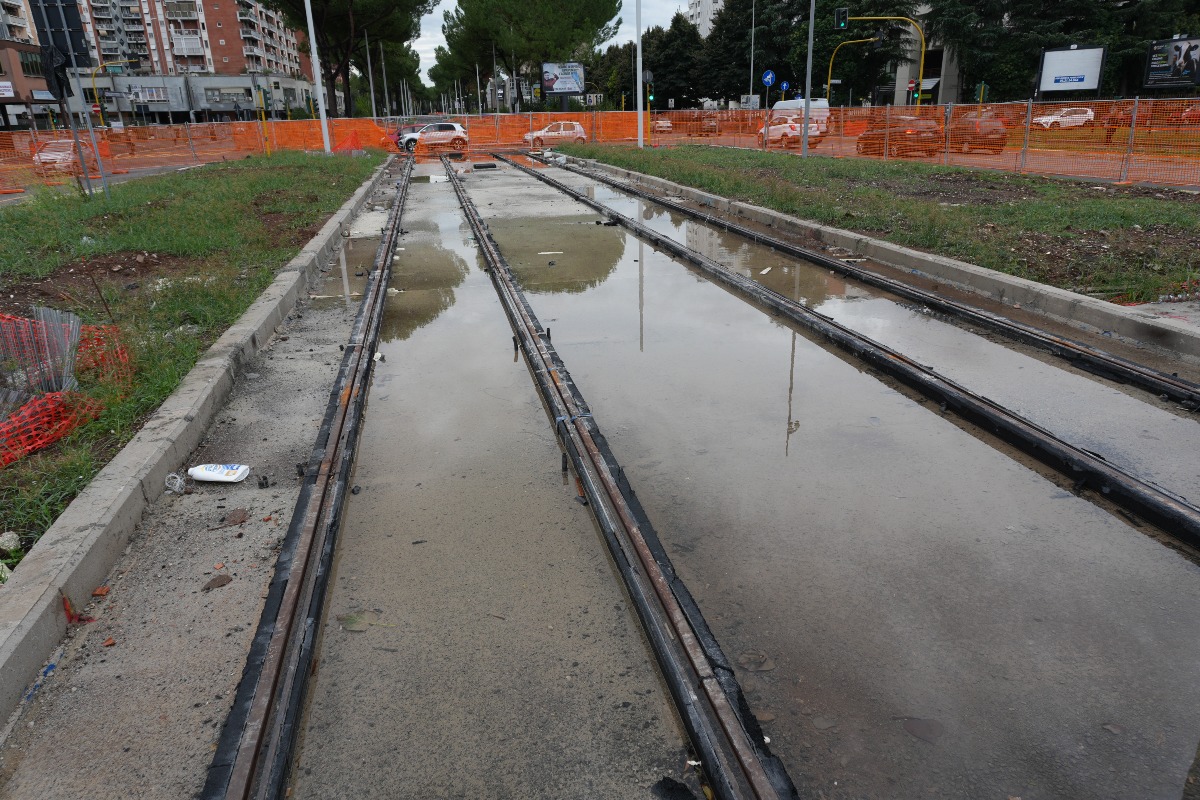

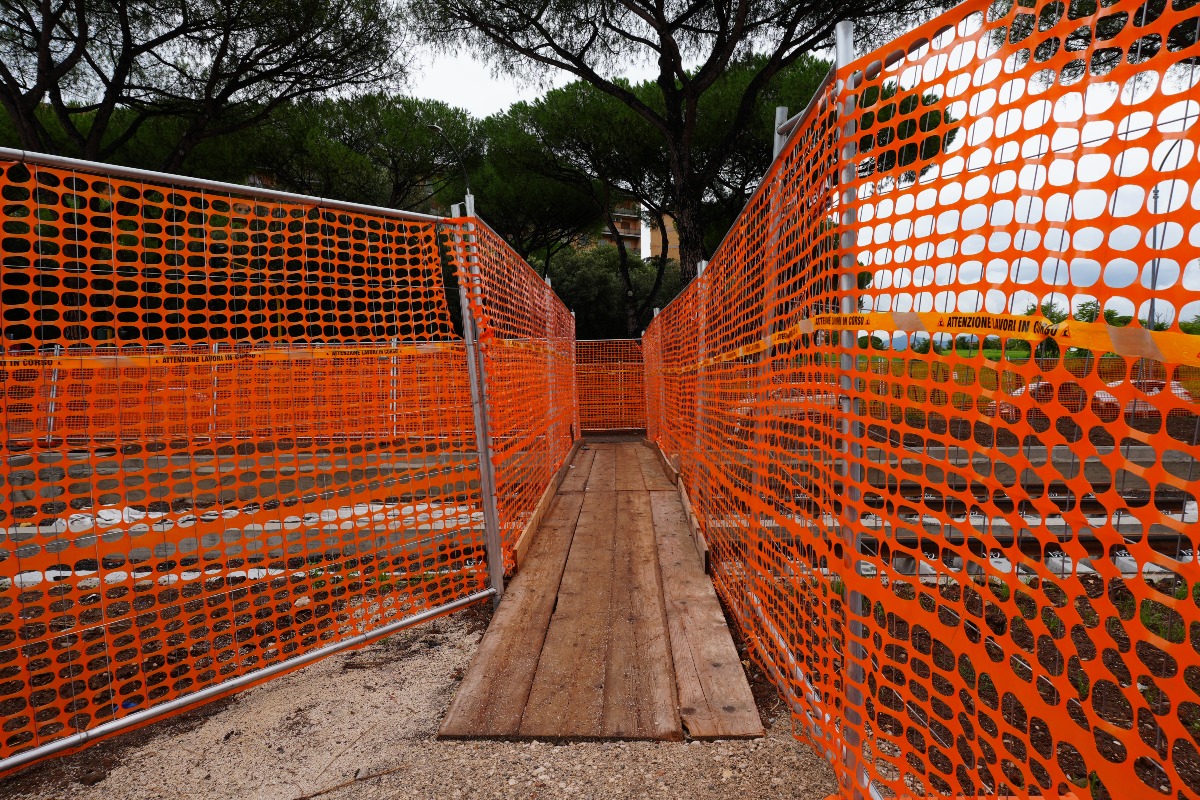

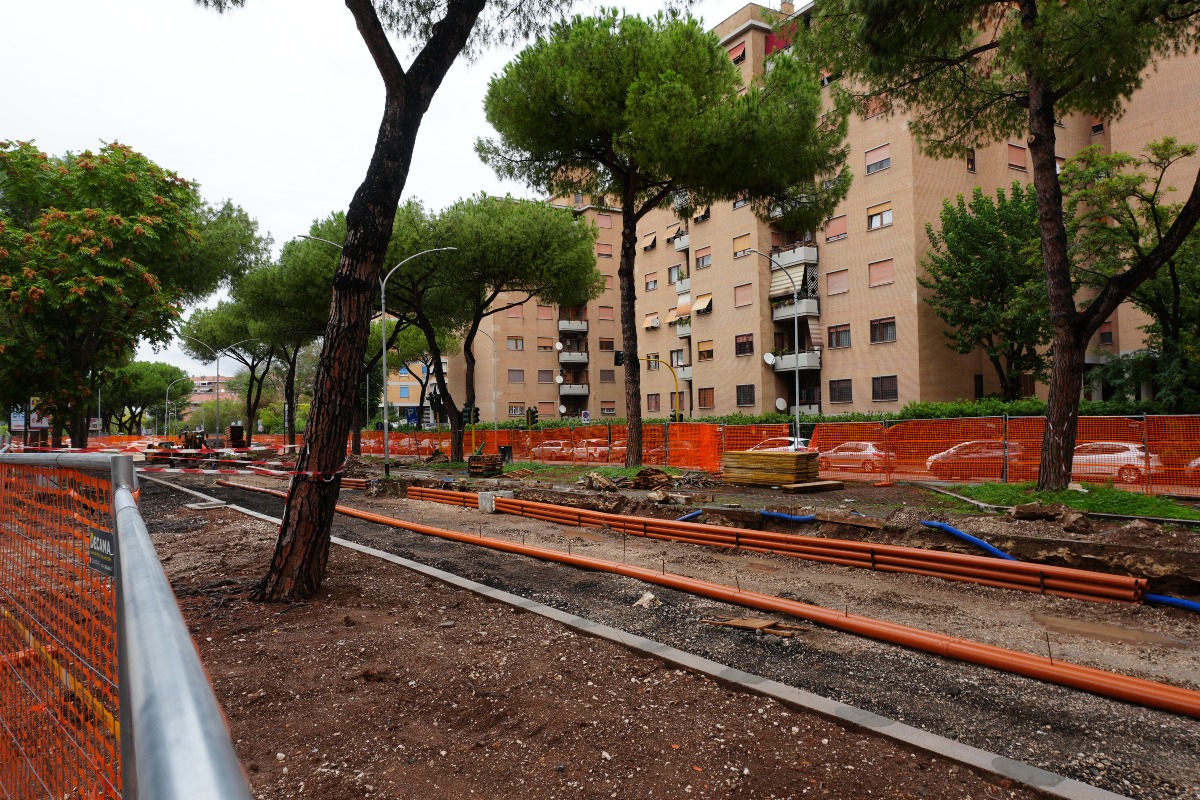

A seguito dello spostamento delle condotte idriche ACEA trasversali alla Togliatti, Ăš stata avviata la realizzazione della tramvia. In particolare sono in corso gli sbancamenti di terra e la realizzazione delle canale per i sottoservizi afferenti la tramvia.

In corrispondenza dell'incrocio con via Quinto Publicio ACEA sta ancora lavorando allo spostamento di una condotta idrica trasversale alla Togliatti.

Deposito Severini

Non visitato
