Tramvia Togliatti: lo stato di avanzamento lavori a fine giugno 2026, speciale PNRR
Proseguono i lavori della tramvia Ponte Mammolo-Subaugusta: ecco tutti gli aggiornamenti dal cantiere nella fine giugno col termine del PNRR.
Proseguono i lavori sulla tramvia Ponte Mammolo-Subaugusta di viale Palmiro Togliatti, ecco l’aggiornamento dei cantieri alla fine di giugno, col termine del PNRR.

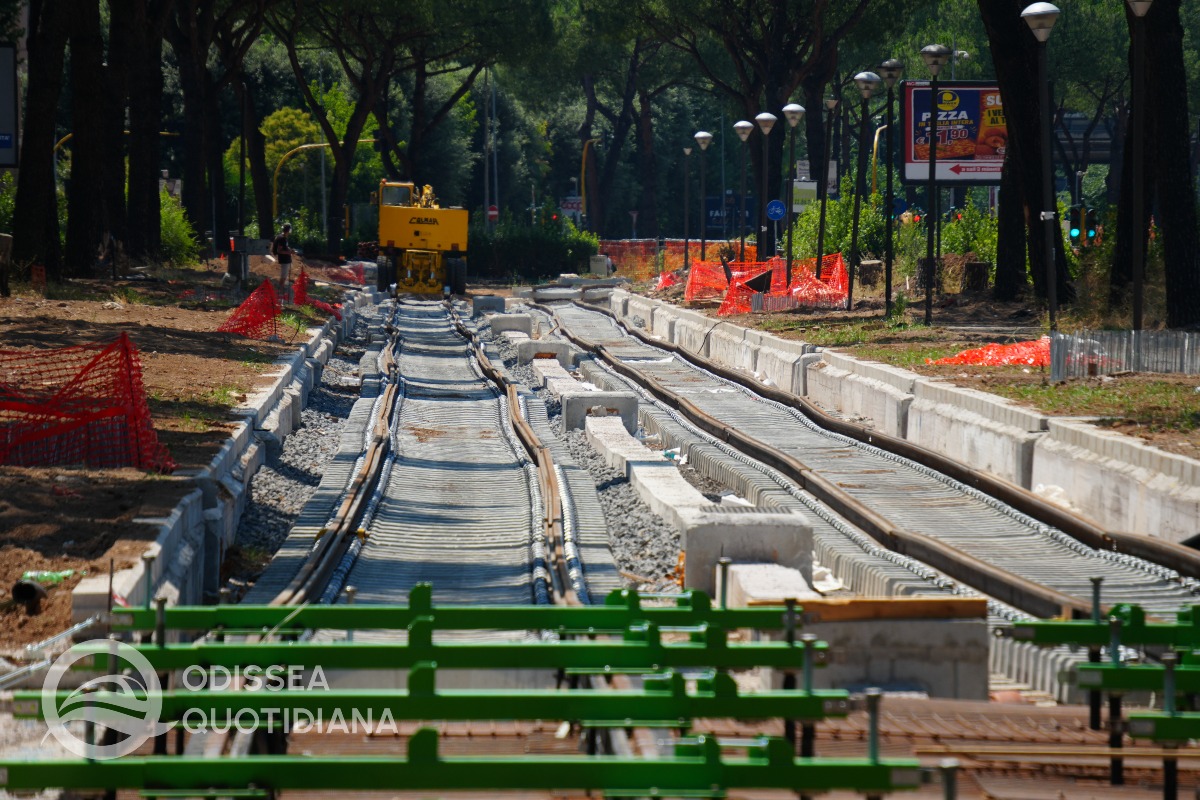

Tratta Ponte Mammolo-Alberini

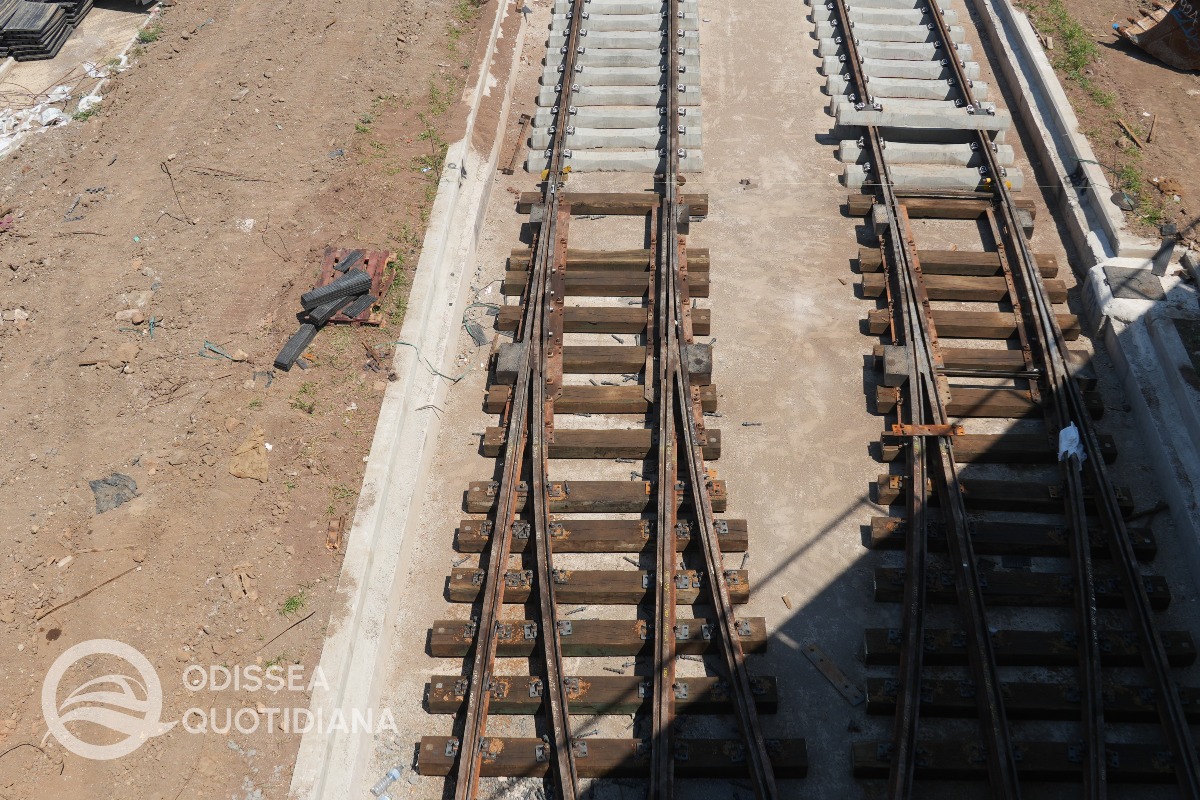

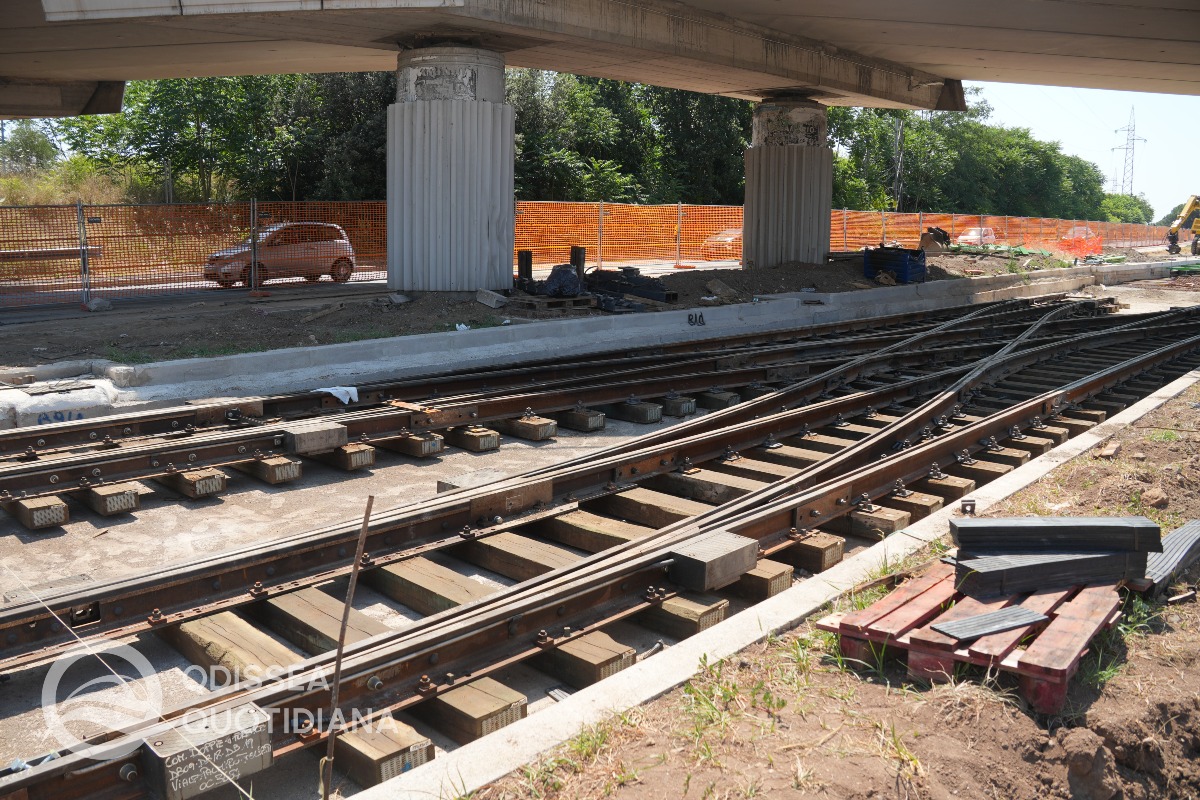

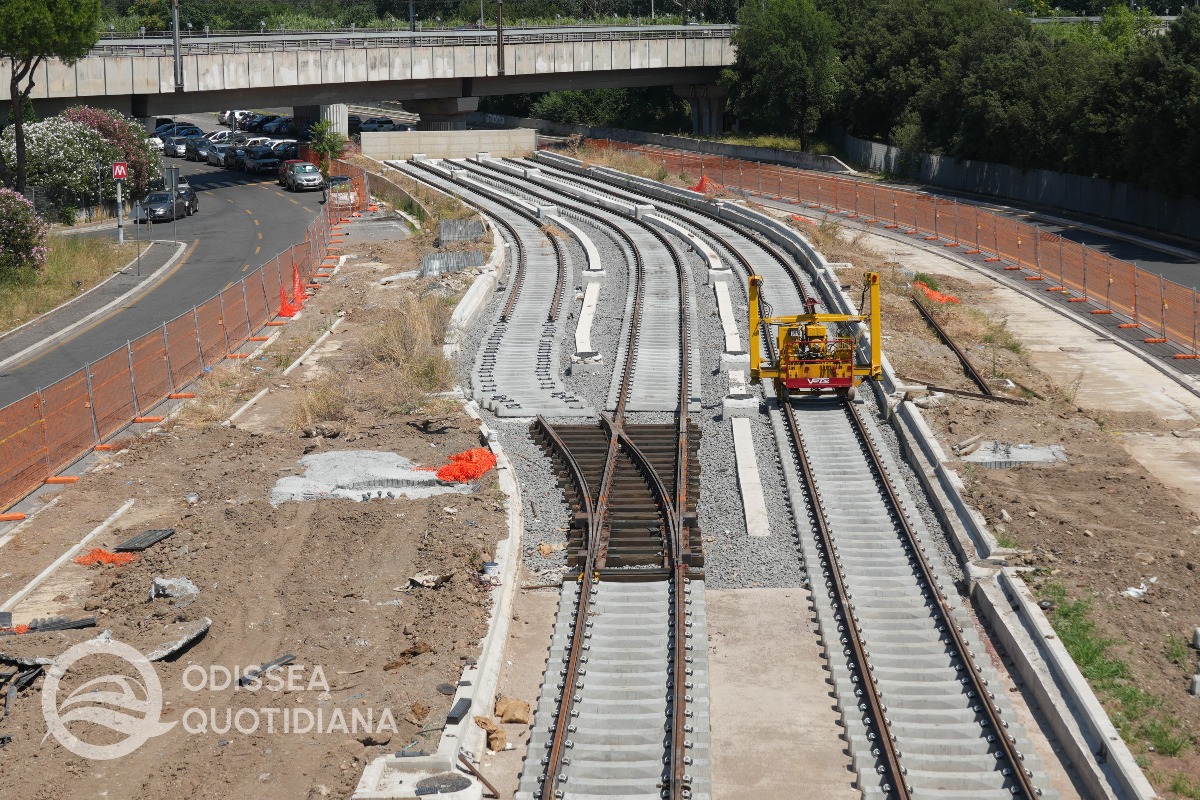

È completatala posa dei deviatoi per il terminale di Ponte Mammolo.
Tratta Alberini-Santi/Bardanzellu

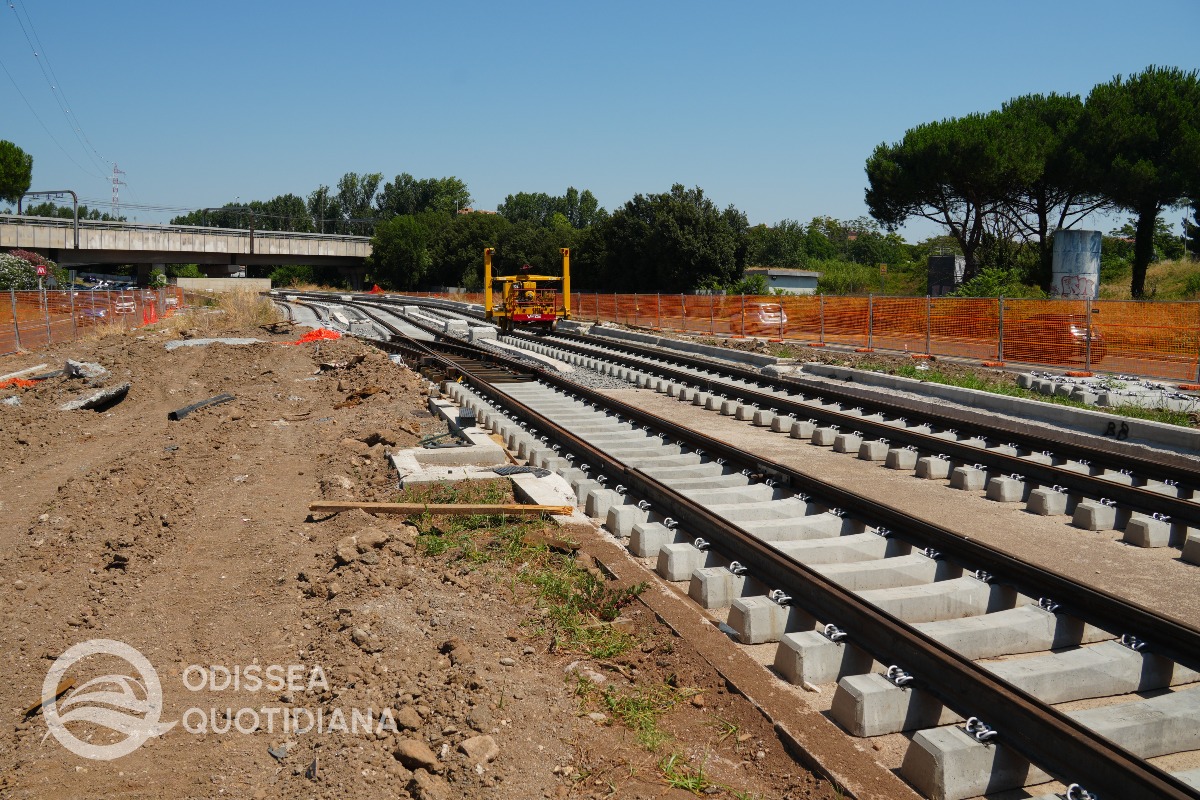

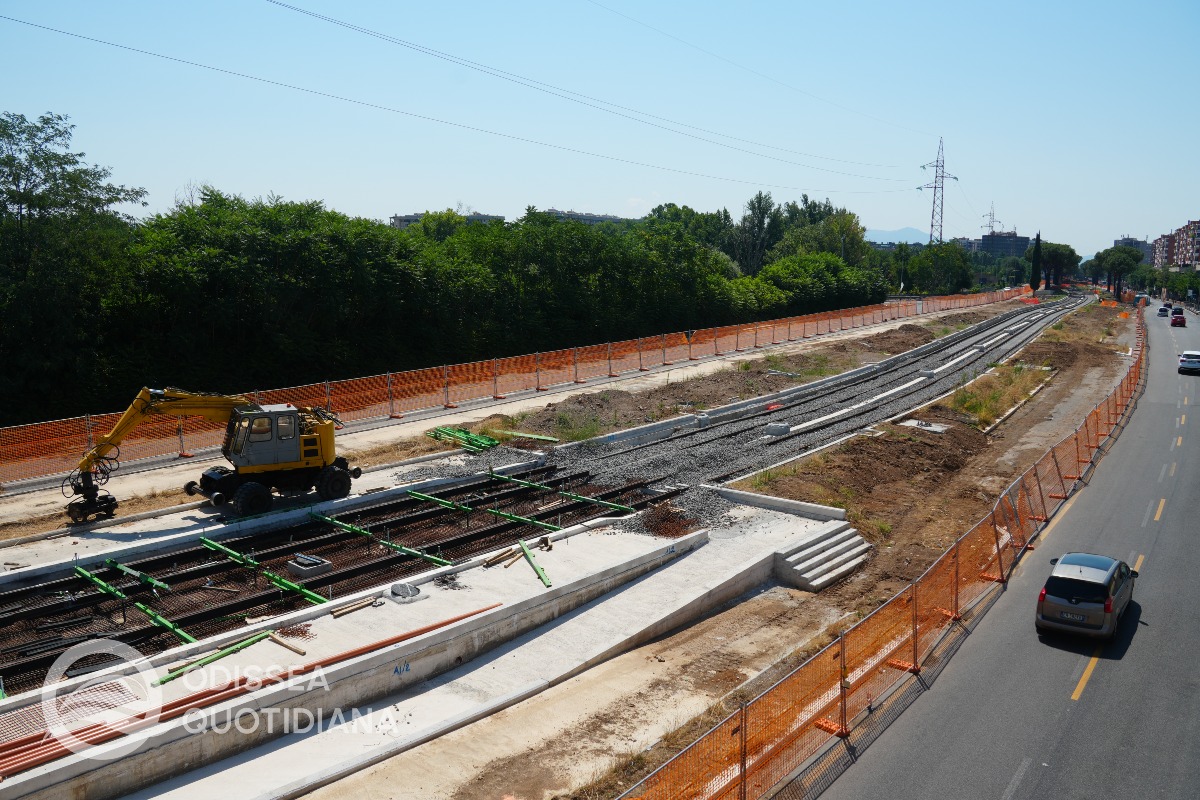

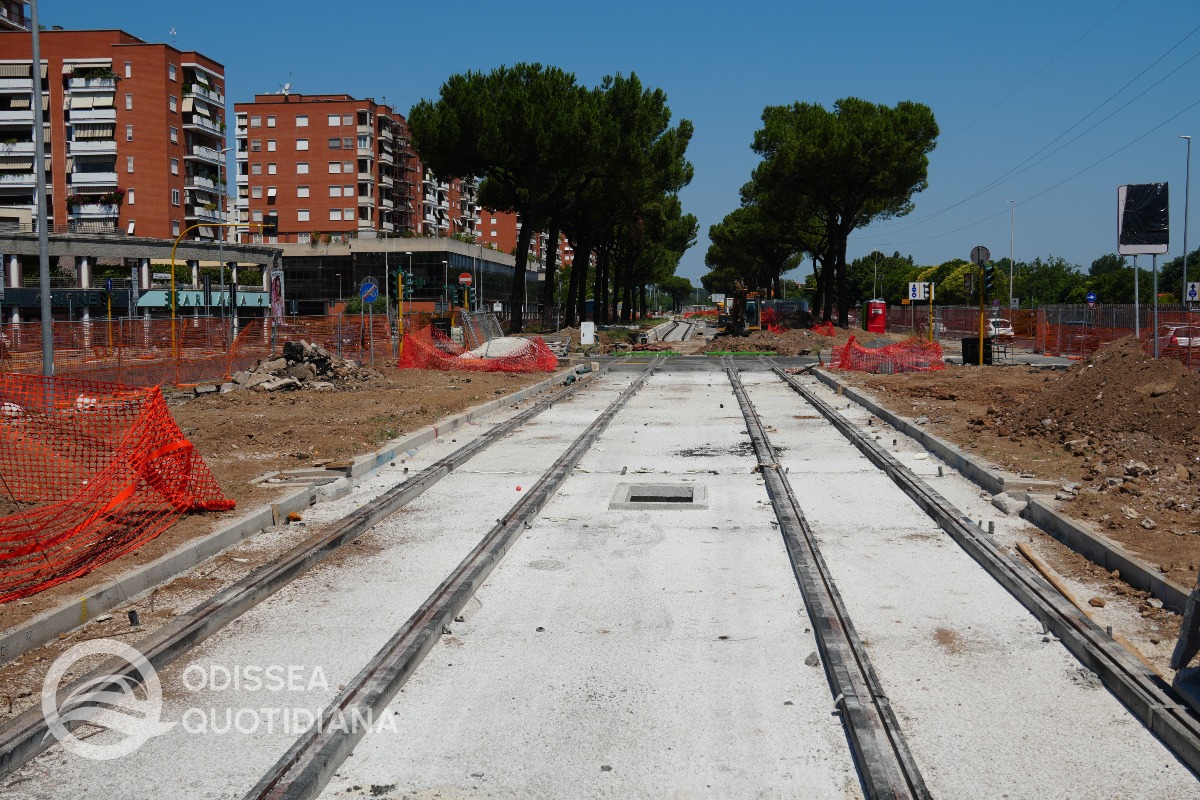

La posa dell'armamento è completata, senza i serraggi definitivi.
Attraversamento via Santi/Bardanzellu

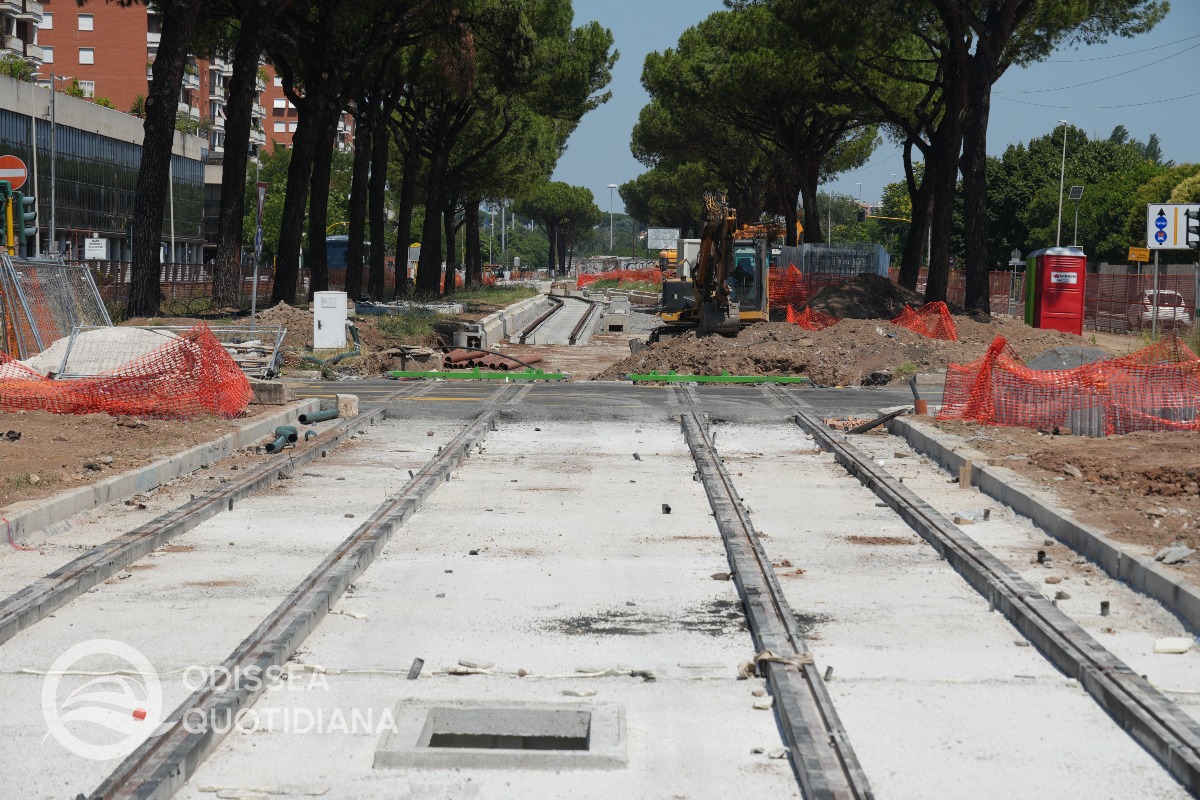

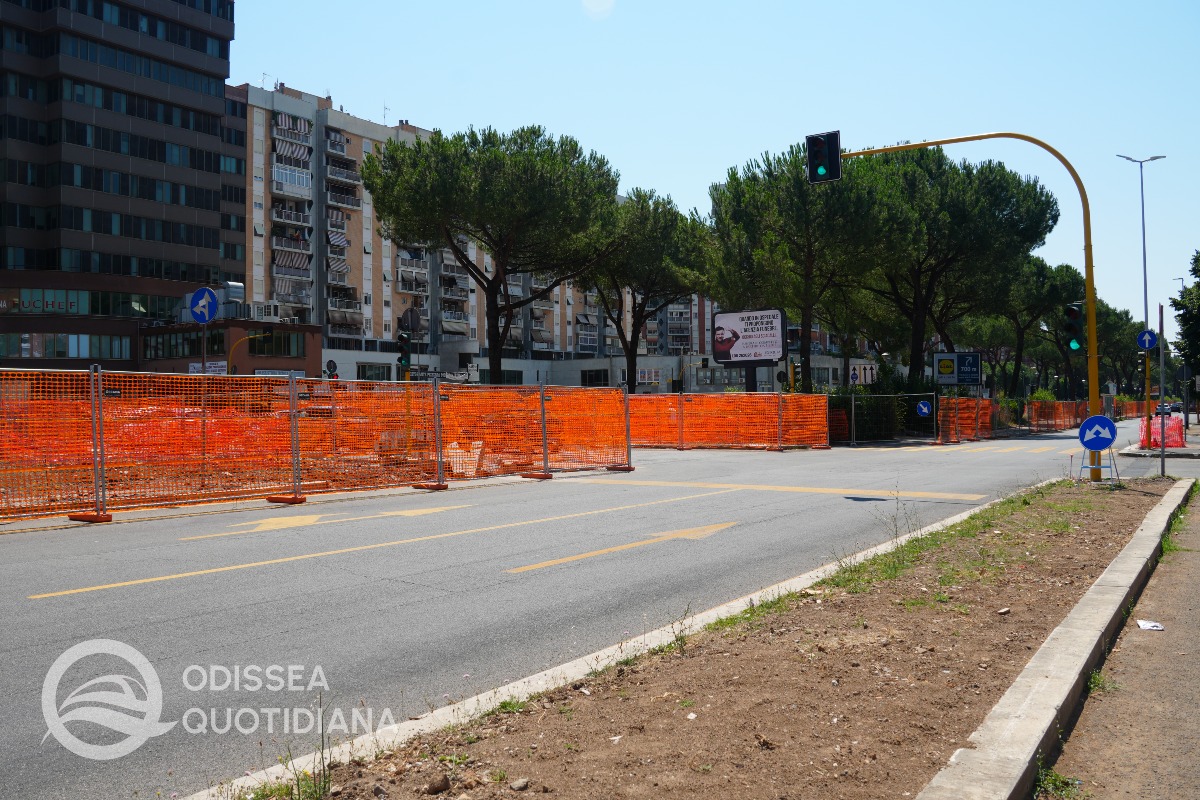

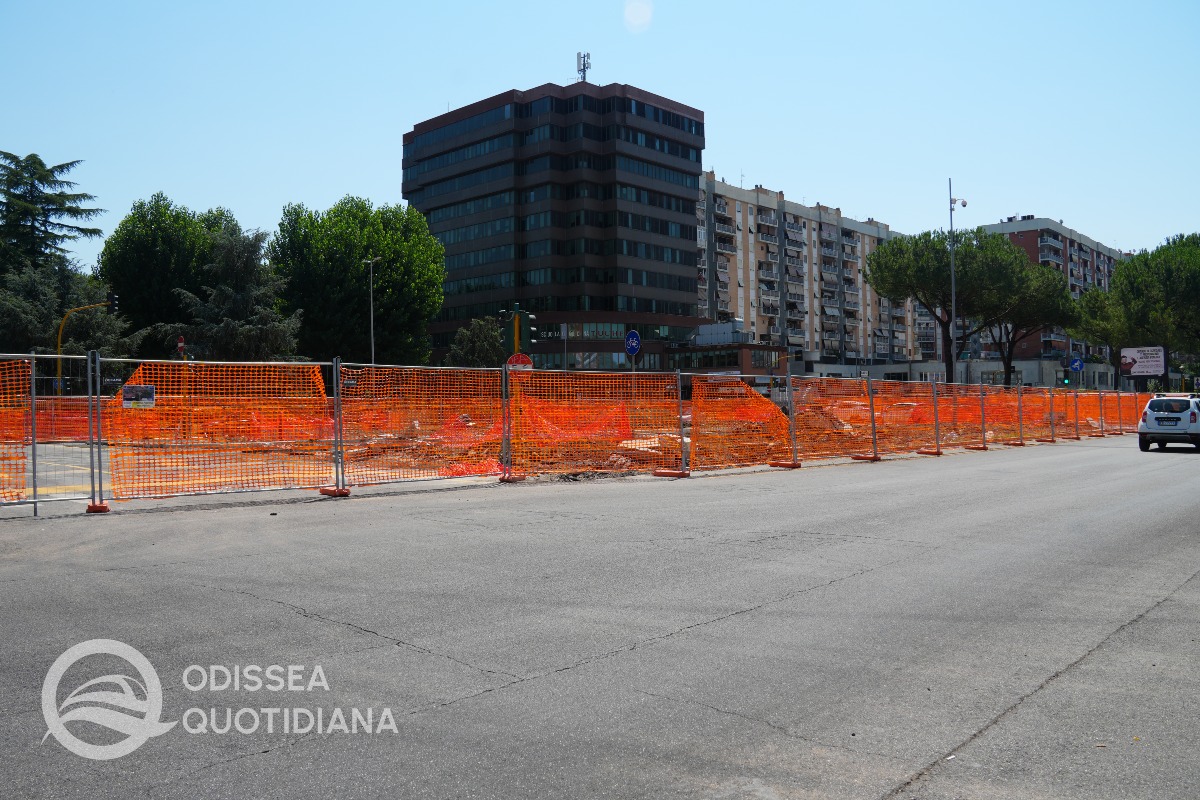

L'incrocio, chiuso dal 28 aprile, ha parzialmente riaperto il 24 giugno scorso. In particolare é aperto l'attraversamento da via Santi a via Bardanzellu, mentre risulta ancora chiusa ma in fase di ultimazione la direzione Bardanzellu>Santi. Questo sta causando alcuni problemi alla viabilitá di Colli Aniene, con le persone costrette ad arrivare a Ponte Mammolo per invertire il senso di marcia.

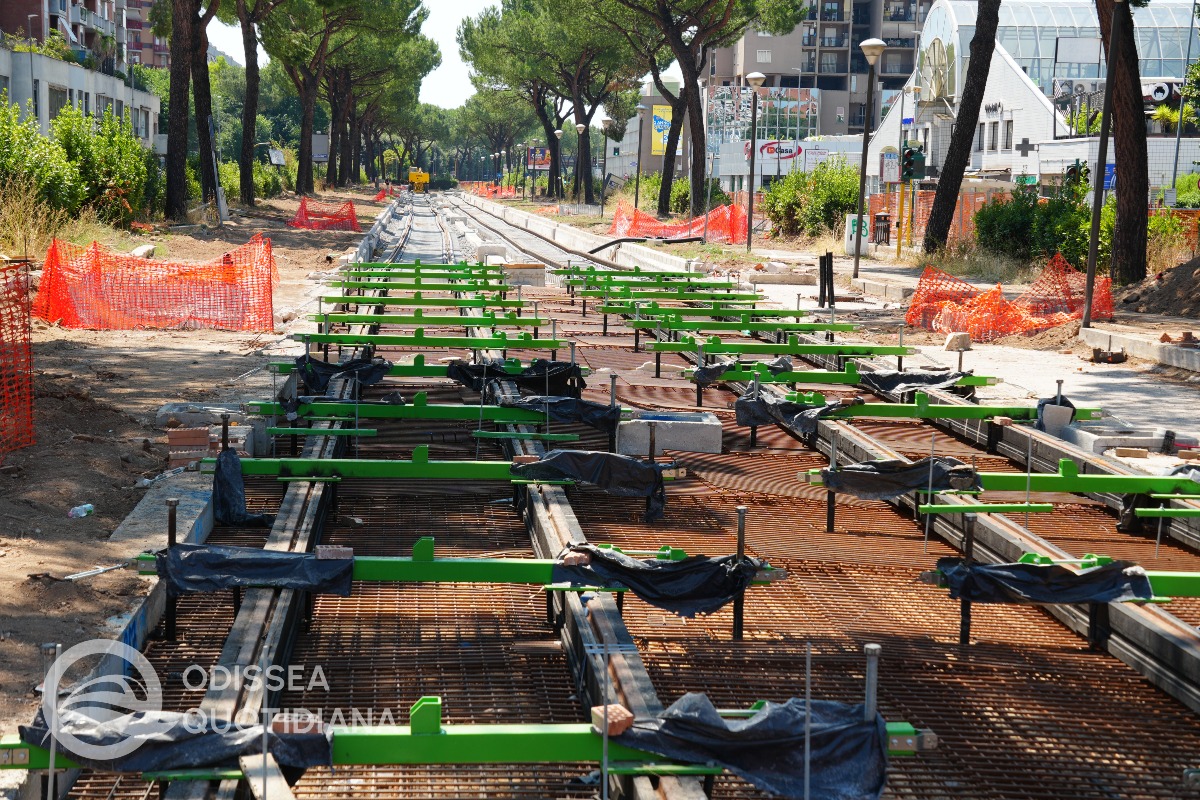

Sull'attraversamento é completato l'armamento di tipo ballastless.

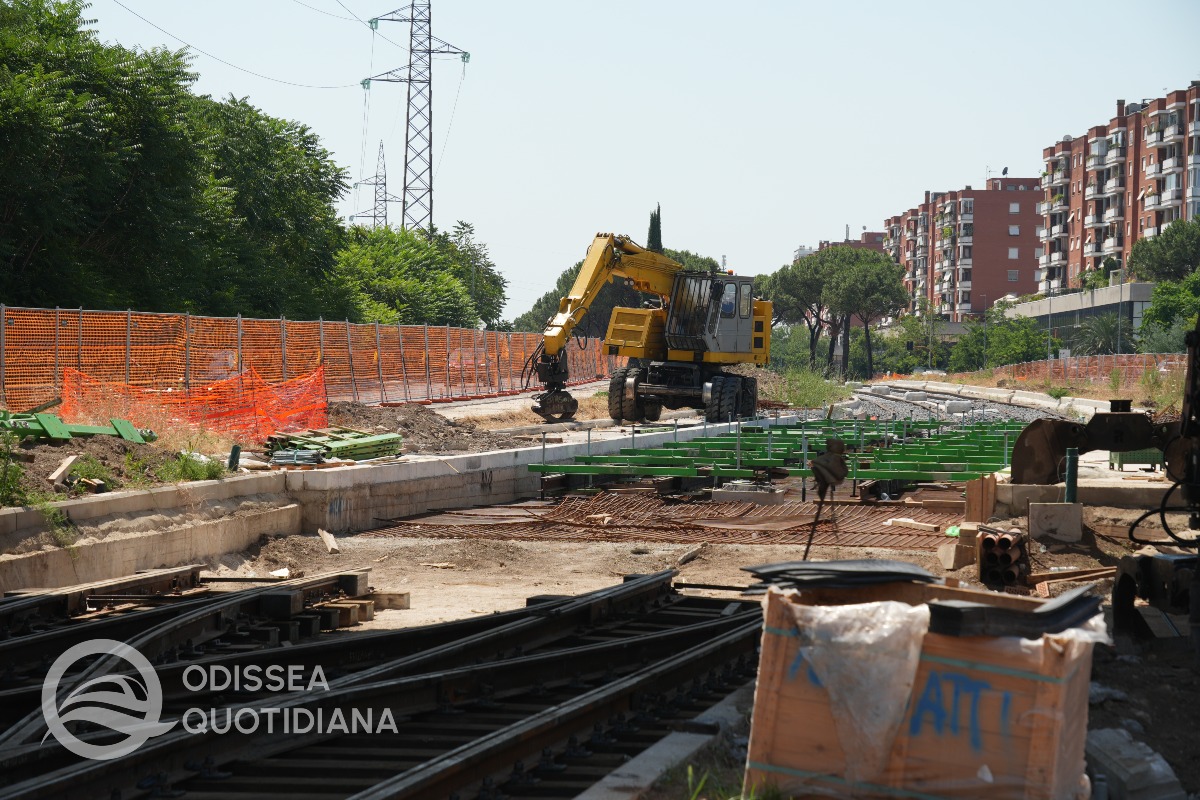

Tratta Santi/Bardanzellu-Sacco e Vanzetti

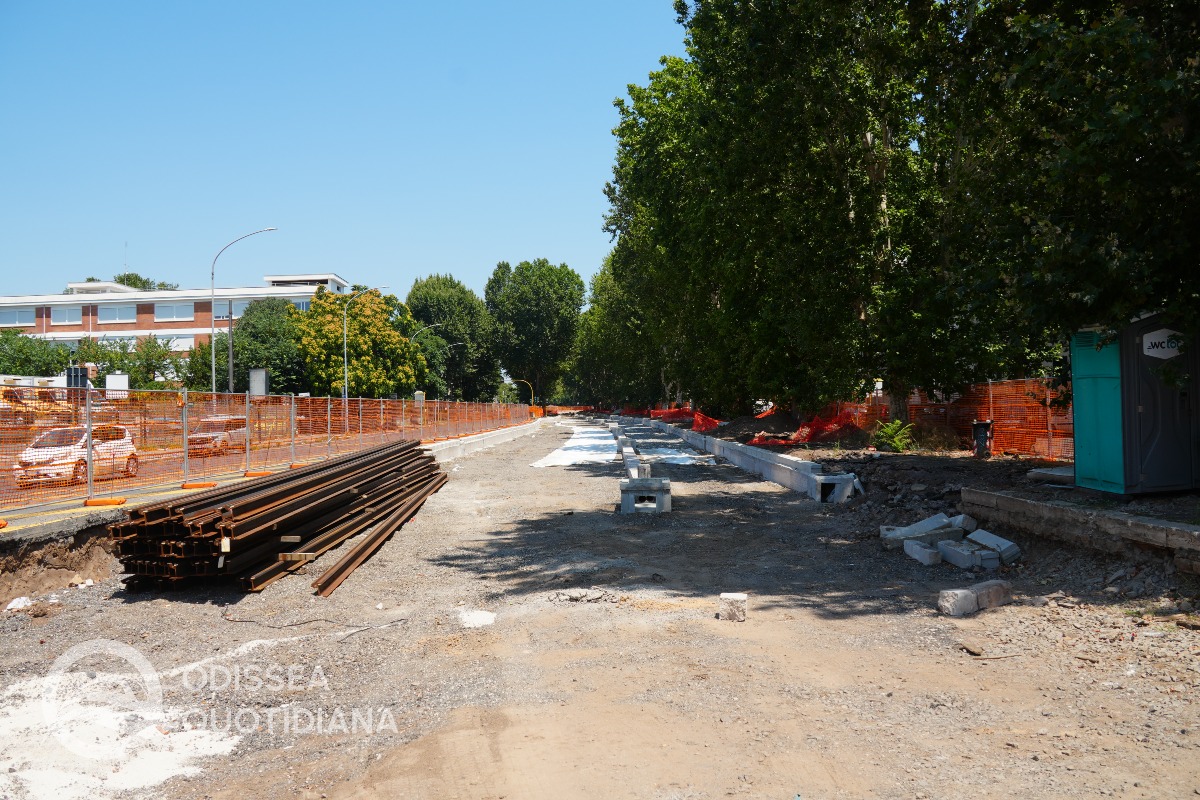

È completata la posa dell'armamento, senza serraggi definitivi. Restano aperti alcuni scavi residui a seguito dello spostamento di una condotta ACEA in prossimitá dell'incrocio con via Sacco e Vanzetti.
Attraversamento via Sacco e Vanzetti

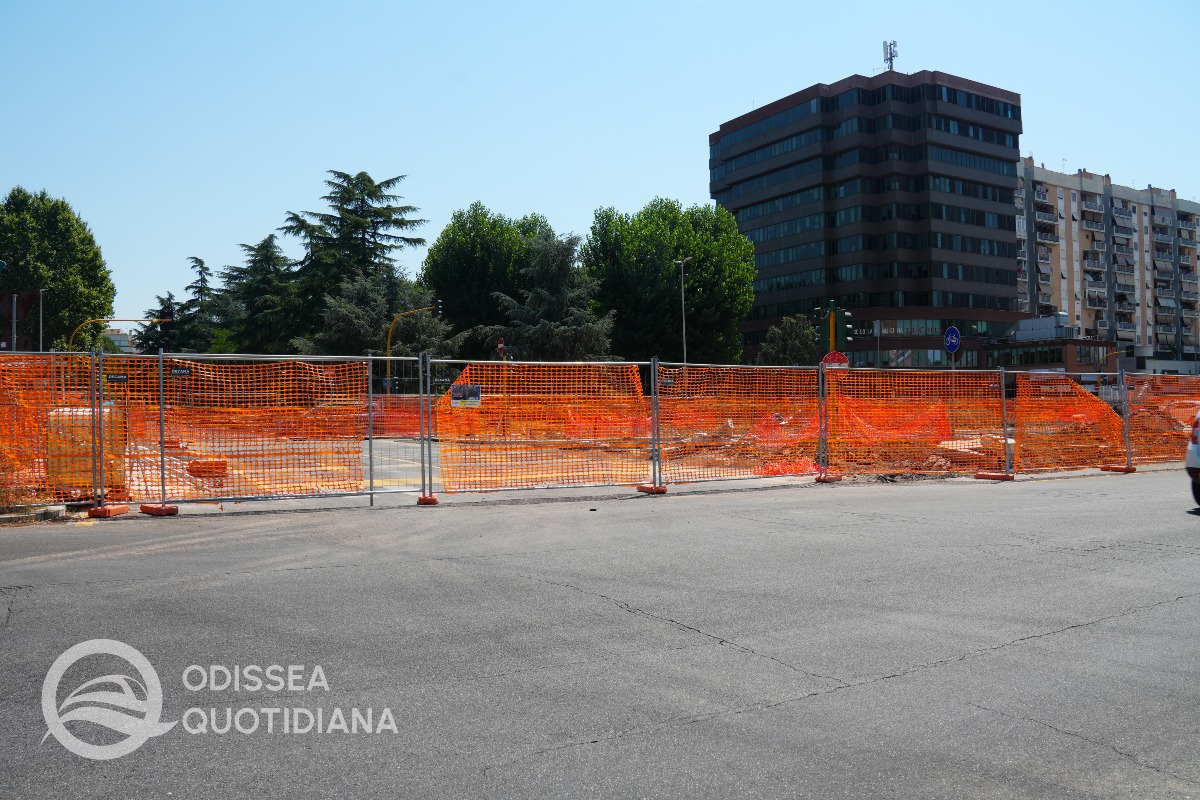

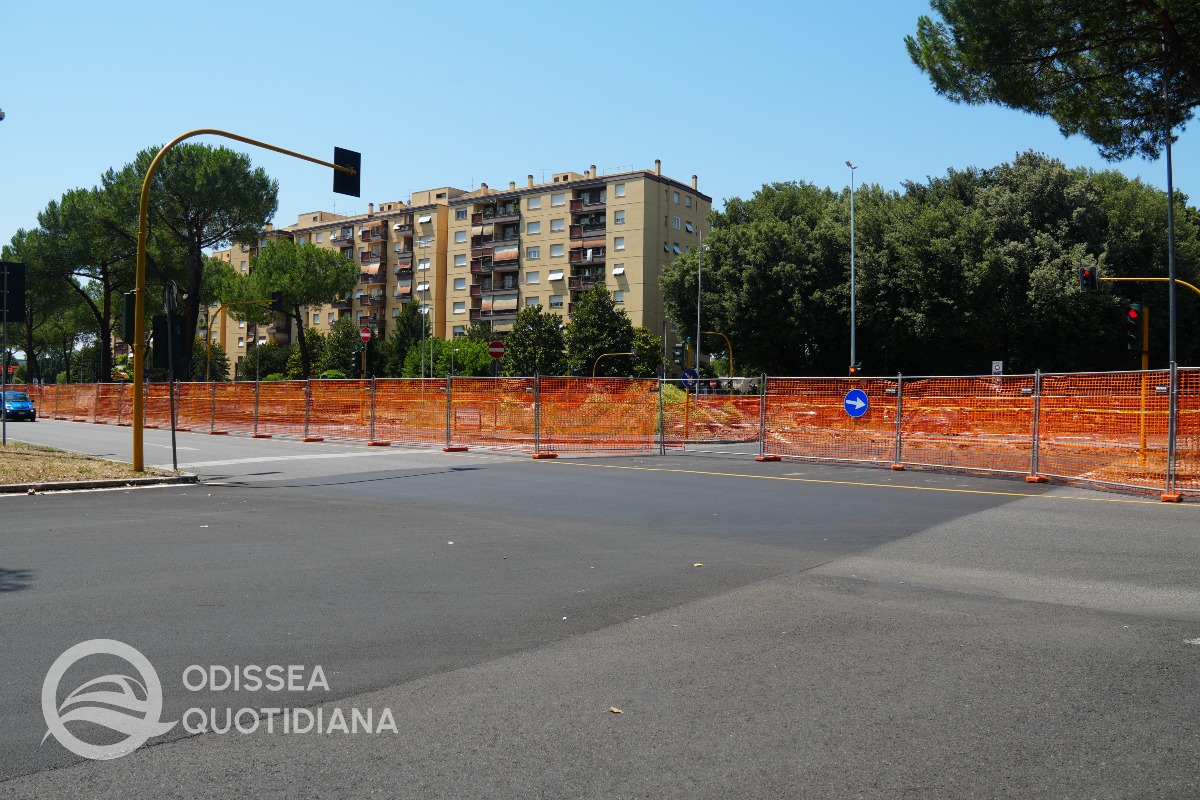

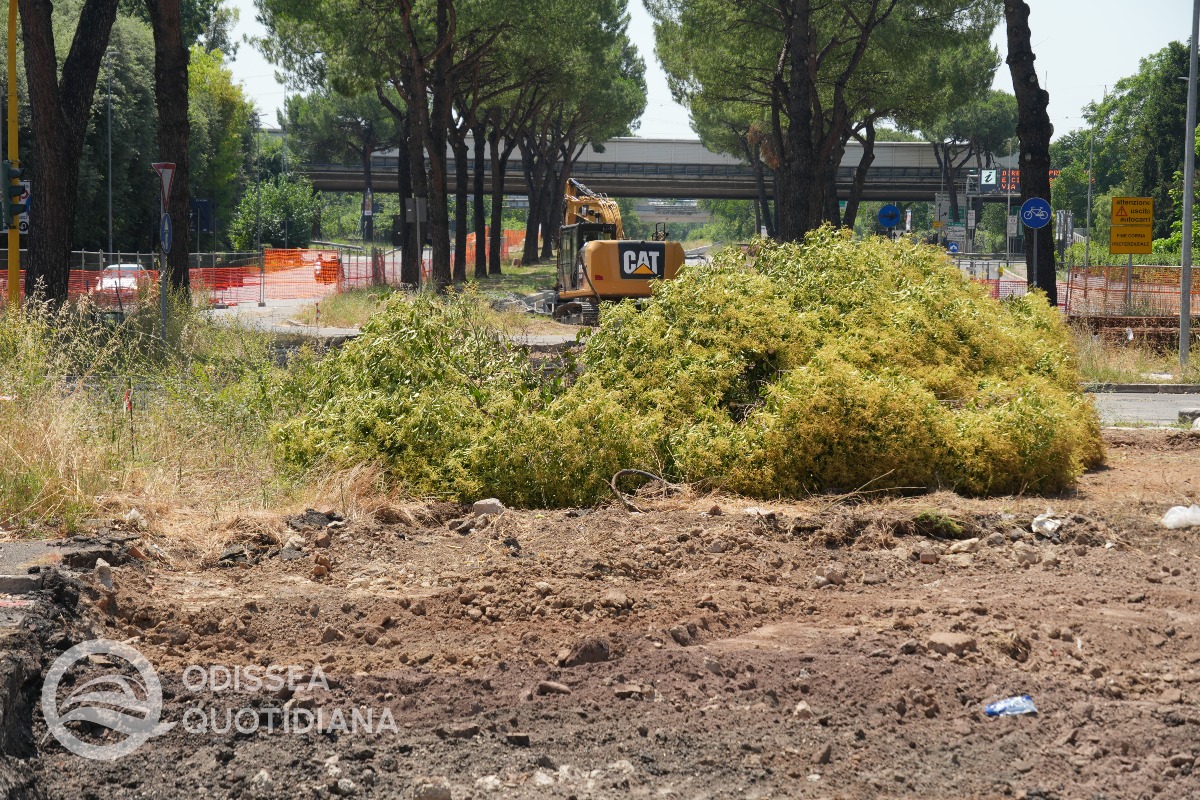

Dal 24 giugno é chiuso l'incrocio, con una nuova disciplina di traffico. Nell'area é cominciao lo scotico dell'asfalto e della terra superficiale.
Tratta Sacco e Vanzetti-Togliatti FL2 (A24)
La posa dell'armamento è completata, senza i serraggi definitivi.

Tratta Togliatti FL2 (A24)-Pascali

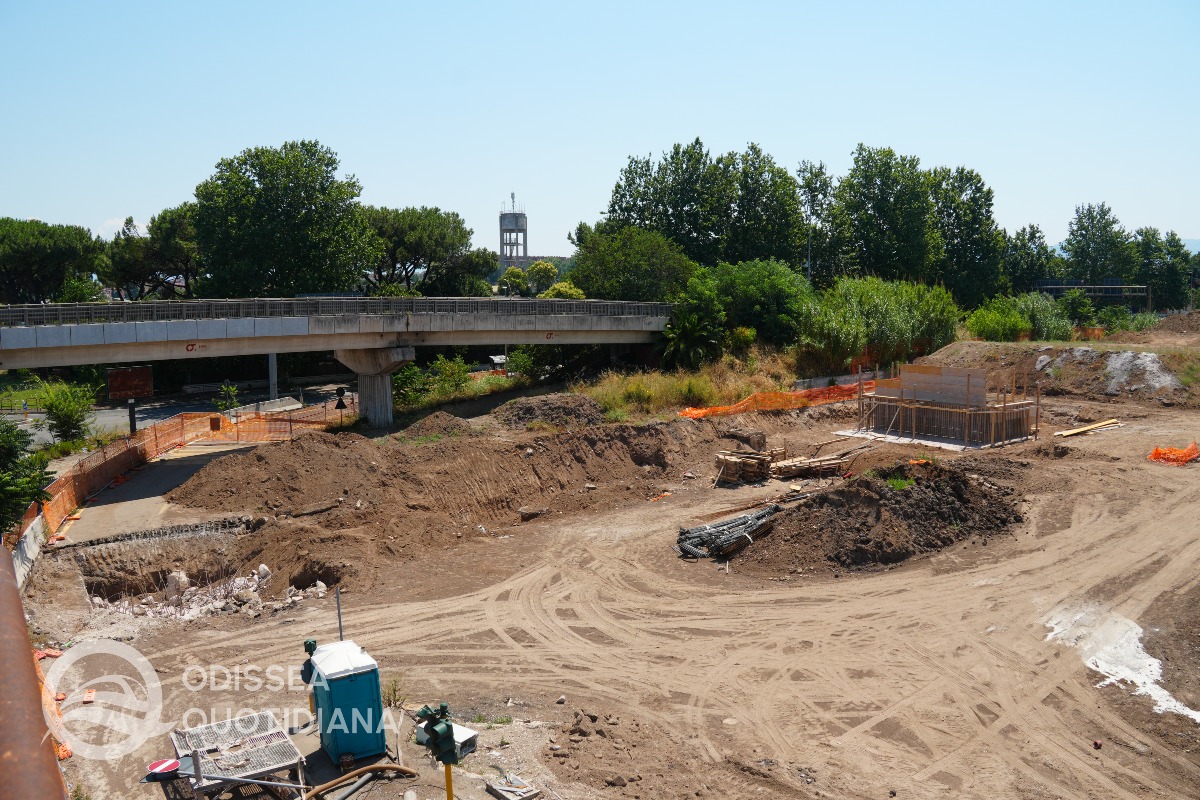

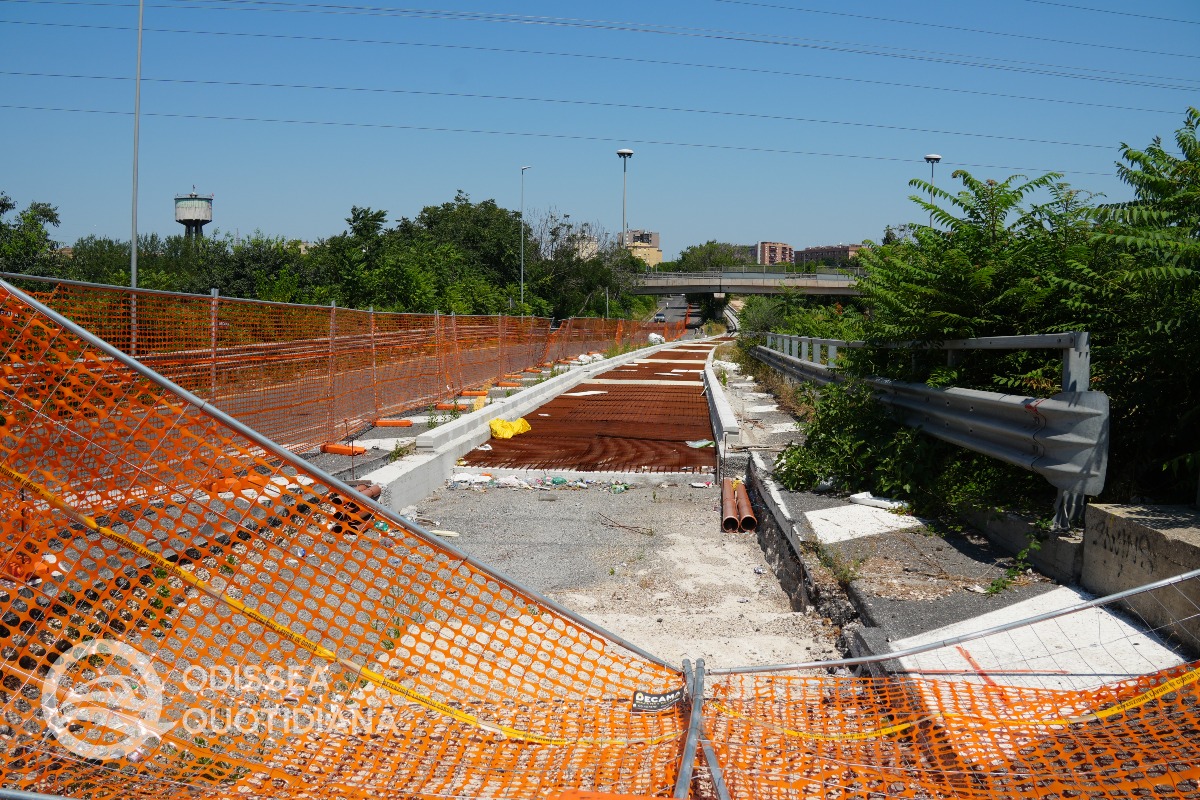

Sono state poste in opera le armature della struttura che costituirá la spalla del viadotto. Le fondazioni sono state liberate della terra in vista del getto delle colonne che sosterranno il viadotto.

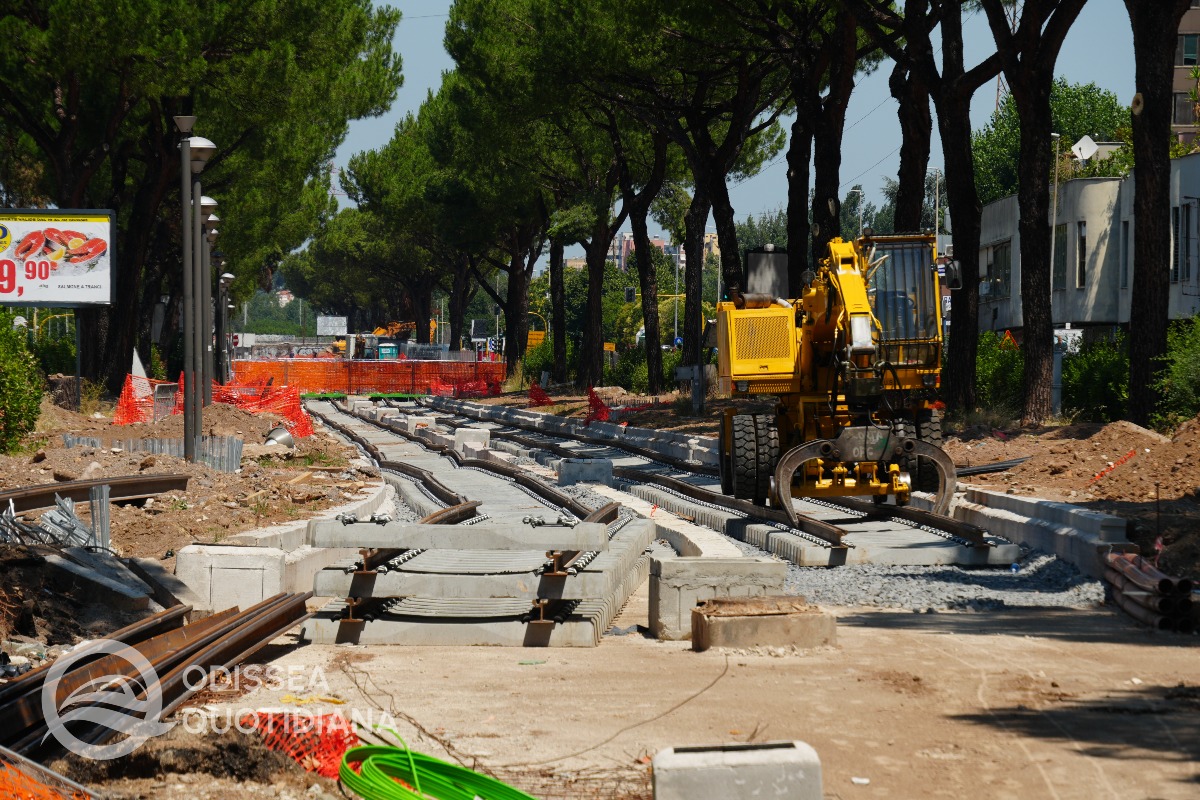

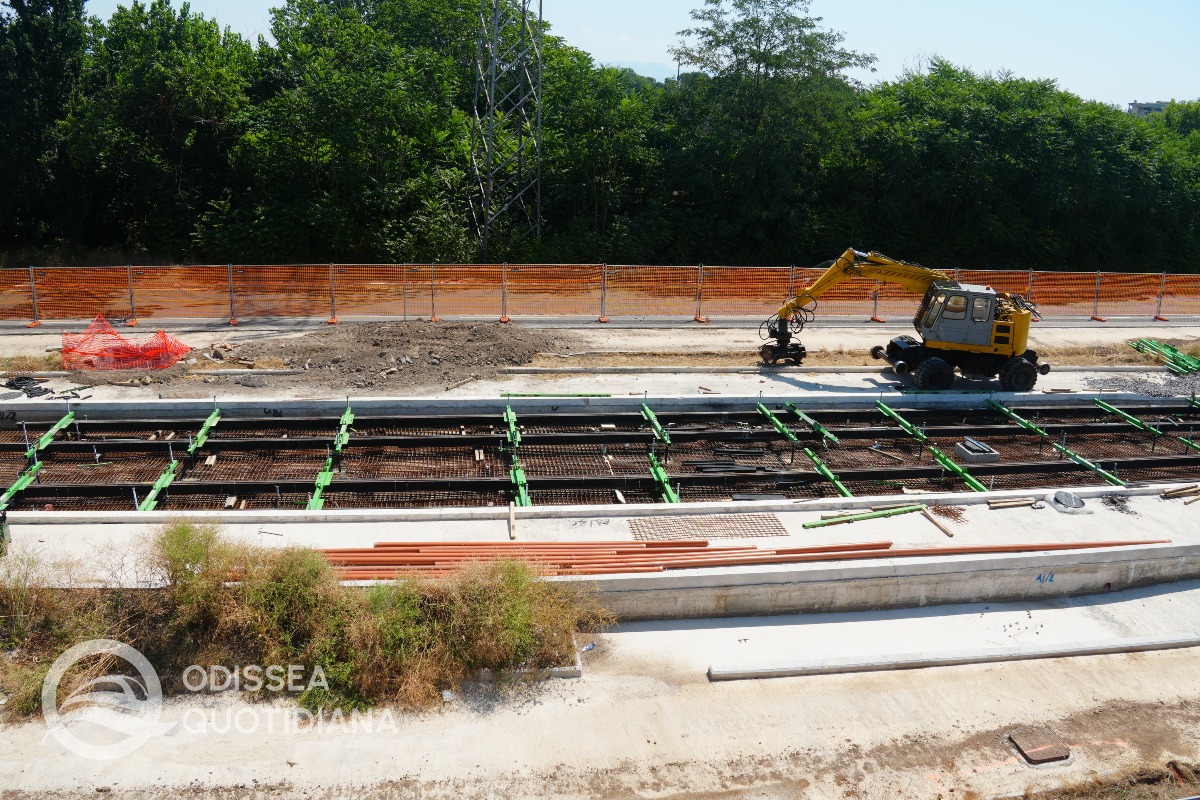

Tratta Pascali-Prenestina

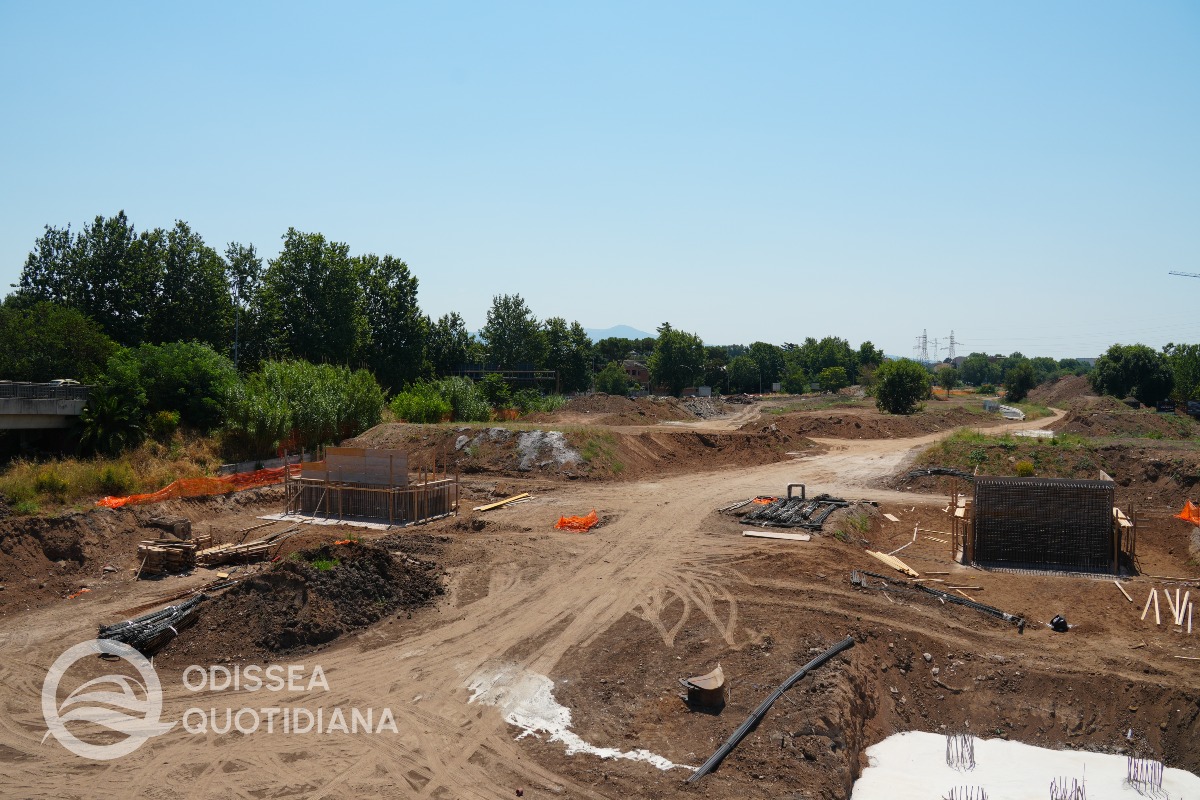

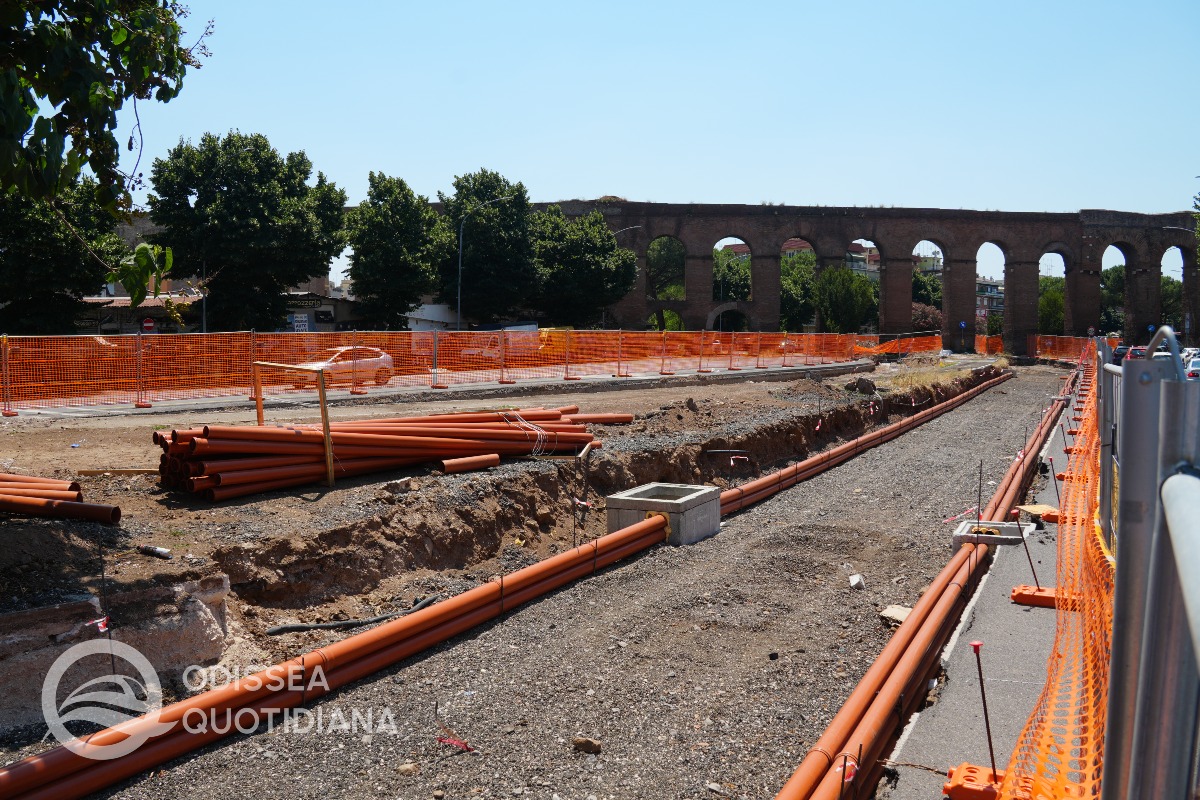

È stato effettuato il primo getto di calcestruzzo della sottostruttura tramviaria sul triangolo di scambi all'incrocio con la Prenestina. Si é posata la rete elettrosaldata in attesa del secondo getto di calcestruzzo.
Tratta Prenestina-Acacie
Nessun aggiornamento.
Tratta Acacie-Gerani
È in corso di costruzione la sottostruttura tramviaria.
Tratta Gerani-Robinie
È in corso di costruzione la sottostruttura tramviaria.
Tratta Robinie-Giunchi

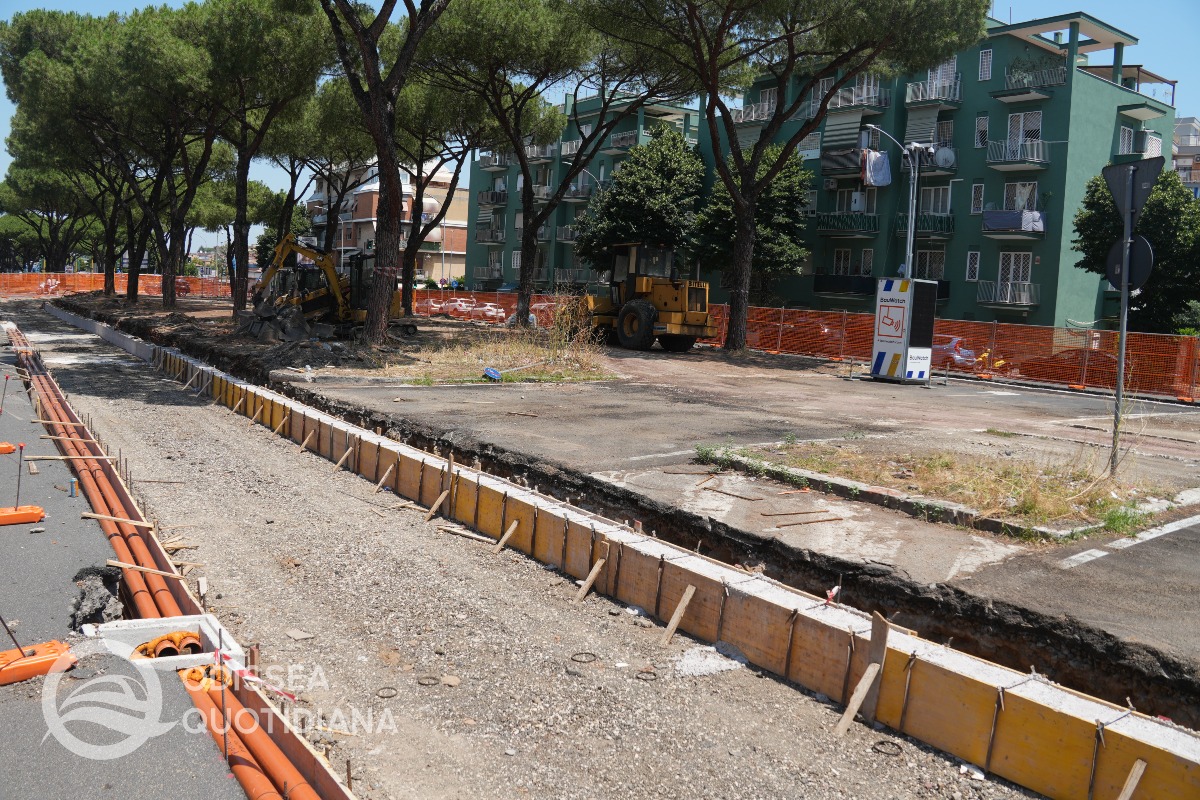

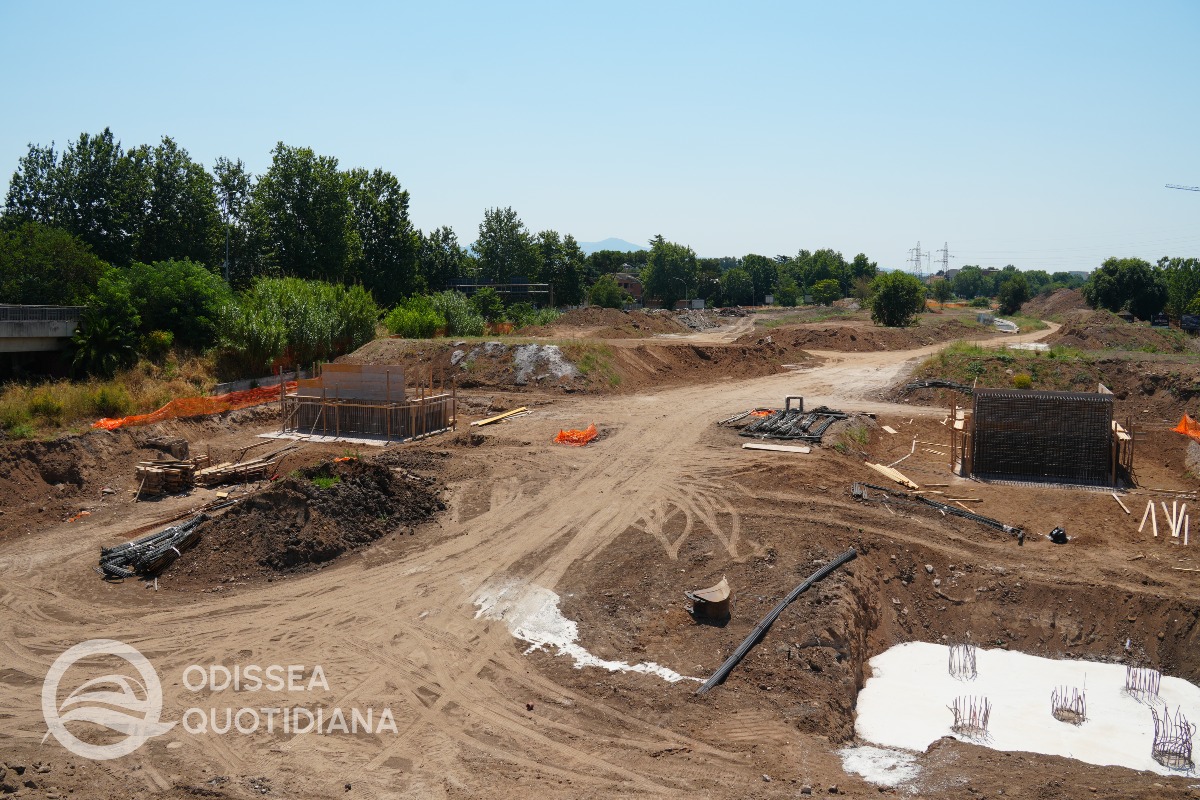

È cominciato lo scavo della sottostruttura tramviaria e la posa delle prime tubature che ospiteranno i sottoservizi del tram.
Tratta Giunchi-Acquedotto Alessandrino-Licheni
È cominciato lo scavo della sottostruttura tramviaria e la posa delle prime tubature che ospiteranno i sottoservizi del tram.
Tratta Licheni-Casilina
Nessun aggiornamento.

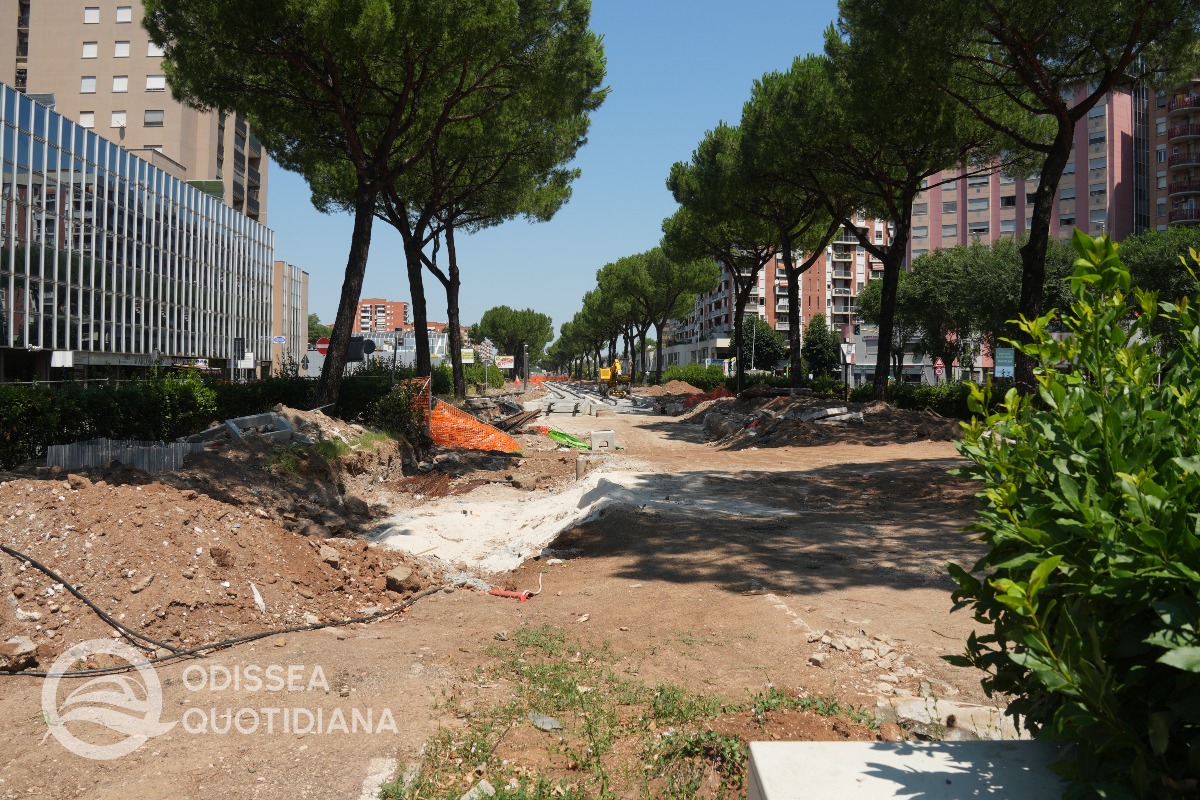

Tratta Casilina-Romanisti

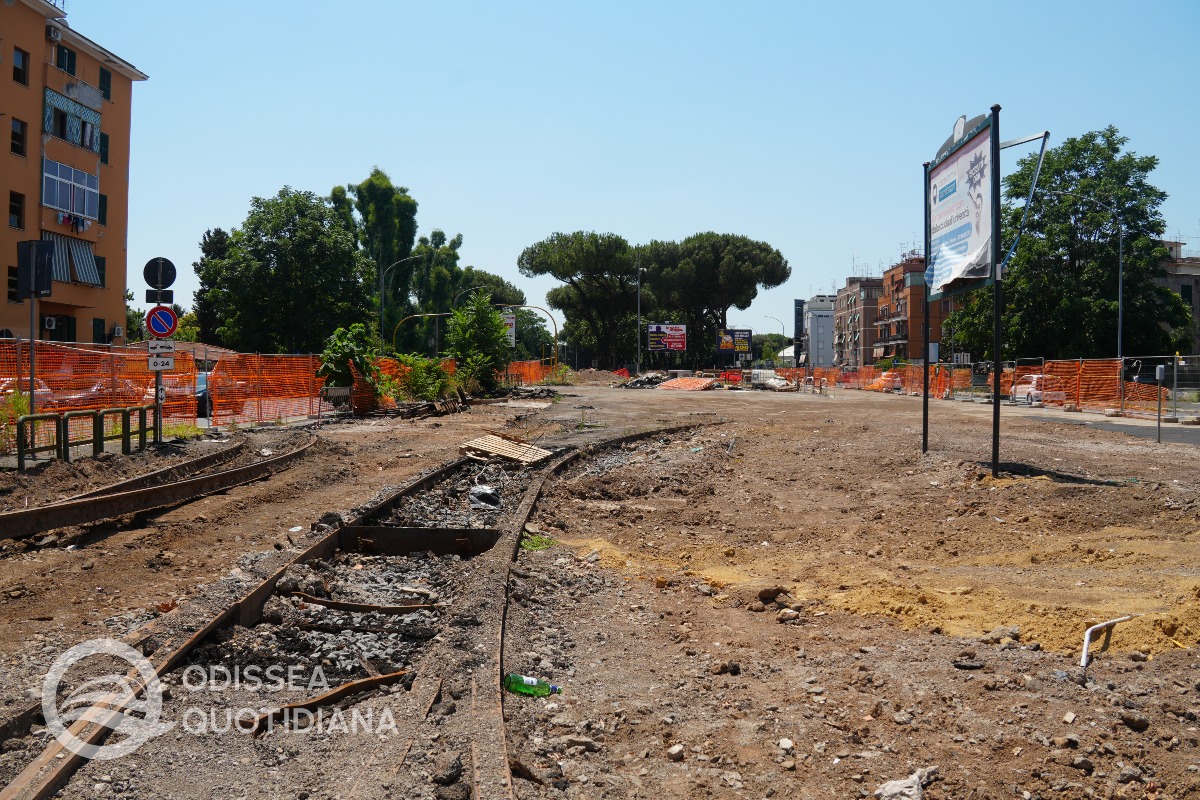

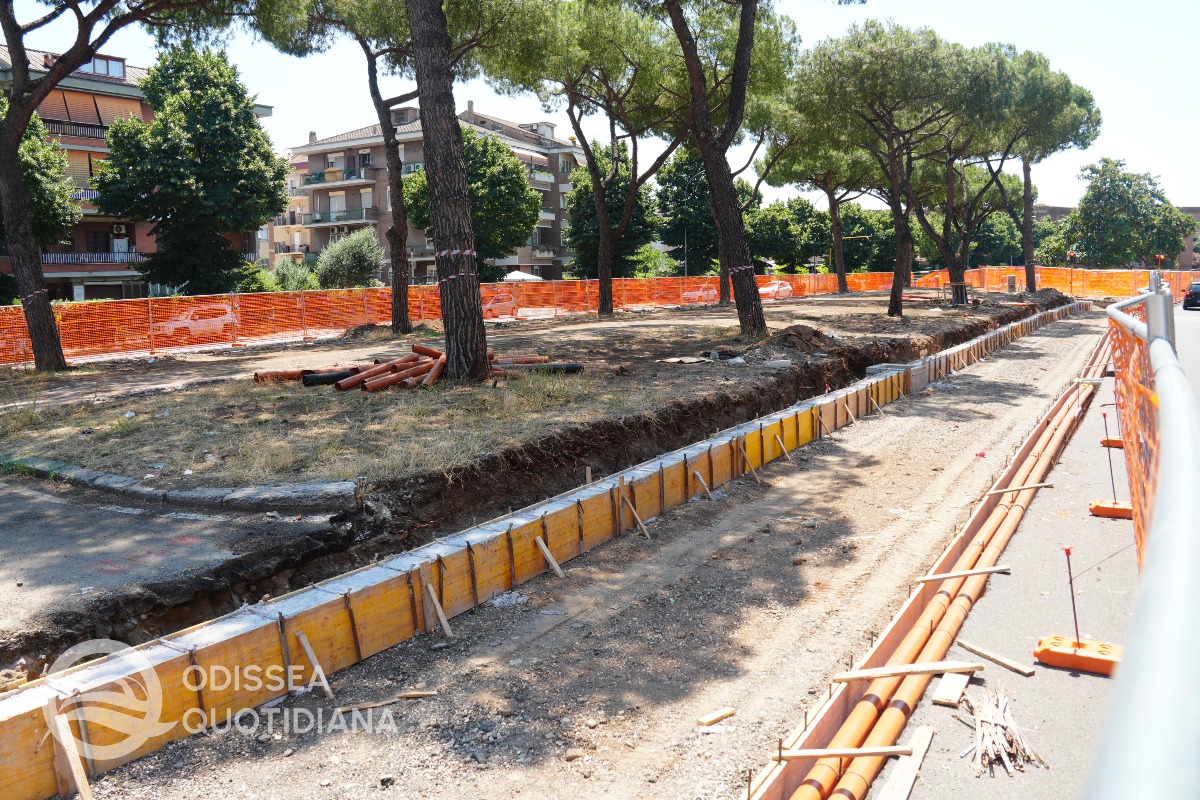

Sono in avanzata fase i lavori di sbancamento sia mitigare la pendenza della discesa sulla Casilina, sia propedeutici al al getto della sottostruttura tramviaria. È stato effettuato lo scotico del tracciato e il prossimo passo sarà lo scavo della fossa che conterrà la sottostruttura tramviaria.

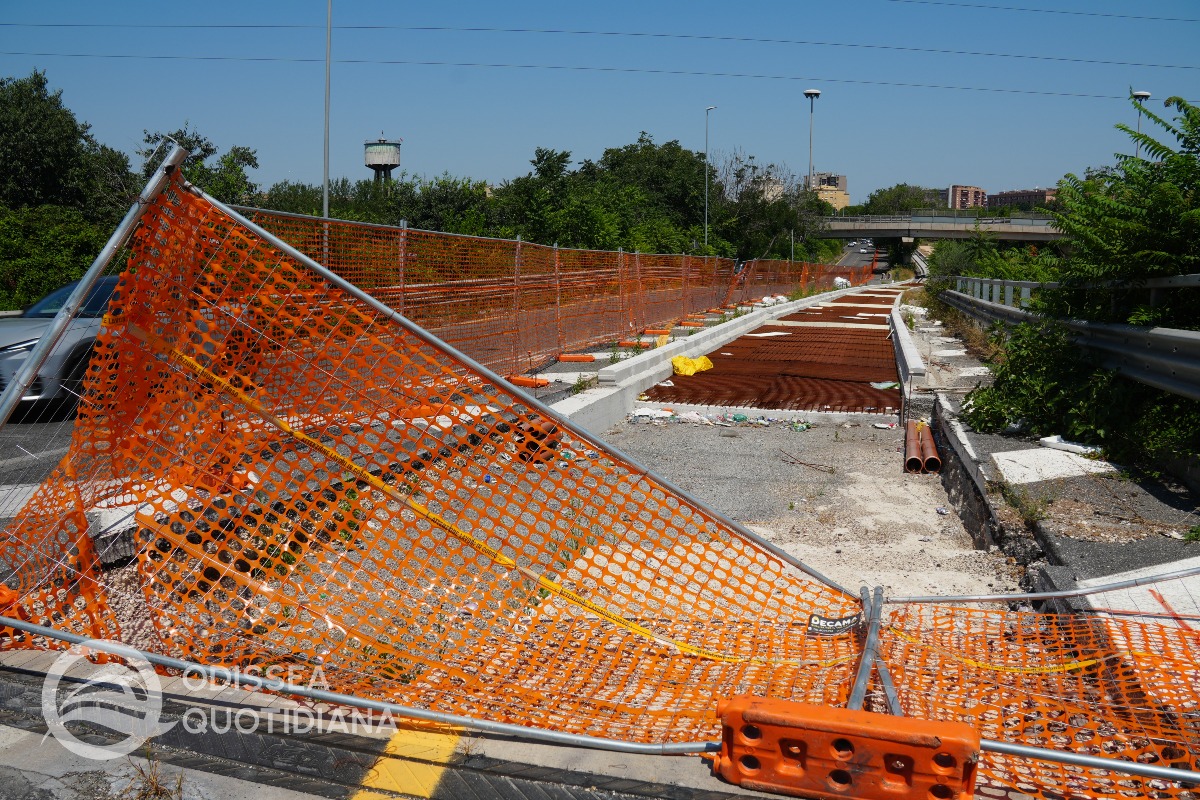

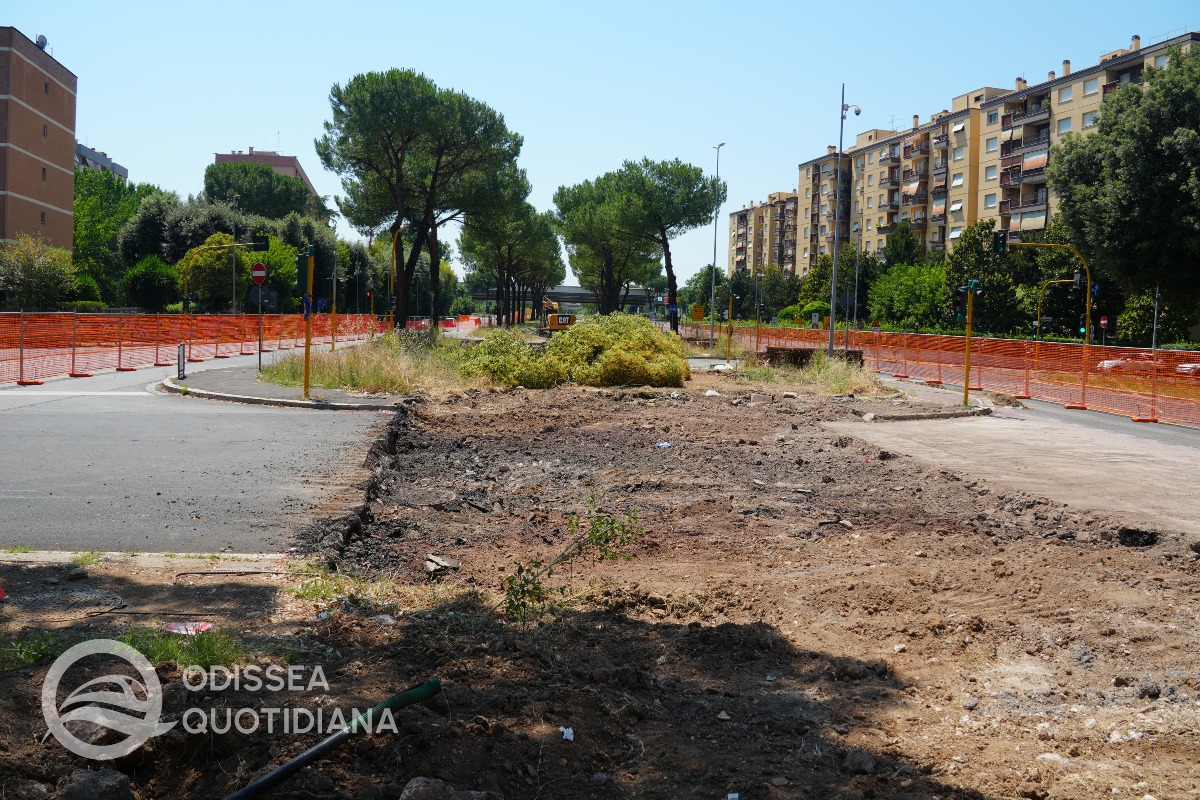

Tratta Romanisti- inversione prima di via Papiria

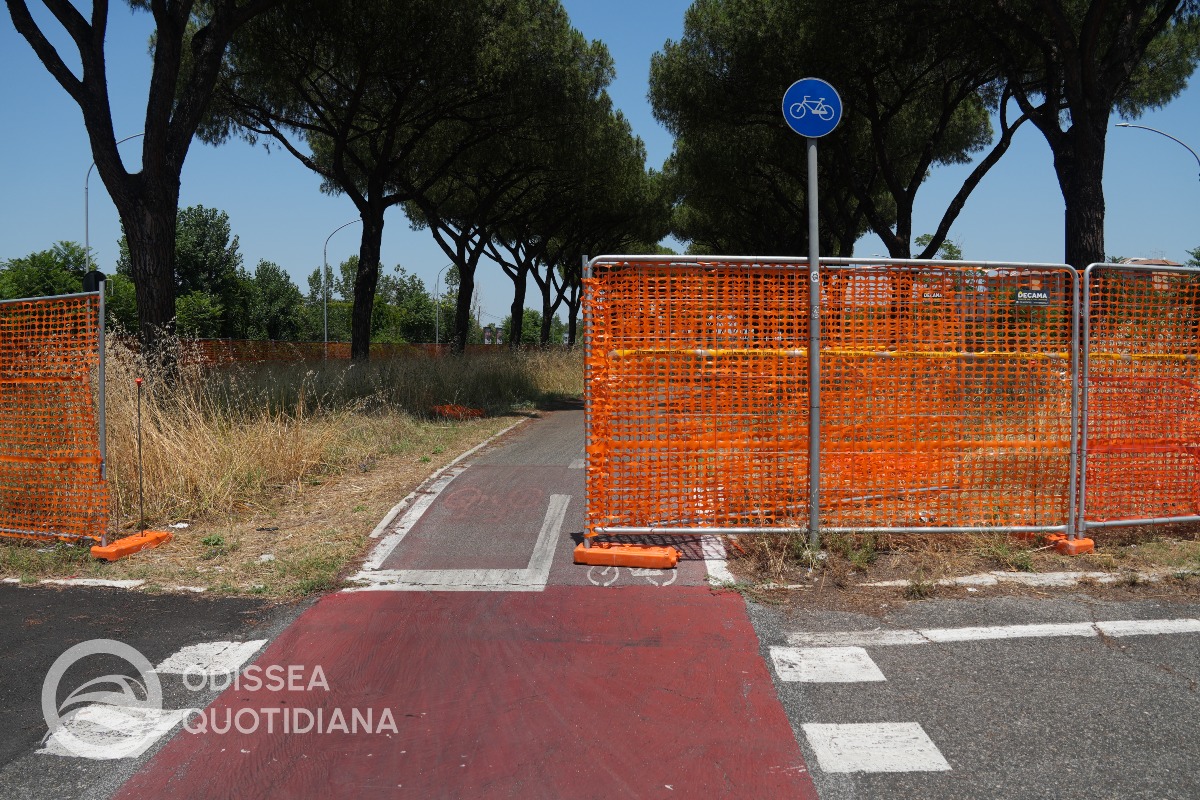

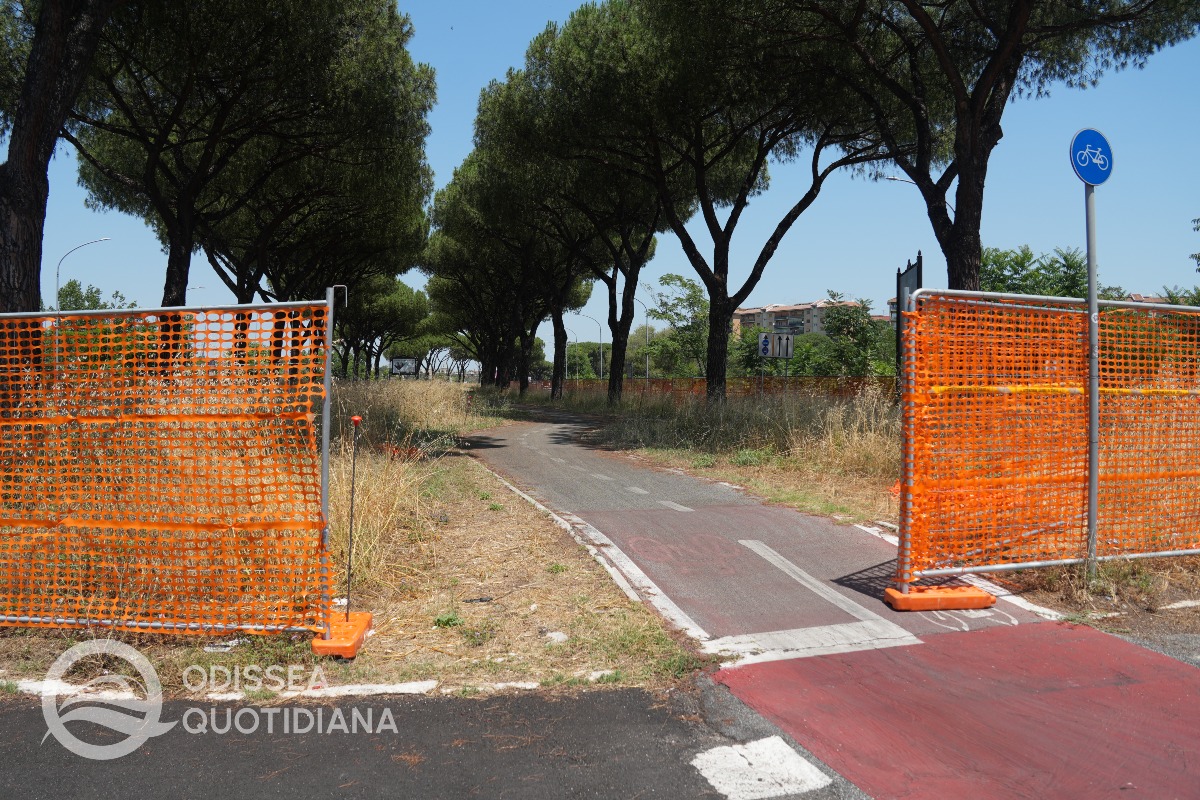

È stata completata la perimetrazione dell'area di cantiere, con la ciclabile che é ancora aperta al transito.
Restante linea
Non sono attualmente attivi altri cantieri nella tratta Papiria-Subaugusta, che attualmente serve il corridoio della mobilità del VII municipio.

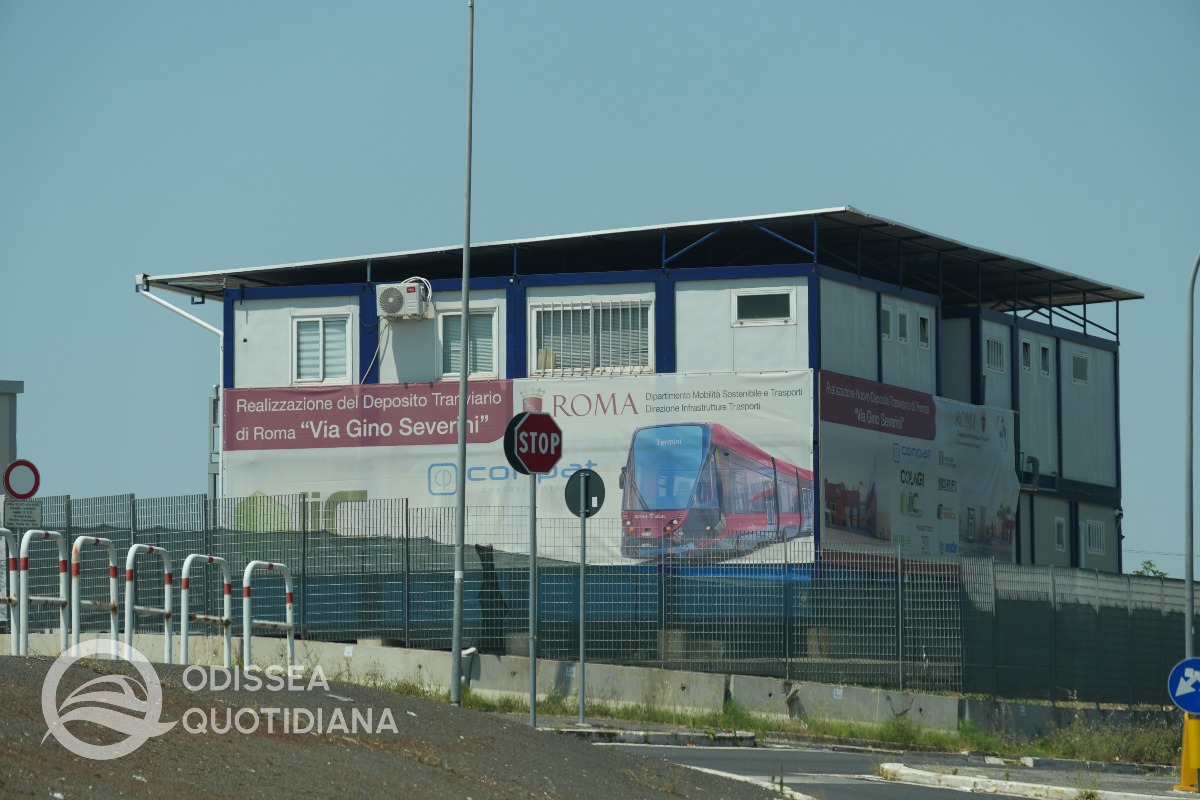

Deposito Severini
L'area é stata completamente livellata al piano campagna desiderato. Al netto delle strutture provvisorie che ospitano gli operai non risultano esserci altre opere costruite.
Considerazioni finali

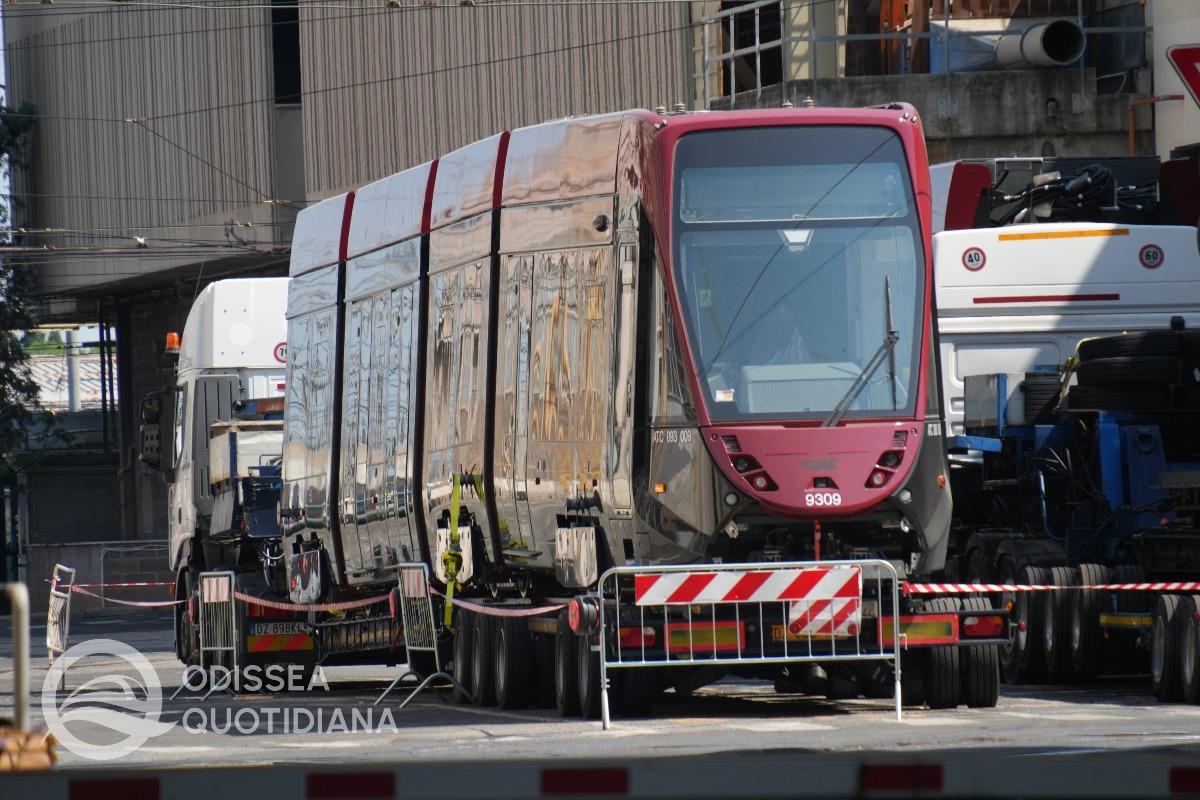

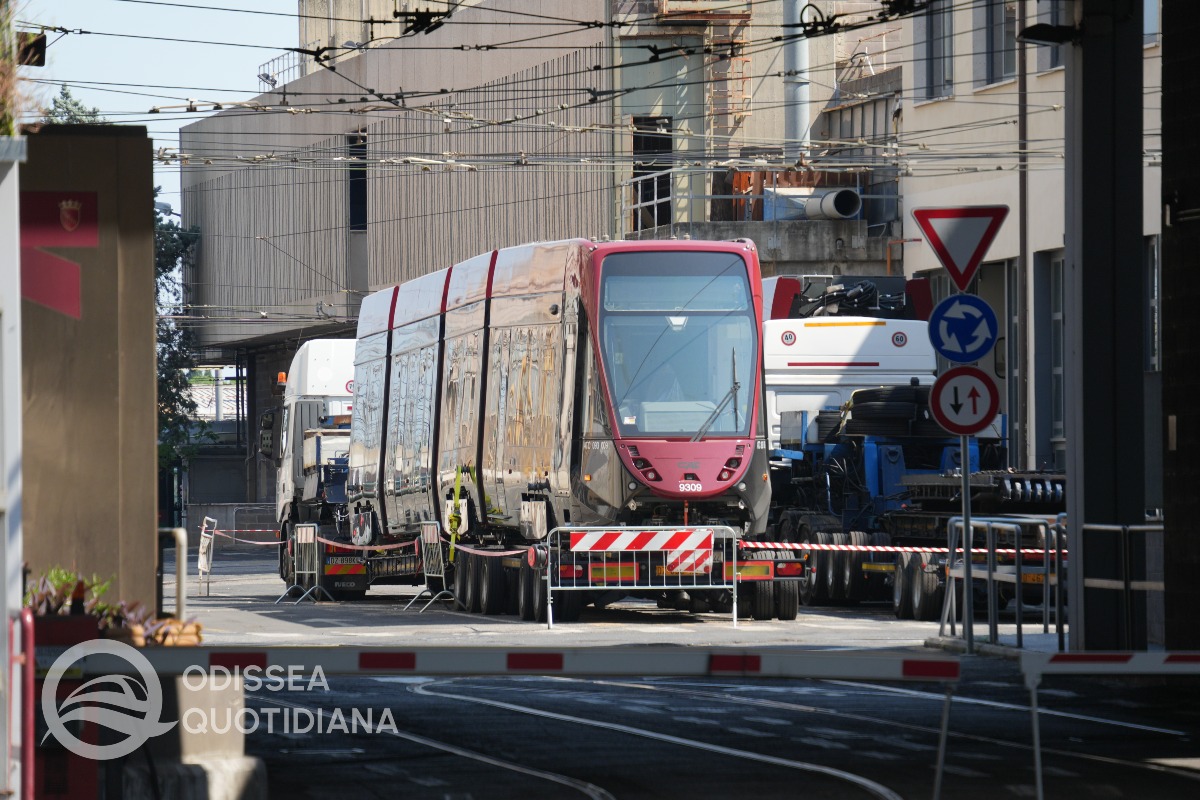

Sull'estesa di binari di 5,66 km Ponte Mammolo-Casilina prevista dal PNRR, risultano posati - a rustico - circa 2,5 km consistente nelle tratte Ponte Mammolo-Togliatti FL2 e Pascali-Prenestina. Sul fronte dei veicoli, invece, con la consegna del decimo CAF Urbos, l'obiettivo PNRR é stato raggiunto.
